本日天氣 : 上午晴、下午晴
本日施作項目
1. 四號橋施工便道修整。
2. RD10M-33(中正路576、586巷位置)地坪敲除、營建混合物清運。
3. RD7-4-2施作空間整地及土方調運。
4. RD10M-33與中正路576、586巷口臨時迴轉動線(第一單元)PC澆置及(第二單元)CLSM澆置。
5. RD8-1箱涵開挖。
6. RD10M-3~RD7-9-2 Bb104~Bb105箱涵開挖。
7. RD7-9-2 U667側溝開挖。
8. RD10M-34鋼軌樁打設。
9. Bb411~Bb412鋼板樁打設。
10.RD12M-1-2、RD7-15構造物回填位置夯實。
11.RD15M-5路基回填。
12.RD4-3-1~RD4-3-2與新北大道口(南下慢車道)中央分隔島復舊澆置。
13.文程路便道-仁義路樹木修剪、雜草清除及環境清掃。
14.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
15.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
16.Bb413箱涵抽水。
17.十一號橋位置抽水。
18.RD12M-1-2構造物回填位置抽水。
19.RD10M-3箱涵抽水。
20.九號橋橋台箱涵左岸管道室抽水。
21.四號橋視察位置帳棚搭設。
22.工區灑水。
23.RD7-2與新北大道口既有溝收測,RD10M-33 L側邊界線、RD30M-1與RD7-10路口邊界、A1001污水中心放樣,RD12M-1-2 Bb132(0K+215~228)箱涵PC完成面位置及高程檢測。
橋梁工程
1. 四號橋子溝PC澆置,預鑄中牆L3基礎(第一層)預埋件埋設及PC澆置。

2. 五號橋位置積水處理、溪底纜線位置清淤。

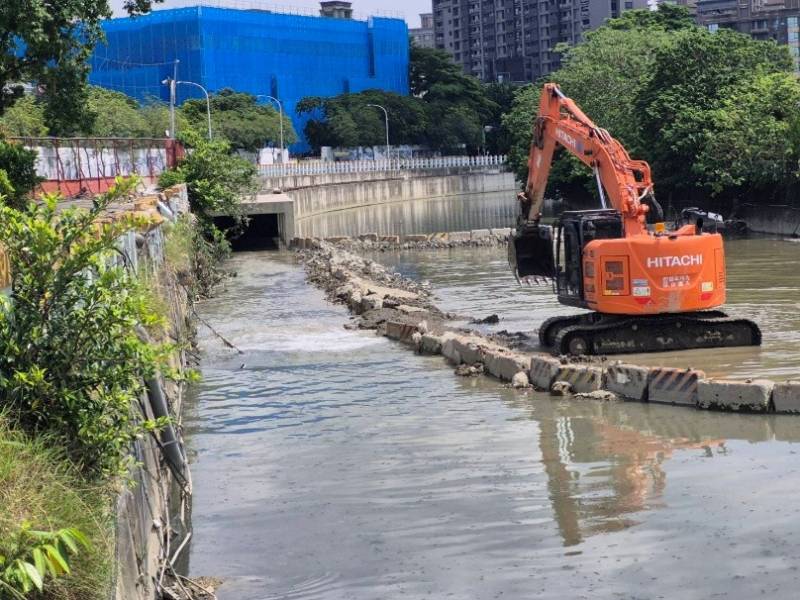

3. 九號橋橋台箱涵左岸管道室淤泥清運至住三A34坵塊堆置,既有結構物敲除。

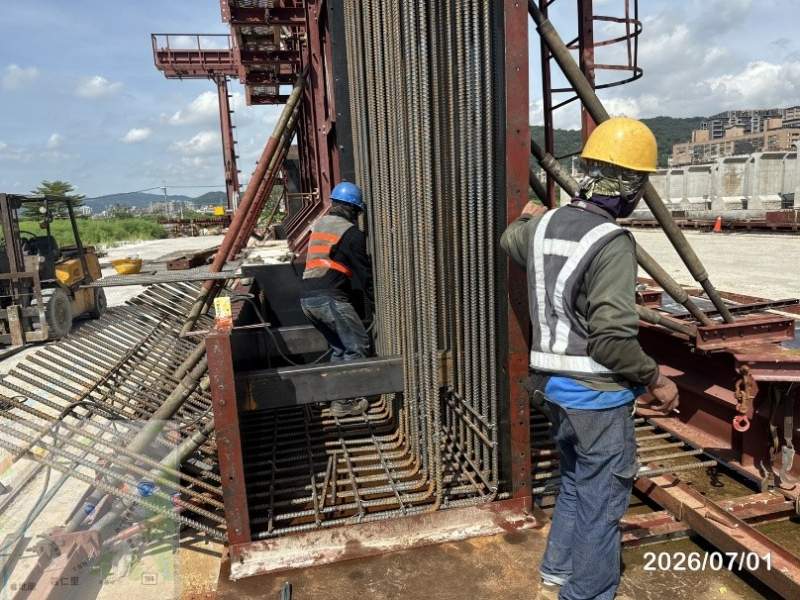

4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立及澆置。
排水工程
1. RD7-9-2 U679(0K+80~95)側溝蓋版及路緣石鋼筋綁紮。
2. RD7-10 U310(0K+10~70)、U311(0K+10~70)側溝PC模板組立。
3. RD8-1 U495(0K+20~40)側溝牆身(第一次)、RD7-1 G536集水井底版及牆身模板組立及澆置,RD15M-1 U577 (0K+0~15)側溝、RD7-1 G439集水井蓋版及路緣石鋼筋綁紮,RD15M產專道路U591(0K+20~36.1)側溝蓋版、RD10M-5 U572(0K+49~60)側溝~G434集水井蓋版及路緣石模板整理。
4. RD8-3-1 Bc101(0K+30~50)、Bb111(0K+74~93)腹頂版模板組立、鋼線網綁紮。
5. RD10M-3 Bb104(0k+108.7~128.7)腹頂版模板組立。
6.RD10M-6 U464(0K+20~40)箱涵式側溝蓋版及路緣石鋼筋綁紮。

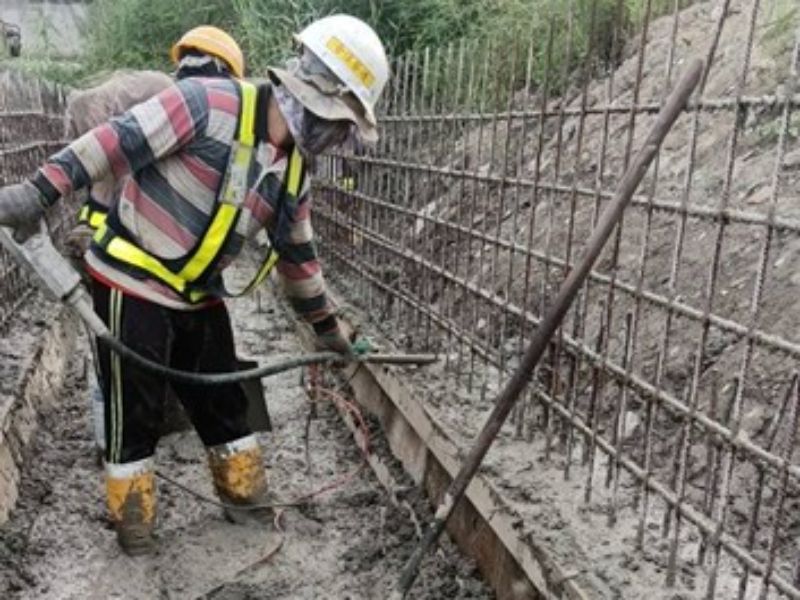

7. RD12M-1-2 Bb133(0K+228~239)底版鋼線網綁紮、模板組立及澆置。
8. RD15M-7 U315、U316側溝底版及牆身模板整理、完成面修飾。
共同管道工程
1. RD30M-1(T_30M-1_14~E_30M-1_16)TYPE F排管、模板組立及澆置。
2. RD10M-14(E_10M-14_02~E_10M-14_04)TYPE E澆置,(E_10M-14_02~E_10M-14_04、E_10M-14_04~E_10M-14_02)TYPE I(短邊)、(E_10M-14_02、E_10M-14_04)TYPE L'(短邊)開挖及PC澆置。
3. RD7-12(E_7-12_08~T_7-12_08)TYPE I及TYPE J PC澆置、鋼筋綁紮、排管施作。
4. RD5-25M(E_5-2_02、E_5-2_04)TYPE I抽水、鋼筋綁紮、排管施作,RD6-1-1地坪整理。
污水工程
1. A1001污水工作井位置調整及試挖作業。
外部廠商進場
1. RD15M-1、RD7-2自來水進場施作

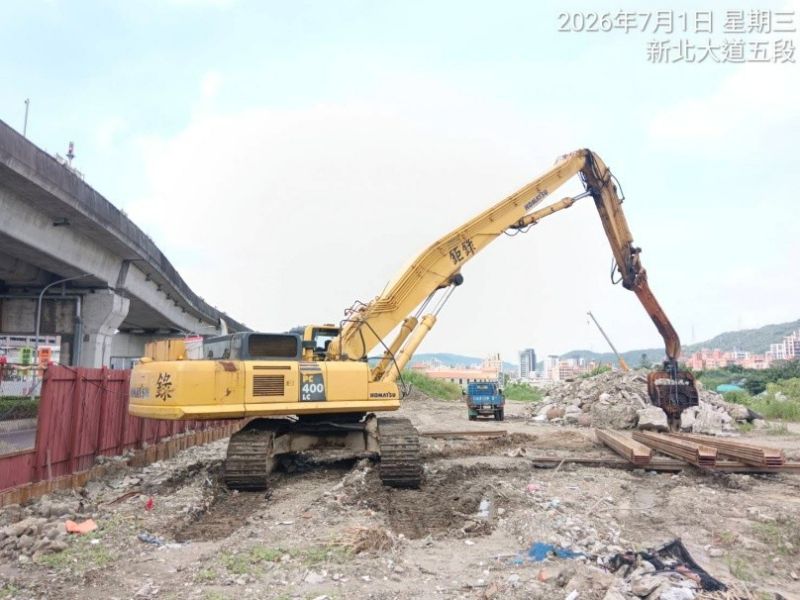

12M-1-2 Bb133(0K+228~239)底版澆置
8-3-1 Bb111(0K+74~93)腹頂版模板組立
Bb412鋼板樁打設
五號橋位置積水處理
橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立
九號橋橋台箱涵左岸管道室既有結構物敲除
