本日天氣 : 上午晴、下午晴
本日施作項目
1. RD6-1-1地坪整理。
2. RD10M-33(中正路576、586巷位置)地坪敲除、餘方土調運堆置。

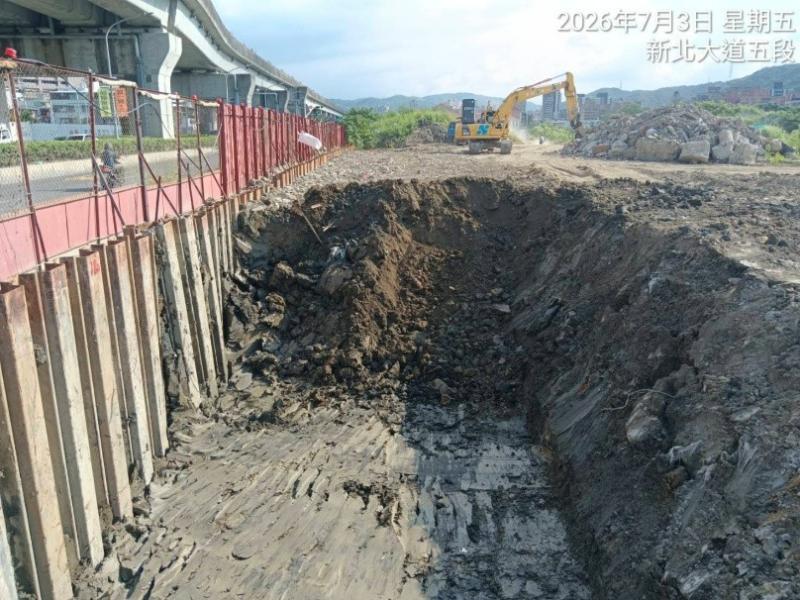

3. RD7-2與新北大道口開挖面修整及PC澆置。

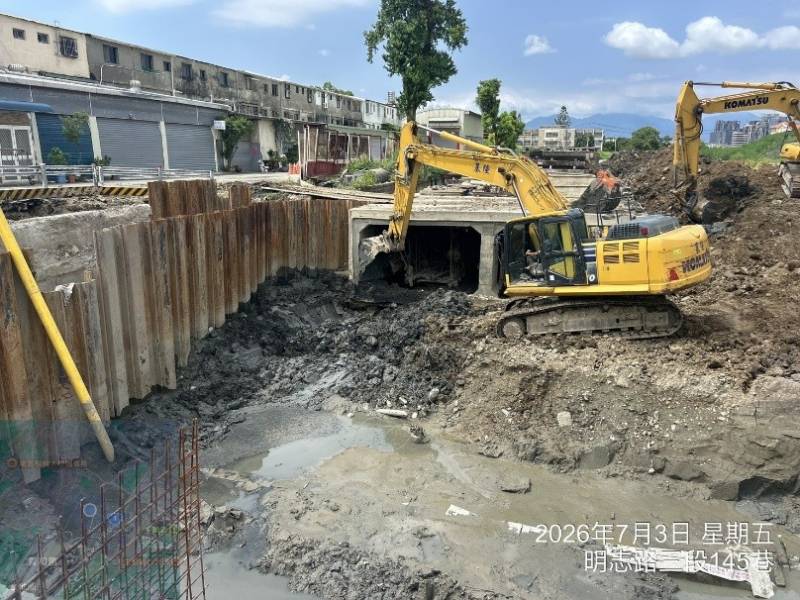

4. Bb412箱涵開挖。
5. RD8-1箱涵開挖。
6. Bb413箱涵抽水及回填。
7. RD10M-33與中正路576、586巷口臨時迴轉動線(第二單元、第三單元)PC澆置及刷毛作業。
8. RD7-2、RD15M-5路燈管道回填砂搬運。
9. RD7-10 U310、U311鋼線網吊運。
10.RD12M-1-2構造物回填位置抽水。
11.RD10M-29污水人孔抽水。
12.工區防塵網及安全欄杆施作。
11.工區灑水,RD7-9-2與貴子路既有箱涵銜接處臨時人行道灑水養護。
橋梁工程
1. 四號橋預鑄中牆L4基礎預埋件埋設。
2. 四號橋位置地坪整理、餘方土搬運。
3. 五號橋位置抽水及積水處理、溪底纜線位置鋼軌樁打設。
4. 九號橋橋台箱涵左岸管道室抽水及淤泥清除、外露鋼筋切除。
5. 九號橋右岸鄰近污水管位置管道室開挖、餘方土調運及積水處理。
6. 十一號位置開挖及土方調運。
7. 橋梁預鑄場鋼筋物料進場,預鑄節塊鋼筋綁紮、模板組立及澆置。
排水工程

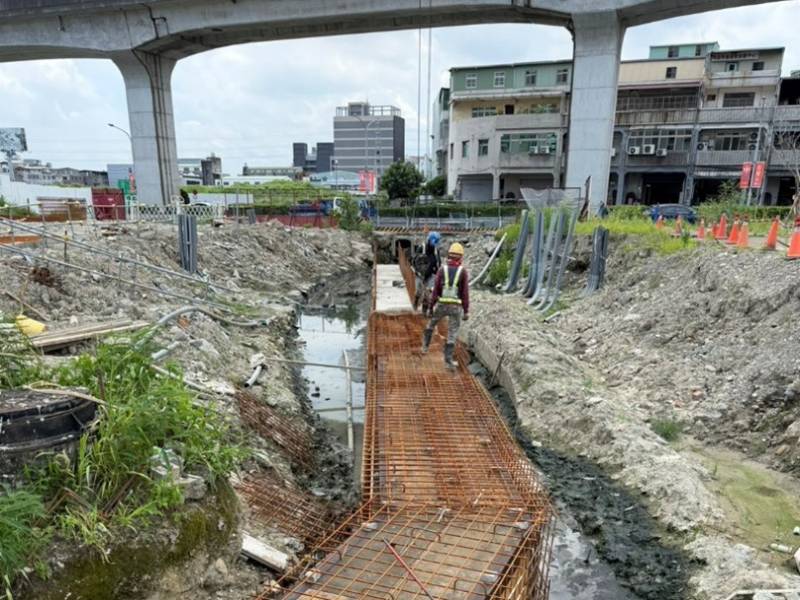

1. RD7-9-2 U679(0K+90~129.8)側溝底版及牆身鋼線網綁紮,(0K+90~110)側溝底版及牆身模板組立、澆置。
2. RD7-13 U642(0K+0~32.6)側溝底版及牆身鋼筋綁紮。
3. RD8-1 U495(0K+40~60)側溝牆身澆置,RD8-1 U494(0K+40~60)側溝牆身(第一次)、RD15M-1 U576(0K+0~15)側溝底版及牆身、RD7-1 G437集水井底版及牆身模板組立及澆置,RD15M-1 U577(0K+0~15)側溝、RD7-1 G439集水井、RD7-1 U578(0K+70~82.2)側溝、RD7-1 U579(0K+60~74.4)側溝、RD7-1 U581(0K+80~90)側溝蓋版及路緣石鋼筋綁紮、模板組立。

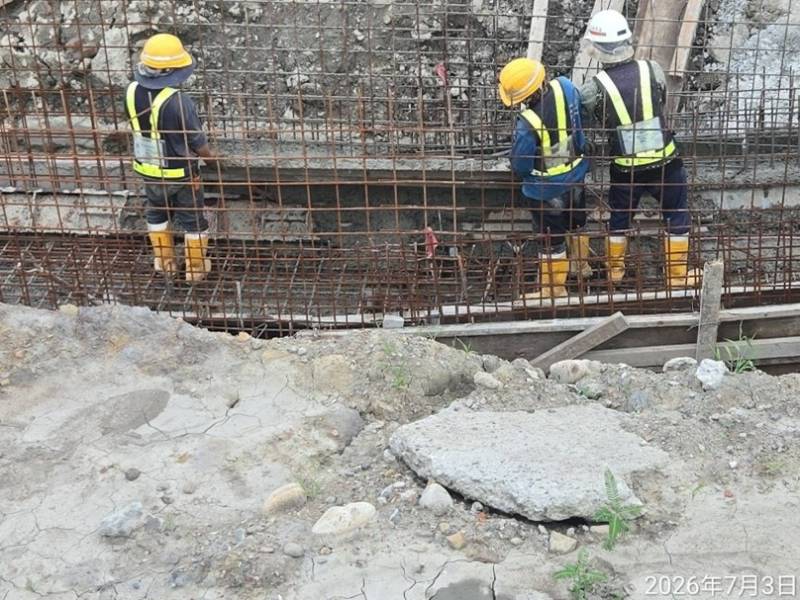

4. RD8-3-1 Bb111(0K+74~93)腹頂版鋼線網綁紮。
5. RD10M-6 U464(0K+20~40)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立。
6. RD12M-1-2 Bb132(0K+213~228)底版鋼線網綁紮、模板組立及澆置。
7. RD15M-7 U315、U316側溝牆身(第二昇層)模板組立。
共同管道工程
1. RD30M-1(T_20M-1_14)~RD7-12(T_7-12_04)TYPE H及TYPE F開挖。
2. RD10M-34(E_10M-34_01、E_10M-34_02)分歧部開挖及PC澆置,RD10M-33共同管道開挖。
3. RD10M-14(E_10M-14_02~E_10M-14_04、E_10M-14_04~E_10M-14_02)TYPE I(短邊)、(E_10M-14_02、E_10M-14_04)TYPE L'(短邊)排管、模板組立,(E_10M-14_02、E_10M-14_04)TYPE L(長邊)開挖及PC澆置,(E_10M-14_02~E_10M-14_04、E_10M-14_04~E_10M-14_02)TYPE I(長邊)開挖。
4. RD7-12(E_7-12_08~T_7-12_08)TYPE I及TYPE J排管、模板組立、澆置。
污水工程
1. A1001污水工作井立坑。
外部廠商進場
1. RD7-4-3與新北大道口中華電信(漢維)管線銜接。
8-3-1 Bb111(0K+74~93)腹頂版鋼線網綁紮
12M-1-2 Bb132(0K+213~228)底版模板組立
橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立
十一號橋位置開挖
10M-14(E_10M-14_02~E_10M-14_04)TYPE I排管、模板組立
Bb412箱涵開挖
