本日天氣 : 上午晴、下午晴
本日施作項目

1. 四號橋位置物料搬運、型鋼式護欄吊放。
2. 工區灑水,兒二之一滯洪池混凝土養護。

橋梁工程
1. 五號橋溪底纜線開挖。
2. 九號橋橋台箱涵左岸管道室淤泥清除。

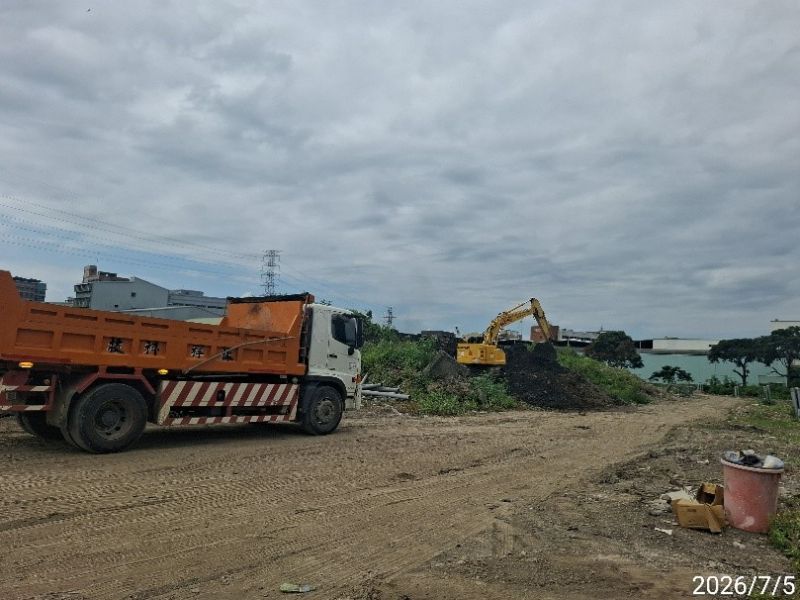

3. 九號橋橋台箱涵右岸管道室開挖、餘方土清運。
4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程

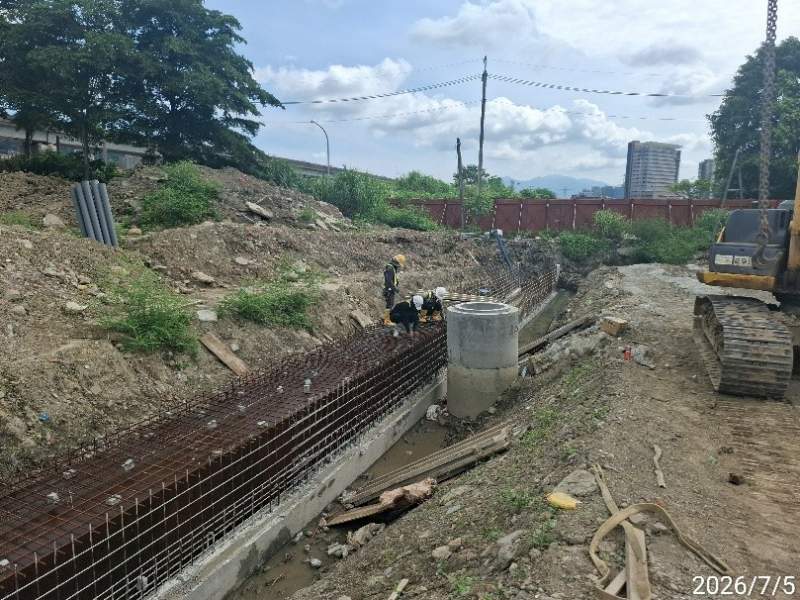

1. RD8-1 U494(0K+60~80)側溝牆身(第一次)模板組立,RD7-1側溝蓋版及路緣石模板組立。

2. RD12M-1-2 Bb133(0K+228~239)腹頂版模板組立、鋼線網綁紮。

共同管道工程
1. RD10M-34(E_10M-34_01~E_10M-34_02)TYPE E開挖。
2. RD5-25M(E_5-2_02、E_5-2_04)TYPE I排管、模板組立。

污水工程
1. A1222-01、A1222-02、A1222-03陰井用戶連接管預留管開挖、管道埋設、回填砂底層施作。

1150705工程現況12M-1-2 Bb133(0K+228~239)腹頂版鋼線網綁紮

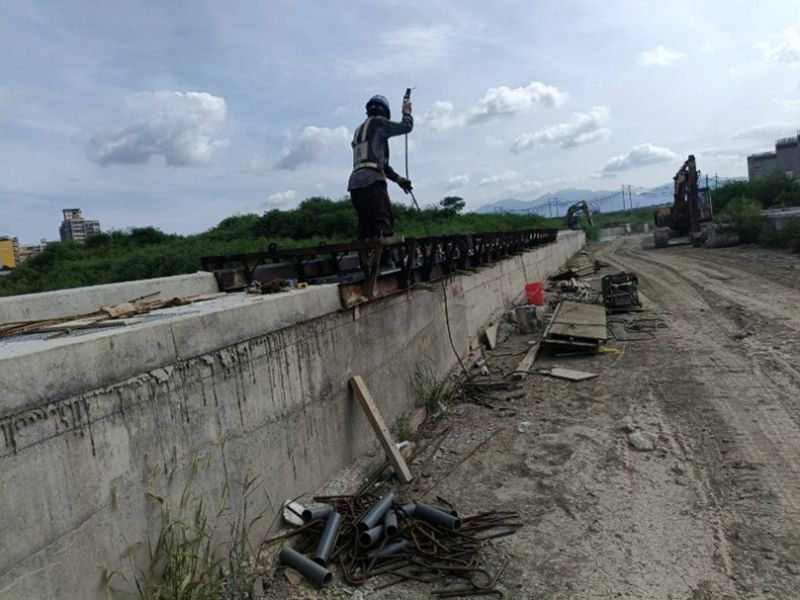

1150705工程現況8-1 U494(0K+60~80)側溝牆身(第一次)模板組立

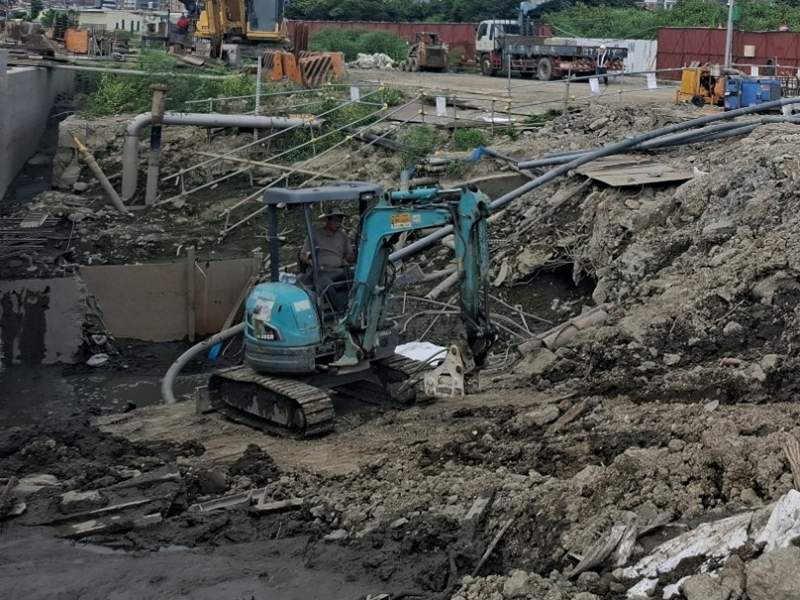

1150705工程現況九號橋橋台箱涵左岸管道室淤泥清除
1150705工程現況7-1側溝蓋版及路緣石模板組立

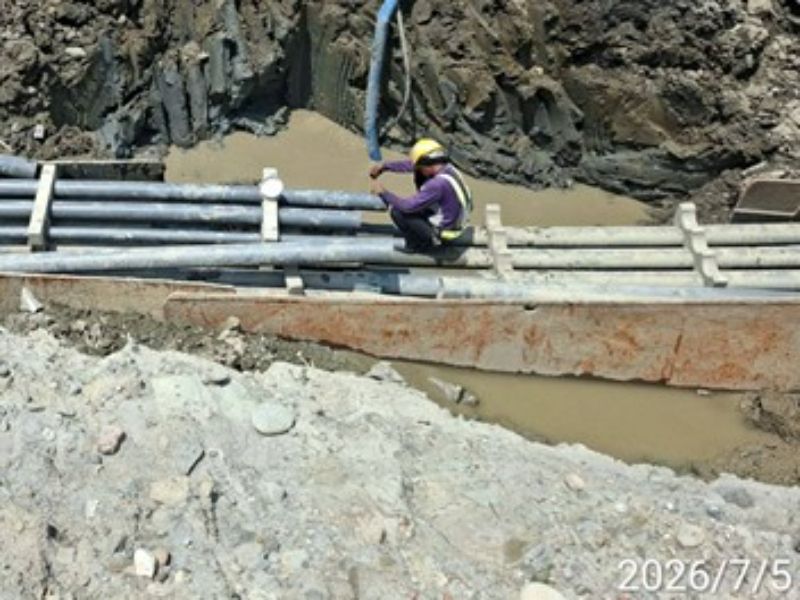

1150705工程現況10M-34(E_10M-34_01~E_10M-34_02)TYPE E開挖
1150705工程現況5-25M(E_5-2_02、E_5-2_04)TYPE I排管施作
