本日天氣 : 上午晴、下午晴
本日施作項目

1. 新北大道改道地坪整理。
2. 公(兒)十三土方整理。
3. RD10M-14鋼板樁拔除、施作空間整地。
4. Bb412箱涵細部修整。
5. RD12M-1-1構造物回填位置夯實。
6. RD15M-5路基整理及夯實。
7. RD7-2路燈及號誌控制箱基礎座(場鑄)澆置。
8. RD10M-3工區防颱準備。
9. 民權街41巷圍籬修復及拉繩固定,新北大道四段至六段圍籬拉繩固定。
10.貴子路(16號、20號門旁)、明志路三段145巷圍籬加固。
11.RD10M-33與中正路576、586巷口臨時迴轉動線活動式半阻隔式圍籬及紐澤西護欄吊放。
12.RDⅡ-5分歧部吊運。
13.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
14.RD10M-3 Bb104箱涵抽水。
15.工區灑水。
16. 四號橋帳篷回收作業,RD7-1、RD8-3-1型鋼式護欄及圍籬加固作業。
17.RD7-9-2路燈(L2~L7)位置、RD5-25M與RD10M-11路口及RD7-12與RD30M-1路口邊界、RD5-25M(E01)分歧部四角點、新北大道改道放樣,RD7-9-2 U673(0K+0~45)側溝、RD5(E08)分歧部PC完成面位置及高程檢測。

橋梁工程
1. 四號橋預鑄中牆吊裝。
2. 五號橋溪底纜線(左岸)澆置。
3. 九號橋橋台箱涵左岸管道室植筋作業。
4. 九號橋橋台箱涵右岸管道室鋼筋加工作業。
5. 九號橋管道室抽水及物料整理。
6. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。

排水工程
1. RD4-3-1 U489(0K+50~70、0K+90~106.8)側溝底版及牆身模板組立、澆置,RD7-2 U454銜接新北大道側溝底版模板組立及澆置。
2. RD7-9-2 Bb105(0K+443.1~460)PC澆置。
3. RD7-10 U310(0K+40~60)側溝底版及牆身模板組立。
4. RD8-1 Bb1100(0K+0~20)PC澆置。
5. RD8-1 U495(0K+80~100)側溝牆身模板組立,RD7-1側溝蓋版及路緣石鋼筋綁紮、模板組立。
6. RD8-3-1 Bb111(0K+74~93)腹頂版模板整理。
7. RD10M-3 Bb104(0K+108.7~128.7)腹頂版模板組立、鋼線網綁紮。
8. RD10M-6 U464(0K+0~20)箱涵式側溝牆身澆置。
9. RD12M-1-2 Bb132(0K+213~228)腹頂版模板組立 、鋼線網綁紮,U603(0K+5~60)側溝PC模板組立及澆置。
10.兒二之一滯洪池模板拆除。

共同管道工程
1. RD30M-1(T_20M-1_16~E_20M-1_16)TYPE I及TYPE J、RD7-12(E_7-12_03)~RD30M-1(T_20M-1_16)TYPE J開挖及PC澆置 。
2. RD10M-34(E_10M-34_01~E_10M-34_02)TYPE E排管、模板組立及澆置。
3. RD10M-14共同管道通管作業。
4. RD7-12共同管道通管作業。
5. RD5-25M(E_5-2_01)分歧部、RD5-25M(T_5-2_04)~RD10M-11(E_10M-11_08)TYPE D2(第一次)、RD5-25M(T_5-2_04~E_5-2_06)TYPE H開挖及PC澆置 。
6. RDⅡ-5(E_Ⅱ-5_08)分歧部抽水、接地系統施作及吊放。

污水工程
1. A1222-01、A1222-02、A1222-03陰井用戶連接管CLSM澆置回填,A1223-01、A1223-02陰井用戶連接管上層回填砂及警示帶鋪設、CLSM澆置回填。

161KV
1. 161KV洞道(宏安變電站旁)第十二單元牆身(第二昇層)模板組立。

外部廠商進場
1. RD15M-1、RD7-2自來水進場施作。

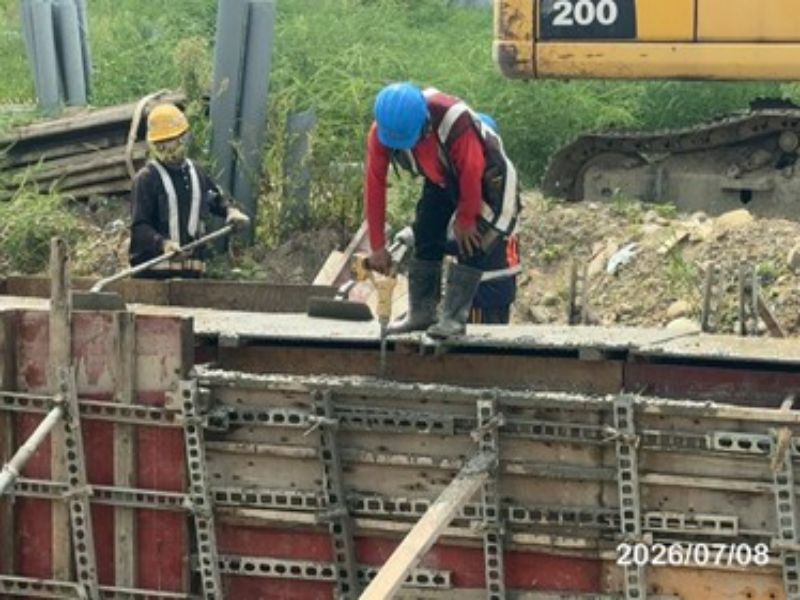

1150708工程現況7-9-2 Bb105(0K+443.1~460)PC澆置

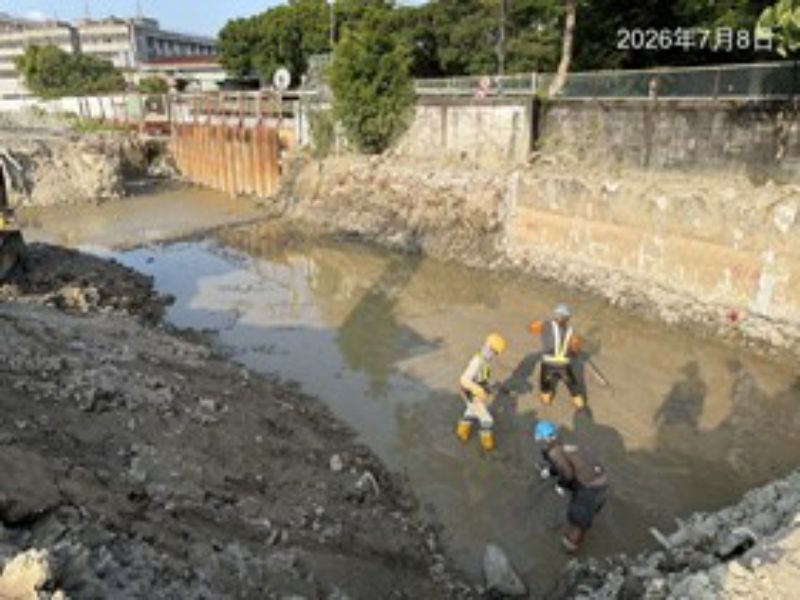

1150708工程現況10M-6 U464(0K+0~20)箱涵式側溝牆身澆置

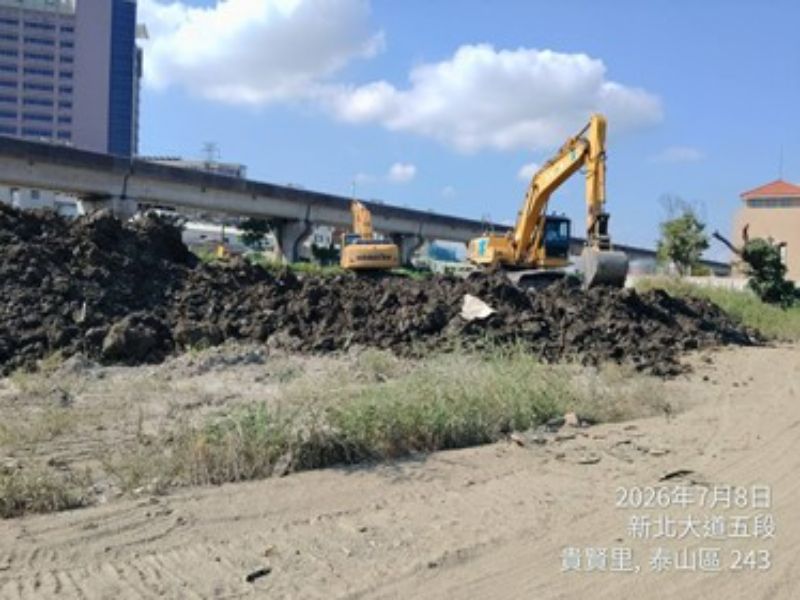

1150708工程現況公(兒)十三土方整理

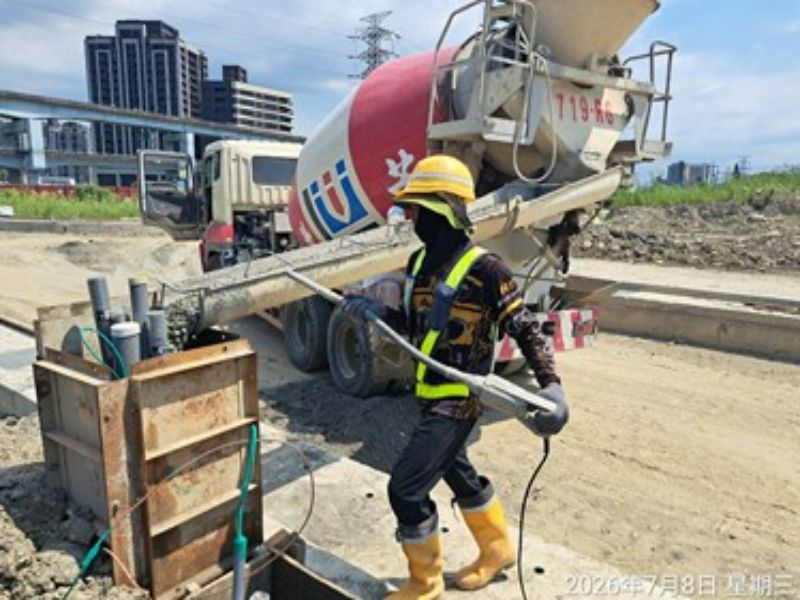

1150708工程現況7-2路燈及號誌開關箱基礎座澆置

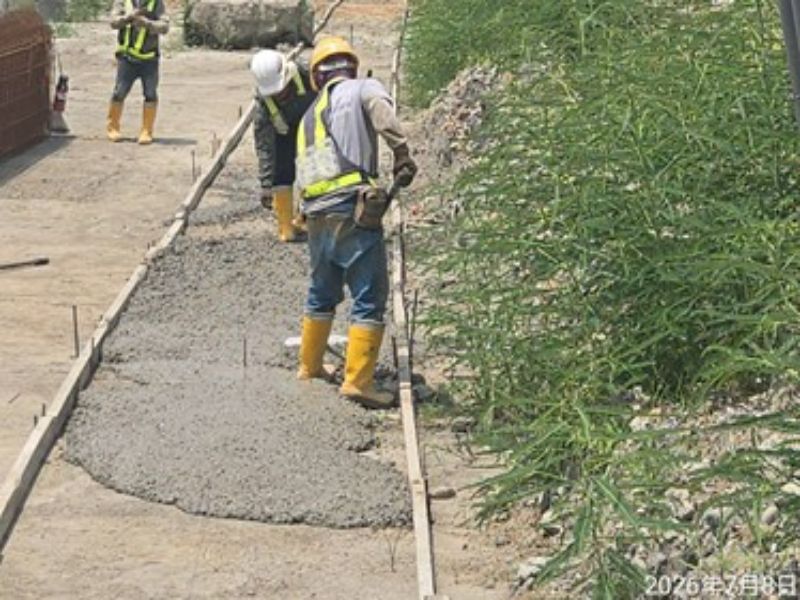

1150708工程現況12M-1-2 U603(0K+5~60)側溝PC澆置

1150708工程現況貴子路20號門旁圍籬加固
