本日天氣 : 上午晴、下午晴
本日施作項目
1. 公(兒)十三土方整理。
2. RD10M-14共同管道回填。
3. RD15M-5(RD7-2以北)人行道地坪整理及夯實。
4. RD7-2路燈及號誌控制箱基礎座(場鑄)模板整理,RD7-2與RD15M-1路口號誌過路管道埋設及澆置。
5. RD8-13往新北大道臨時排水疏通及雜物清除。
6. 中正路576巷、586巷防塵網收整、既有排水溝渠疏通及雜物清除。
7. A5泰山站北側排水溝渠雜草清除。
8. 台麗街16巷1號積水處理。
9. 新北大道沿線圍籬拉繩固定;新北大道五段圍籬修復;民權街41巷圍籬加固。
10.新北大道五段路面裂縫修補。
11.九號橋管道室鋼筋吊運。
12.RD8-13 Bb203箱涵抽水。
13.九號橋橋台箱涵左岸管道室抽水。
14.161KV止水作業(配合台電施工)。
15.RD6-1-1、RD4-3-2、RD7-13、RD7-3與新北大道口圍籬拉繩固定。
16.工區灑水。
17.RD5-25M E01分歧部四角點收測。
橋梁工程
1. 四號橋預鑄中牆吊裝。
2. 四號橋預鑄中牆(L3、L4、L5)基礎(第二層)PC模板組立及澆置。
3. 五號橋溪底纜線(左岸)回填、鋼軌樁拔除。
4. 九號橋現場物料吊運及防颱準備。
5. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。
排水工程
1. Bb412(0K+10~70)PC澆置。
2. RD4-3-1 U489(0K+50~70、0K+90~106.8)側溝底版及牆身模板整理,(0K+35~50、70~90)側溝底版及牆身模板組立。
3. RD4-3-2 U354(0K+40~50)側溝PC模板組立及澆置。
4. RD7-9-2 U679(0K+110~129.8)側溝底版及牆身模板組立、澆置,RD12M-1-2側溝鐵模整理。
5. RD7-10 U310(0K+40~60)側溝底版及牆身模板組立。
6. RD7-1側溝蓋版及路緣石模板組立。
7. RD10M-3 Bb104(0K+108.7~128.7)腹頂版模板組立。
8. RD10M-6 U464(0K+0~20)箱涵式側溝牆身模板整理。
9. RD12M-1-2 Bb132(0K+213~228)腹頂版模板組立及澆置。
共同管道工程
1. RD30M-1(T_20M-1_16~E_20M-1_16)TYPE I及TYPE J、RD7-12(E_7-12_03)~RD30M-1(T_20M-1_16)TYPE J鋼筋綁紮、排管、模板組立及澆置。
2. RD10M-34(E_10M-34_01~E_10M-34_02)TYPE I開挖,住三A73至中正路558巷既有側溝銜接工區內臨時排水疏通及雜物清除,RD10M-33結構物敲除後回填。
3. RD10M-12共同管道通管作業。
4. RD5-25M(T_5-2_04~E_5-2_06)TYPE H鋼筋綁紮、排管、模板組立及澆置 ,RD5-25M(T_5-2_04)~RD10M-11(E_10M-11_08)TYPE D2(第一次)鋼筋綁紮,(E_5-2_01)分歧部接地系統施作及吊放。
污水工程
1. A1222-01、A1222-02、A1222-03、A1223-01、A1223-02陰井用戶連接管陰井組立。
161KV
1. 161KV洞道(宏安變電站旁)第十二單元牆身(第二昇層)模板組立。
2. 161KV洞道(宏安變電站旁)第十三單元PC澆置。
外部廠商進場
1. RD8-1 Bb1100中華電信管線埋設。
2. RD15M-1轉RD7-2自來水進場施作。

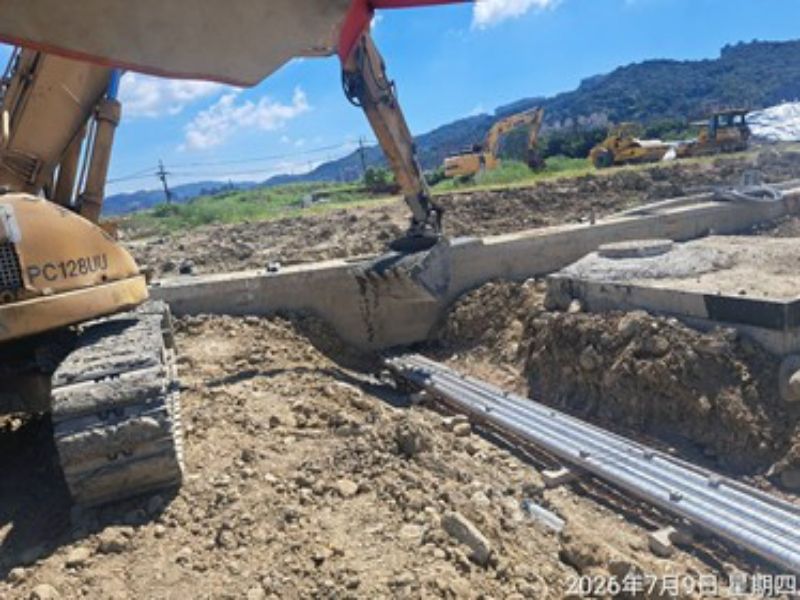

4-3-2 U354(0K+40~50)側溝PC澆置

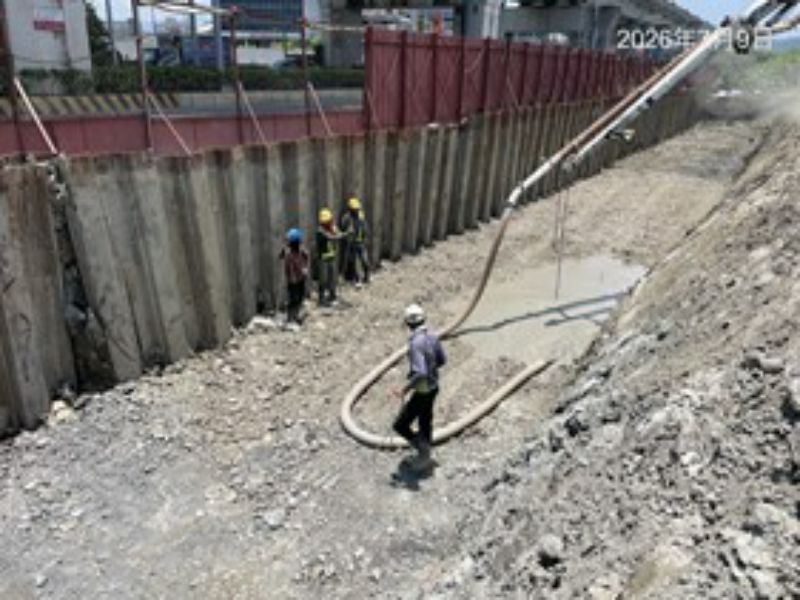

Bb412(0K+10~70)PC澆置

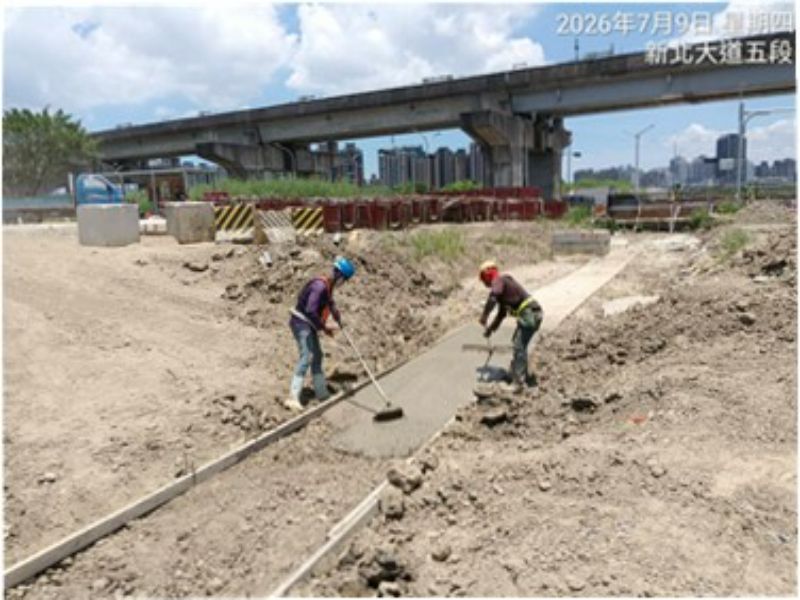

15M-5人行道地坪整理及夯實

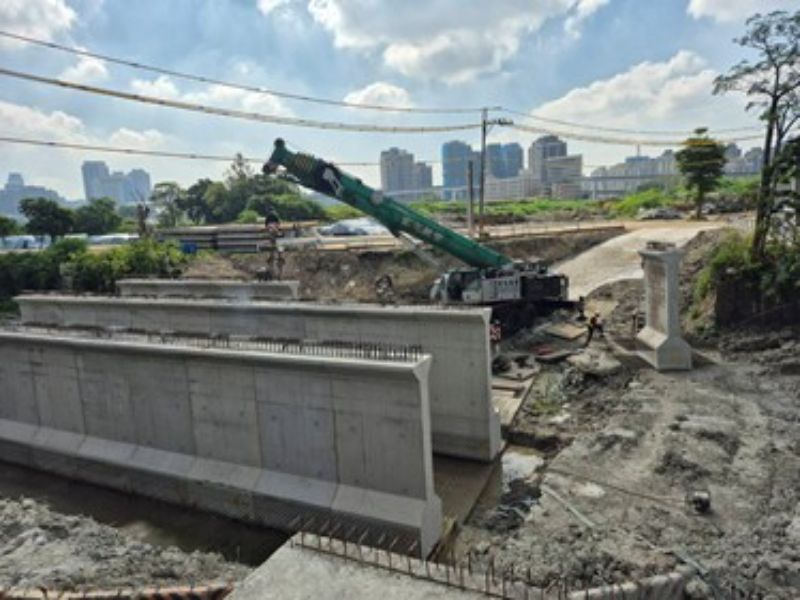

四號橋預鑄中牆吊裝

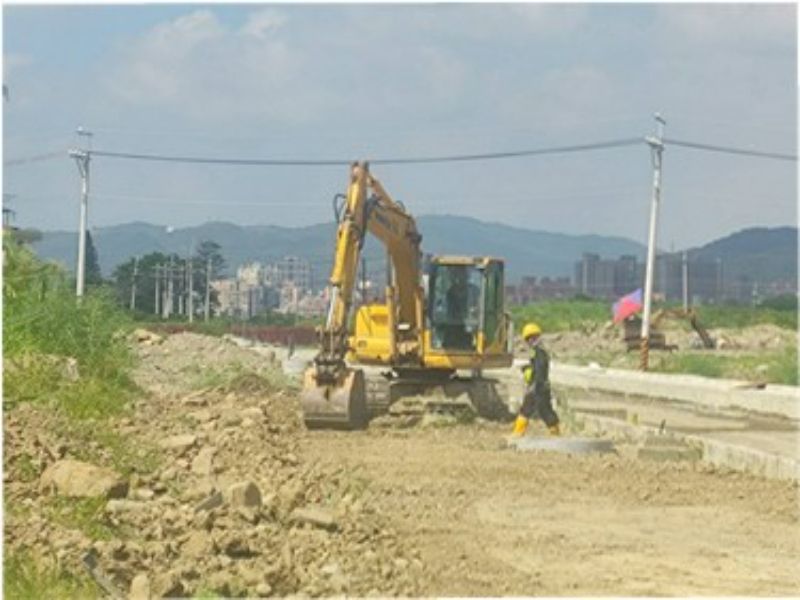

7-2與15M-1路口號誌過路管道澆置

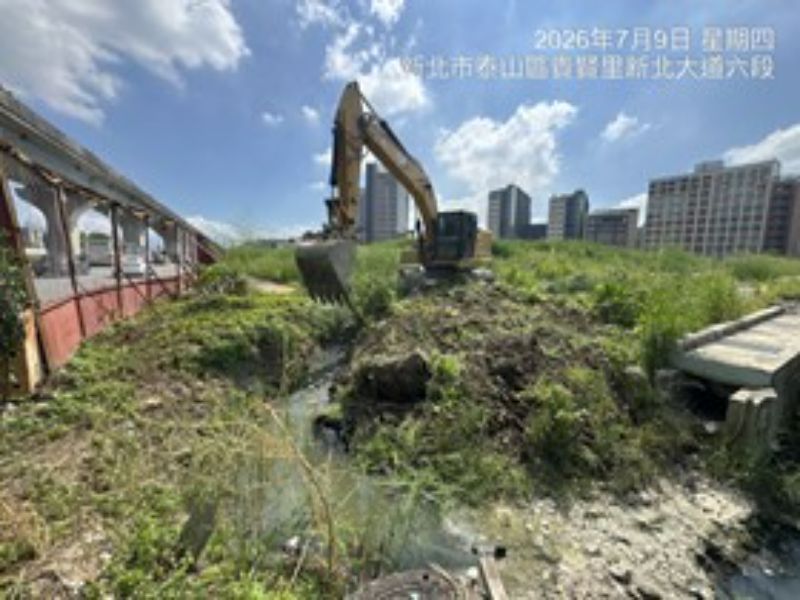

8-13往新北大道臨時排水疏通及雜物清除
