本日天氣 : 上午晴、下午晴
本日施作項目

1. 兒九滯洪池鋼板樁打設(瓦斯管線保護)。
2. RD8-3-1臨時排水改道開挖。
3. RD7-9-2與貴子路既有箱涵銜接段鋼板樁拔除。
4. RD15M產專道路U591-1(0K+5~30)側溝開挖。
5. RD7-2人行道回填及地坪整理。
6. RD4-3-2~RD4-3-1(莊田路)與新北大道口AC銑鋪(清晨施工)。
7. RD7-2(0K+200~320)L側人行道級配鋪設及夯實、R側路緣石及樹圍石PC模板組立。
8. RD7-9-2與貴子路既有箱涵銜接段沙包堆置及淤泥清除。
9. 仁義路30號出入口大門修繕。
10.貴子路70巷坵塊內雜草清除,新北大道沿線坵塊內樹木鋸除,RD4-3-2~RD4-3-1(莊田路)與新北大道口中央分隔島交維牌面立柱安裝。
11. 漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
12.RD10M-3 Bb104箱涵抽水。
13.RD10M-33 Bb103箱涵抽水。
14.四號橋工作區域抽水。
15.九號橋橋台箱涵右岸及左岸管道室抽水。
16.工區灑水。
17. 工區防塵網及安全欄杆施作。
18.RD10M-5(T7、T9)分歧部中心位置及高程、RD10M-5(T4~T10)分歧部四角點放樣,公(兒)十三點交範圍複測,八號橋與水利局銜接界面會測。

橋梁工程
1. 九號橋橋台箱涵左岸抽水、導水開挖及積水處理。
2. 十一號橋頂版鋼筋綁紮。
3. 橋梁預鑄場鋼筋加工作業,預鑄節塊鋼筋綁紮及澆置。

排水工程
1. Bb412(0K+50~70)腹頂版、(0K+70~80)底版鋼線網綁紮、模板組立。
2.RD7-1 U579(0K+0~10)、U581(0K+80~90)側溝蓋版及路緣石模板組立。
3. RD7-10 U310側溝蓋版免拆模板安裝及鋼線網綁紮,U311(0K+40~60)側溝底版及牆身模板組立。
4. RD8-1 Bb1100(0K+8~18)腹頂版鋼線網綁紮。
5. RD8-3-1銜接新北大道既有側溝RCP管埋設。
6. RD10M-6 U462(0K+90~104)箱涵式側溝蓋版及路緣石鋼筋綁紮。
7. RD12M-1-2 U604(0K+85~105)側溝底版及牆身模板組立、澆置,U603(0K+5~25)側溝底版及牆身鋼筋綁紮。
8. RD12M-1-2 U631(0K+50~100)側溝蓋版鋼筋綁紮。
9. RD15M-7 U315側溝蓋版鋼線網綁紮。
10.兒二之一滯洪池模板物料搬運撤場。

共同管道工程
1. RD30M-1(E_20M-1_14~T_20M-1_14)TYPE I及TYPE J、RD7-12(E_7-12_05)~RD30M-1(T_20M-1_15)TYPE J、RD30M-1(E_20M-1_14)~住一R10坵塊TYPE L(第一次)開挖及PC澆置。
2. RD10M-33共同管道抽水及導水開挖。
3. RD10M-5(T_10M-5_02~T_10M-5_04、T_10M-5_04~T_10M-5_06)TYPE D2及TYPE K、(T_10M-5_06~T_10M-5_08、T_10M-5_08~T_10M-5_10)TYPE D2、(T_10M-5_09~T_10M-5_10)TYPE N開挖及PC澆置。
4. RD7-9-2與貴子路既有箱涵銜接段開挖,RD7-9-1(T_7-9-1_06)~輔大醫院TYPE G及TYPE H開挖、PC澆置。
5. RD5-25M(T_5-2_01~E_5-2_03)TYPE E1開挖及PC澆置,(E_5-2_01、T_5-2_01、E_5-2_03、T_5-2_03)分歧部接地系統施作及吊放。

污水工程
1. A1091污水工作井立坑前試挖。
2. A1064(A1063→A1064)∮800mm污水推進佈場。
3. A1246-R1、A1246-R2陰井用戶連接管開挖、200管埋設、回填砂、RC陰井底座安裝。

交通維持工程
1. RD4-3-2~RD4-3-1(莊田路)與新北大道口標線劃設。
2. RD4-3-2~RD4-3-1(莊田路)與新北大道口標誌牌面安裝。

161KV
1. 161KV洞道(宏安變電站旁)第十三單元牆身(第二昇層)模板介面處理。

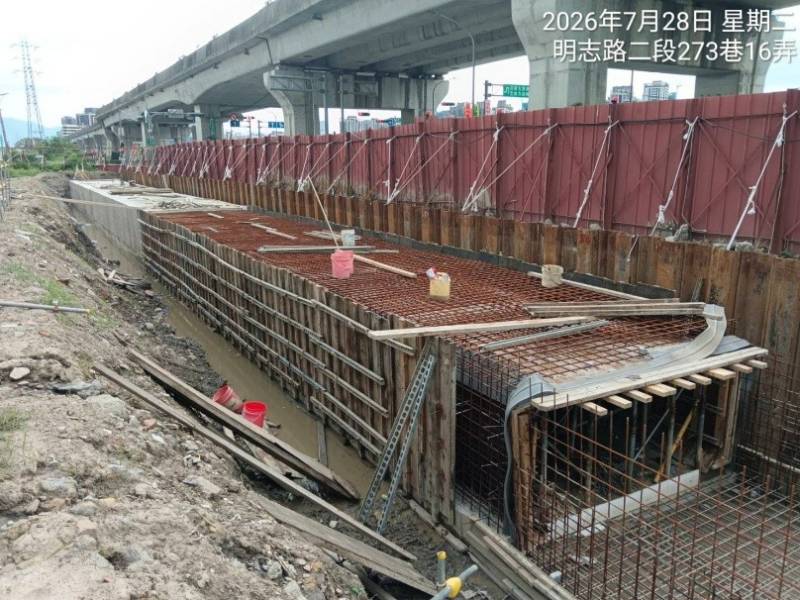

1150728工程現況12M-1-2 U604(0K+85~105)側溝底版及牆身澆置

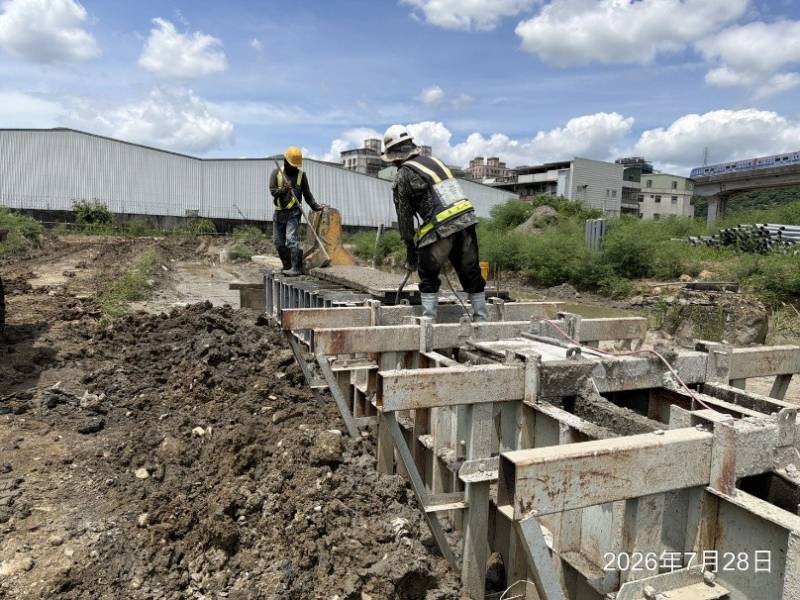

1150728工程現況Bb412(0K+50~70)腹頂版模板組立

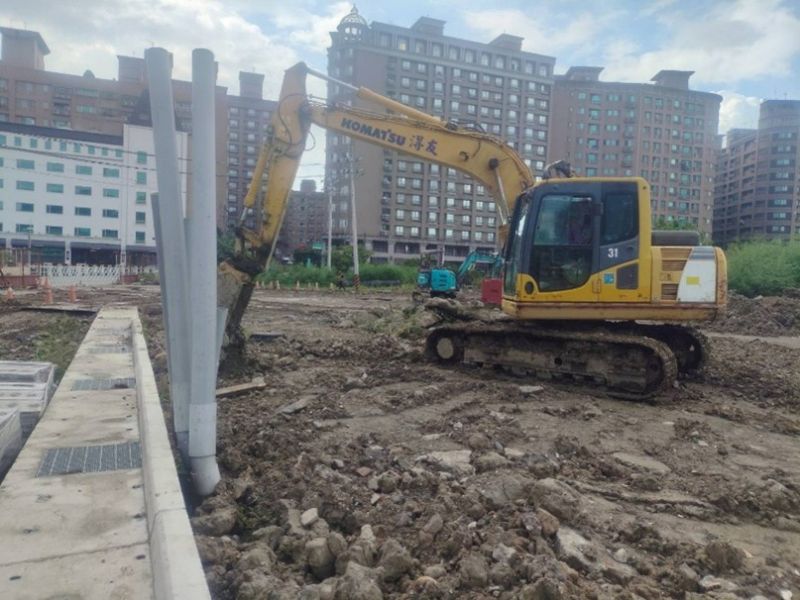

1150728工程現況15M產專道路U591-1(0K+5~30)側溝開挖

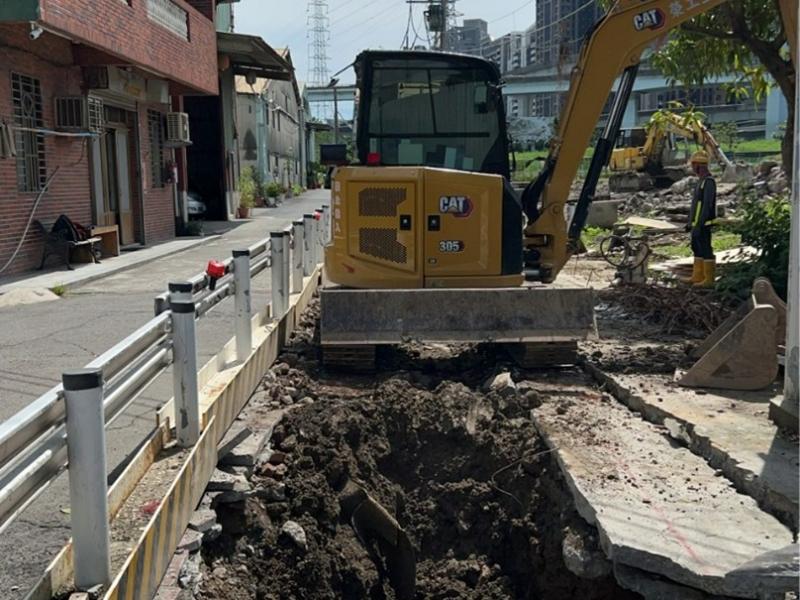

1150728工程現況7-2人行道回填及地坪整理
1150728工程現況4-3-2~4-3-1(莊田路)與新北大道口AC銑鋪

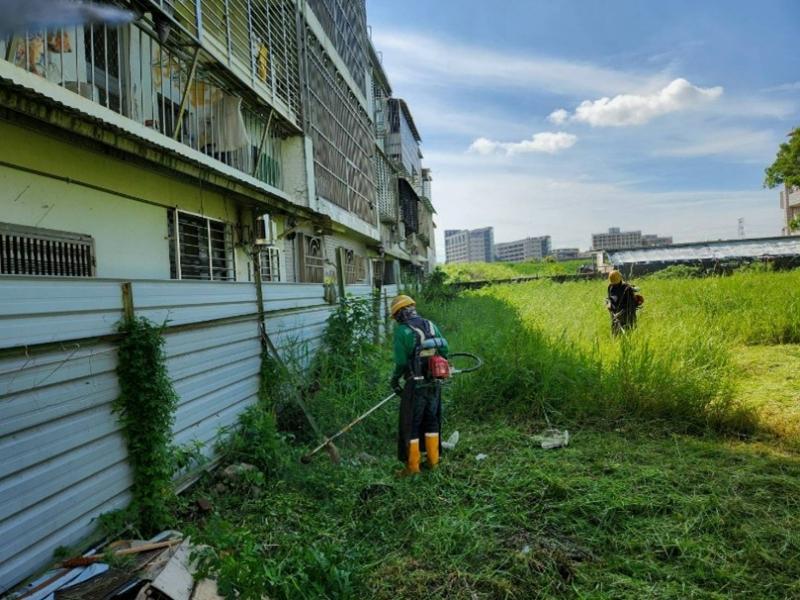

1150728工程現況貴子路70巷坵塊內雜草清除
