本日天氣 : 上午陰、下午晴
本日施作項目
1. RD7-9-2營建混合物分類、餘方土近運至側溝回填。
2. RD8-3-1箱涵回填及夯實、土方搬運。
3. RD6-1-1構造物回填位置夯實。
4. RD7-2(0K+200~320)R側及L側人行道路緣石及樹圍石鋪設。
5. 台麗街便道人行道防撞桿復舊。
6. 四號橋位置樹木修剪(配合台電施作)。
7. 四號橋出入口大門路面及出入車輛輪胎清洗。
8. RD7-12及RD8-3-1箱涵抽水。
9. RD10M-3 Bb104箱涵抽水。
10.RD10M-33 Bb103箱涵抽水。
11.十一號橋位置污水管道抽水。
12.九號橋橋台箱涵右岸管道室抽水。
13.RD7-9-2銜接貴子路改道交通維持。
14.RD7-9-2與貴子路銜接位置路燈照明修復。
15.工區灑水,RD8-1 Bb1100箱涵灑水養護。
16. 工區防塵網及安全欄杆施作。
17.RD5-25M電桿收測,RD30M-1(T01、T03、E03、E05)分歧部PC完成面位置及高程檢測,RDⅡ-5(T08)分歧部四角點、RD4-3-2(G522、G523)集水井四角點位置放樣。
橋梁工程
1. 四號橋中牆(L6)底版鋼筋綁紮。
2. 九號橋橋台箱涵鋼管支撐及模板拆除、物料收整。
3. 九號橋橋台箱涵右岸管道室與溪底纜線管路銜接。
4. 九號橋橋台箱涵左岸管道室側牆預留管配置、管路銜接位置構造物開挖及積水處理。
5. 九號橋橋台箱涵左岸管道室牆身模板組立。
6. 九號橋橋台箱涵左岸管道室抽水及環境整理。
7. 十一號橋混凝土養護及完成面修飾。
8. 橋梁預鑄場預鑄節塊模板組立。
排水工程

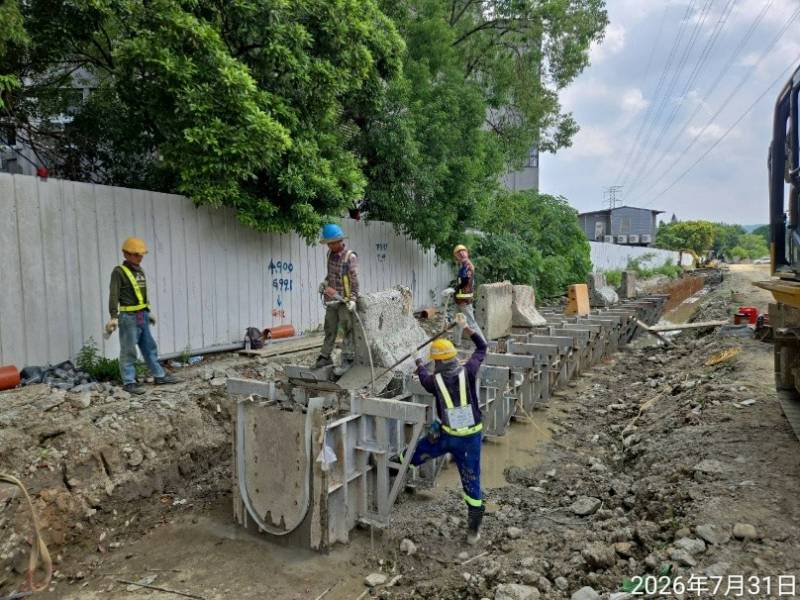

1. RD15M產專道路U591-1(0K+5~30)側溝底版及牆身鋼筋綁紮、底版模板組立及澆置。
2. Bb412(0K+70~80)腹頂版模板組立。
3. RD4-3-2側溝牆身(第二昇層)模板組立。
4. RD7-1 U579(0K+0~10)、U581(0K+80~90)側溝蓋版及路緣石完成面修飾、鍍鋅隔柵安裝。
5. RD7-2 G403~G391、G404~G392 RCP連接管埋設及澆置。
6. RD7-9-2 U673(0K+30~50)側溝底版及牆身模板組立、澆置。
7. RD7-9-2與貴子路既有箱涵銜接段開挖、預鑄箱涵吊放安裝。
8. RD7-10 U311(0K+60~70)側溝底版及牆身澆置。
9. RD10M-6 U462(0K+90~104)箱涵式側溝蓋版及路緣石模板組立。
10.RD15M-7 U315側溝蓋版鋼筋綁紮。
共同管道工程
1. RD30M-1(T_20M-1_12~E_20M-1_14)TYPE F(第一次)&TYPE H(第一次)&TYPE B(第一次)、RD30M-1(T_20M-1_12)~RD7-10(E_7-10_05)TYPE G(第三次)及TYPE H(第三次)開挖及PC澆置。
2. RD30M-1(E_20M-1_01、E_20M-1_02、E_20M-1_03、T_20M-1_01、T_20M-1_02、T_20M-1_03)分歧部接地系統施作及吊放。
3. RD10M-29(E_10M-29_08~E_10M-26_10)TYPE E模板整理,RDⅡ-5(T_Ⅱ-5_08)TYPE N施作。
4. RD10M-4(E_10M-4_01)TYPE L'、(E_10M-4_01~E_10M-4_02、E_10M-4_02~E_10M-4_01)TYPE I(轉彎段)開挖及PC澆置,公兒三人行道復舊澆置。
5. RD5-25M(E_5-2_01)TYPE L(北側)排管施作,(E_5-2_01)台電基礎台TYPE F2鋼筋綁紮,(E_5-2_03)TYPE L(北側)、(E_5-2_03~T_5-2_03)TYPE E1開挖及PC澆置。
污水工程
1. A1246-01、A1246-02、A1246-03陰井用戶連接管開挖、200管埋設、回填砂、RC陰井底座安裝。
交通維持工程

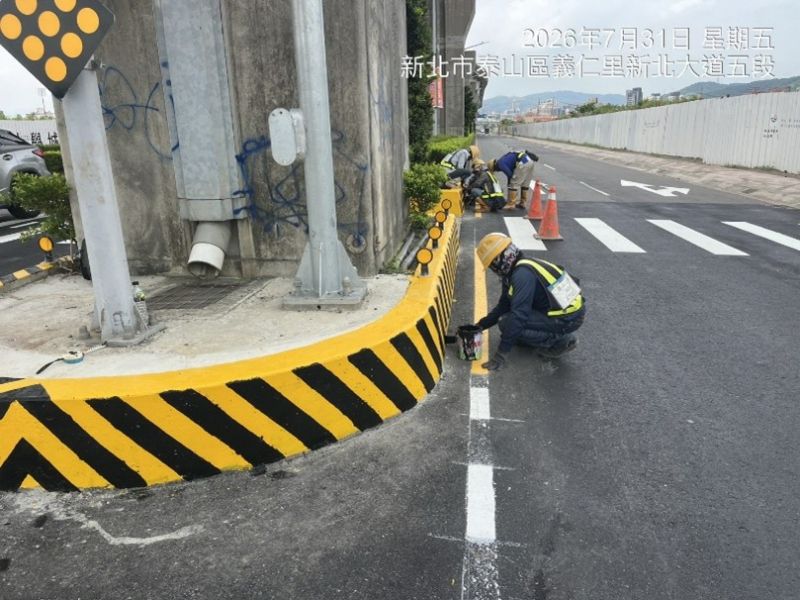

1. RD4-3-2~RD4-3-1(莊田路)與新北大道口中央分隔島油漆標線劃設。
161KV
1. 161KV洞道(宏安變電站旁)第十三單元牆身(第二昇層)模板組立。
外部廠商進場
1. RD7-2轉RD4-3-1自來水(得意)鋼板樁打設、管線開挖。

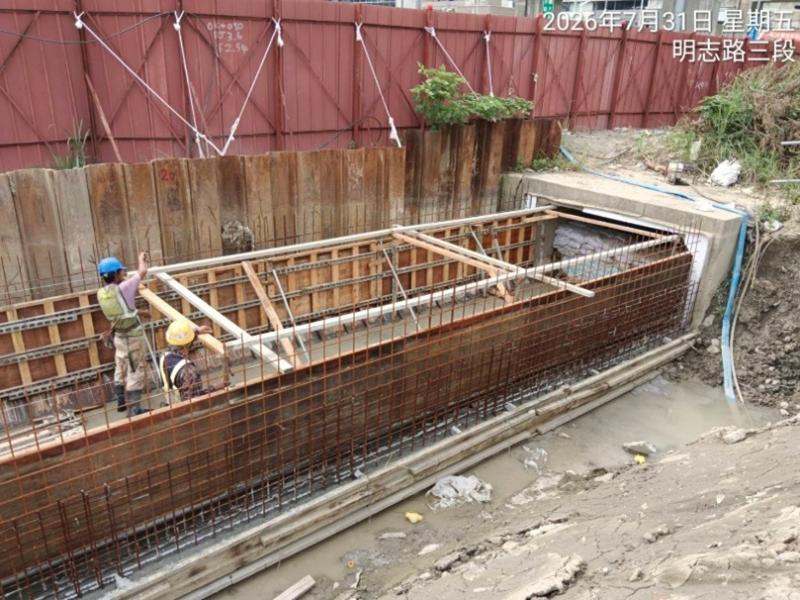

7-9-2 U673(0K+30~50)側溝底版及牆身澆置
Bb412(0K+70~80)腹頂版模板組立

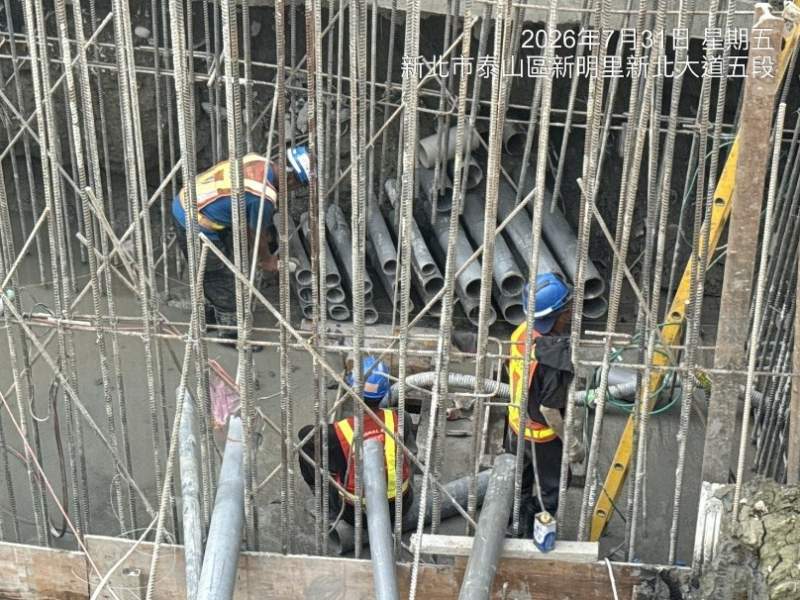

九號橋橋台箱涵右岸管道室與溪底纜線管路銜接
莊田路與新北大道口中央分隔島油漆標線劃設

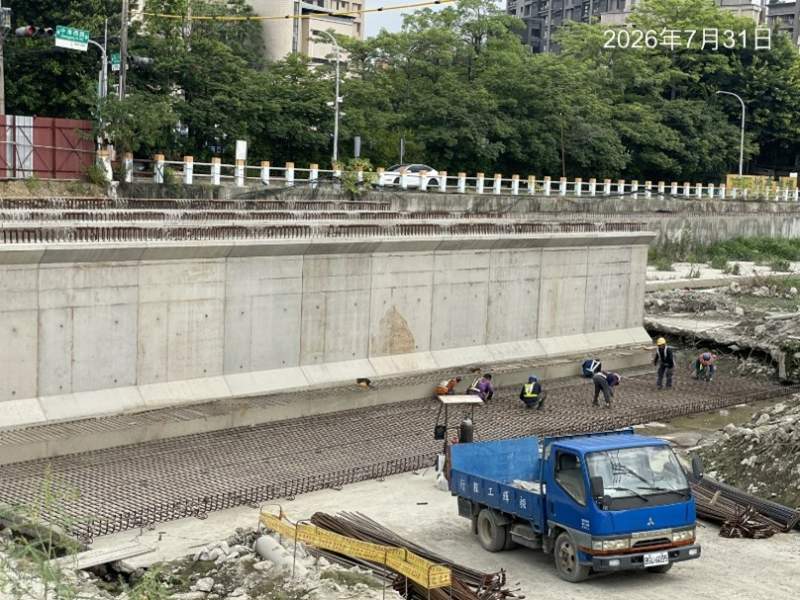

四號橋中牆(L6)底版鋼筋綁紮
橋梁預鑄場預鑄節塊模板組立
