本日天氣 : 上午晴、下午晴
本日施作項目
1. RD10M-4地坪整理。
2. 工區灑水。
橋梁工程

1. 四號橋中牆(L6)牆身鋼筋綁紮。

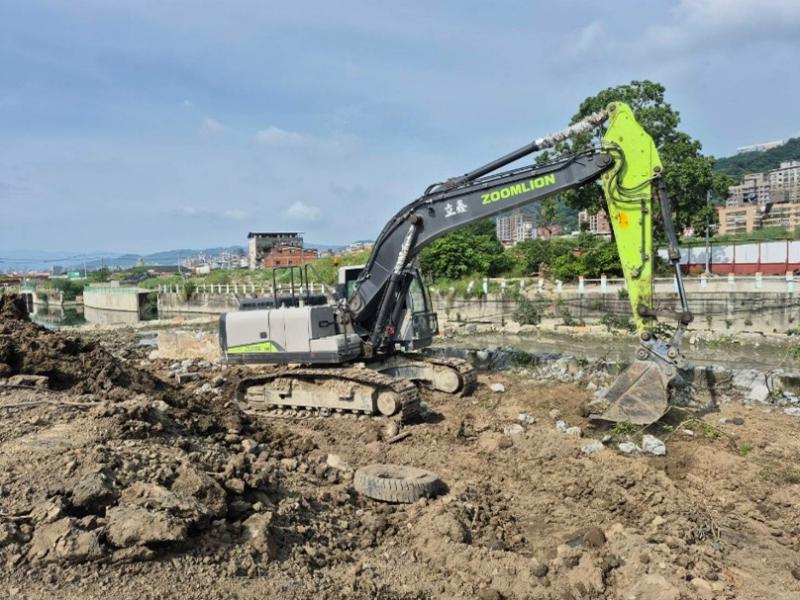

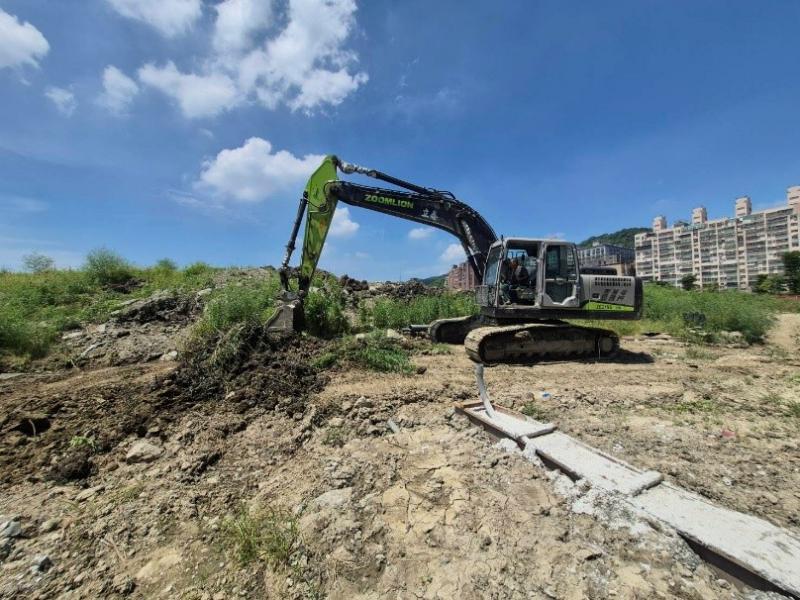

2. 五號橋位置開挖。
3. 九號橋橋台右岸管線室與共同管道銜接、抽水及物料吊運。

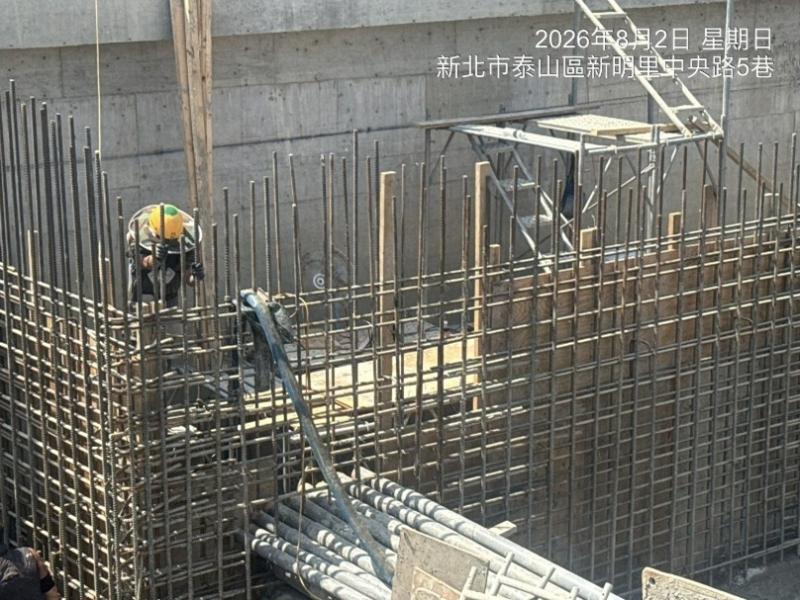

4. 九號橋橋台左岸管線室牆身模板組立。

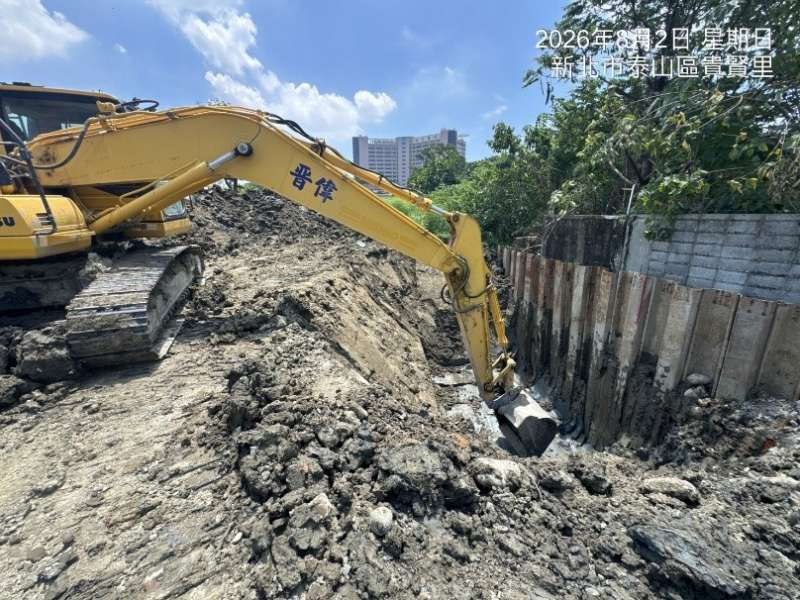

5. 九號橋橋台左岸管線室淤泥清除。
排水工程

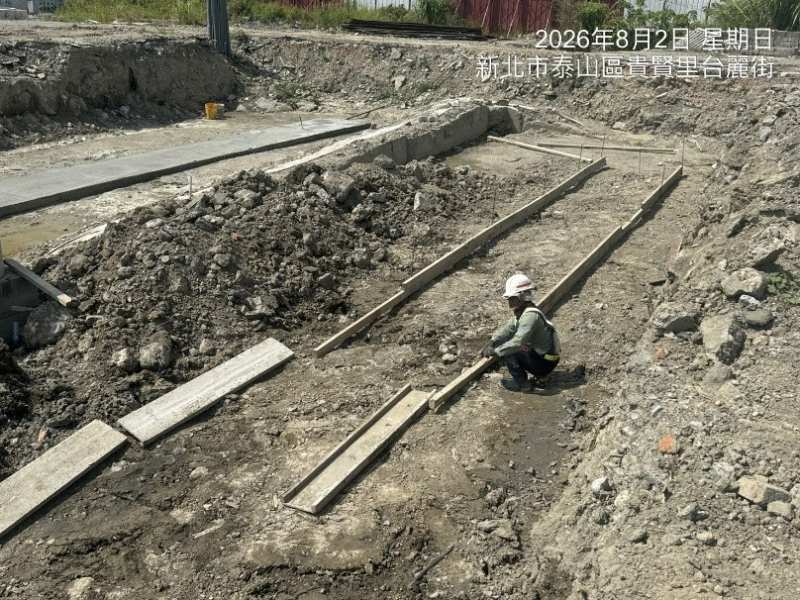

1. RD15M產專道路U591-1(0K+5~30)側溝牆身(第一次)模板組立。
2. RD7-9-2與貴子路既有箱涵銜接段鋼筋綁紮、抽水及餘方土調運。
3. RD10M-5轉RD7-1側溝蓋版模板拆除。
4. RD12M-1-1 U662(0K+40~70)側溝PC模板組立,U662、U663側溝鋼筋加工作業。
共同管道工程
1. RD10M-27(E_10M-27_06、E_10M-27_08)分歧部開挖、餘方土調運堆置。
2. RD10M-5(T_10M-5_02~T_10M-5_04、T_10M-5_04~T_10M-5_06、T_10M-5_06~T_10M-5_08、T_10M-5_08~T_10M-5_10)TYPE D2鋼筋綁紮。
污水工程
1.A1246-01、A1246-02、A1246-03、A1246-04、A1246-05陰井用戶連接管導水槽施作及下層回填砂鋪設,A1246-R1、A1246-R2、A1246-R3、A1246-R4陰井用戶連接管陰井組立,A1315、A1316、A1316-R陰井用戶連接管水系回填砂及陰井材料搬運。
