本日天氣 : 上午晴、下午晴
本日施作項目
1. RD2 U535側溝位置地坪整理、臨時排水改道開挖。
2. RD8-3-1構造物回填及夯實。
3. RD10M-4共同管道回填。
4. RD7-2(0K+200~320)R側及L側人行道路緣石及樹圍石鋪設。

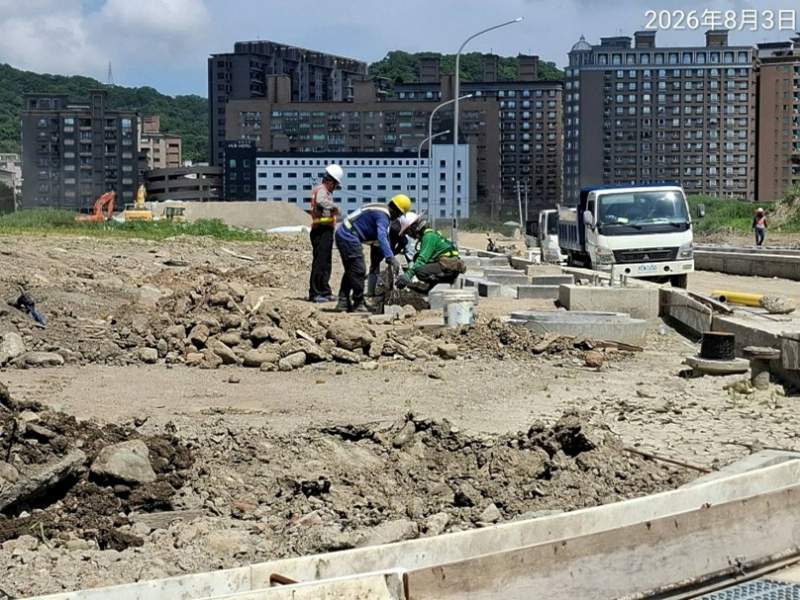

5. 新北大道與台麗街口半阻隔式圍籬修復。
6. 泰林路路面破損修補。
7. 工區灑水。
8. 工區防塵網及安全欄杆施作。
9. RD12M-1-1(U662、U663)中心點、RD8-3-1 U301中心點及高程放樣。
橋梁工程
1. 四號橋中牆(L6)模板組立。
2. 五號橋下游端破堤作業。
3. 九號橋橋台右岸管線室排管施作、物料吊運及抽水。
4. 九號橋橋台左岸管線室牆身模板組立及物料吊運。
5. 九號橋橋台左岸管線室抽水、模板物料吊運收整。
6. 十一號橋人孔及銜接處模板拆除。
排水工程
1. RD15M產專道路U591-1(0K+5~30)側溝牆身(第一次)模板組立及澆置。
2. RD7-1 U579(0K+0~10)、U581(0K+80~90)側溝蓋版及路緣石完成面修飾、鍍鋅隔柵安裝。
3. RD7-9-2 U673(0K+50~70)側溝底版及牆身模板組立。
4. RD7-9-2既有箱涵底版(第二段)鋼筋綁紮、模板組立及澆置。
5. RD10M-3 Bb103(0K+75~88.7)底版模板組立及澆置。
6. RD10M-6 U462(0K+90~103.1)箱涵式側溝蓋版模板組立。
7. RD12M-1-1 U662(0K+40~70)側溝PC模板組立及澆置。
8. RD15M-7 U315、U316側溝蓋版鋼筋綁紮。
共同管道工程
1. RD30M-1(T_20M-1_12~E_20M-1_14)TYPE F(第一次)鋼筋綁紮、排管、模板組立及澆置。
2. RD10M-27(E_10M-27_06、E_10M-27_08)分歧部開挖及PC 140kgf/cm2混凝土澆置。
3. RD10M-5(T_10M-5_02~T_10M-5_04、T_10M-5_04~T_10M-5_06、T_10M-5_06~T_10M-5_08、T_10M-5_08~T_10M-5_10)TYPE D2鋼筋綁紮。
4. RD7-12共同管道通管作業。
5.RD5-25M(E_5-2_01)TYPE t澆置,(E_5-2_03)TYPE L(北側)、(E_5-2_03~T_5-2_03)TYPE E1排管、模板組立。
污水工程
1. A1246-01、A1246-02、A1246-03、A1246-04、A1246-05陰井用戶連接管回填砂及CLSM澆置回填。
161KV
1. 161KV洞道(宏安變電站旁)第十三單元牆身(第二昇層)及頂版模板組立。

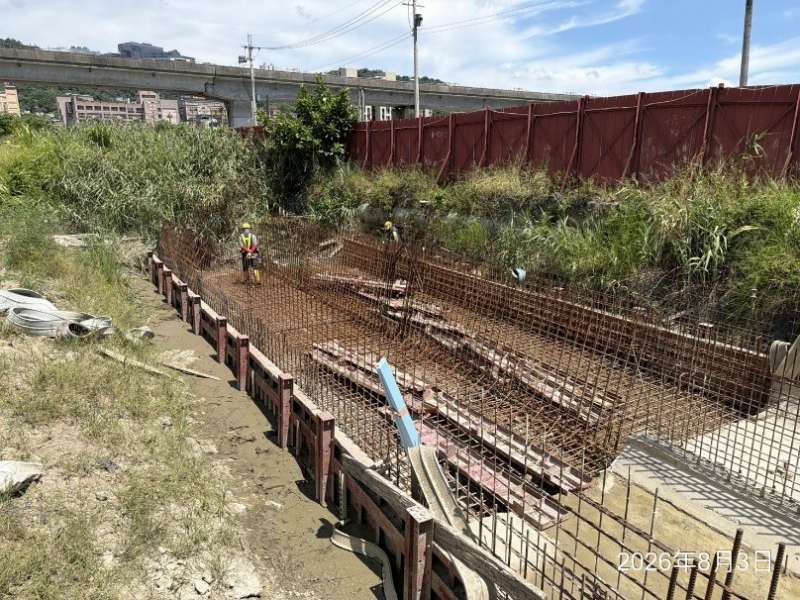

10M-3 Bb103(0K+75~88.7)底版模板組立
7-9-2 U673(0K+50~70)側溝底版及牆身模板組立

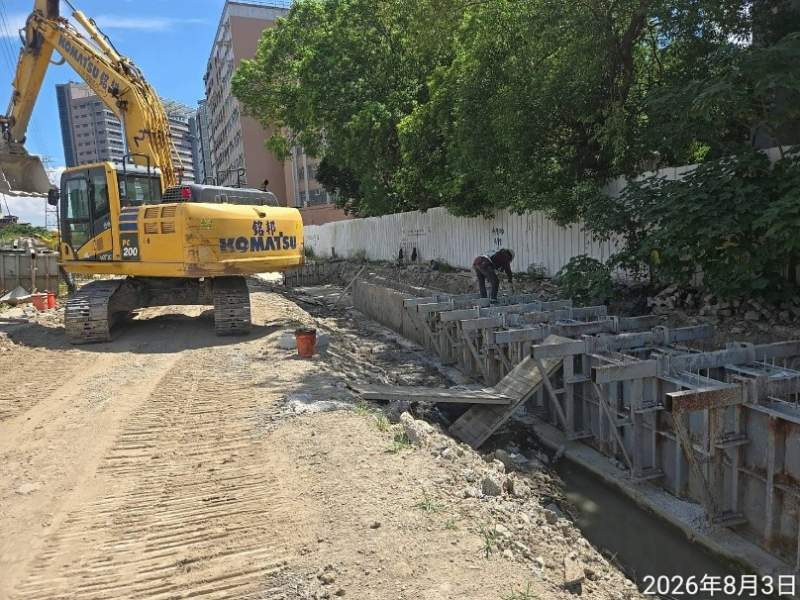

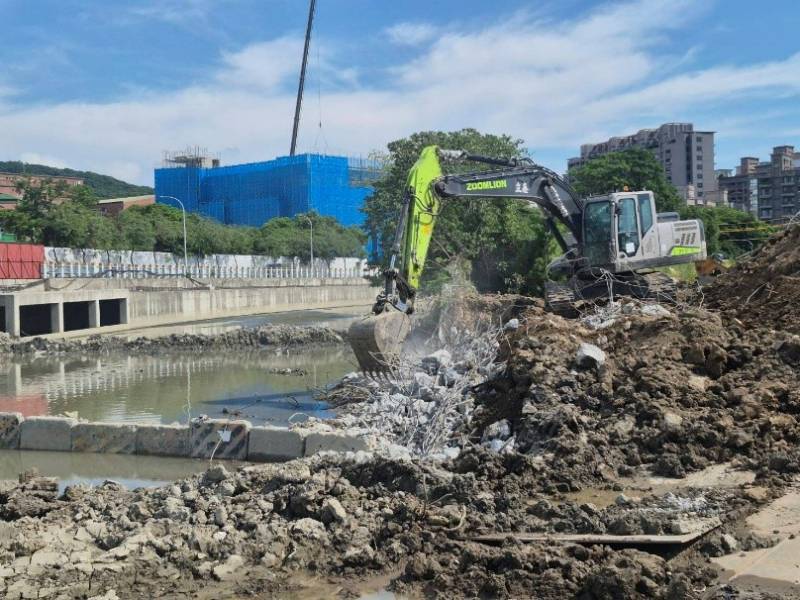

五號橋下游端破堤作業

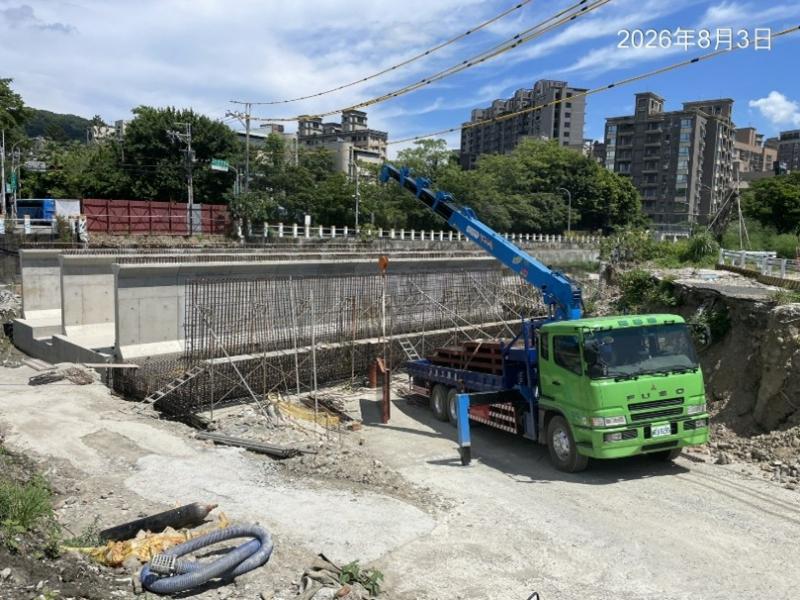

四號橋中牆(L6)底座模板組立

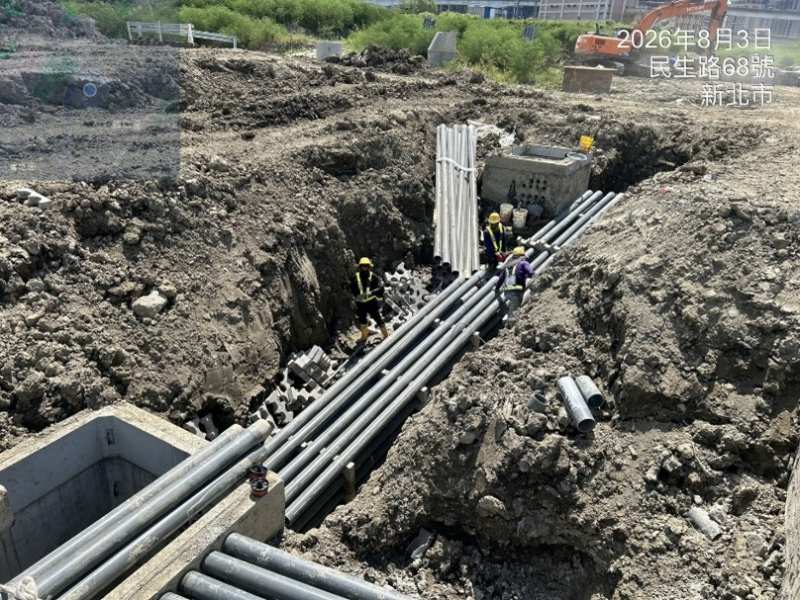

5-25M(E_5-2_03)TYPE L(北側)排管施作
7-2人行道路緣石及樹圍石鋪設
