本日天氣 : 上午晴、下午晴
本日施作項目

1. RD7-10地坪整理。
2. RD7-9-2營建混合物分類、餘方土近運至側溝回填。
3. RD2 U535側溝位置地坪整理、臨時排水改道開挖。
4. RD8-3-1構造物回填後夯實。
5. RD7-1人行道地坪整理、分歧部圓頸吊放。
6. RD7-2(0K+200~320)R側及L側人行道路緣石及樹圍石鋪設。
7. RD7-1路燈基礎點位開挖及PC澆置。
8. 泰林路路面破損修補。
9. 文程路便道路面破損修補。
10.文程路、文程路與全興路口圍籬周邊雜草清除,民生路樹木枝葉修剪及雜草清除,新北大道與泰林路口圍籬缺口封閉。
11.RD12M-1-2側溝鐵模吊運至RD12M-1-1。
12.RD7-10側溝模板物料整理。
13.漢口街料場(25號出入口大門)路面及出入車輛輪胎清洗。
14.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
15.RD10M-33 Bb103箱涵抽水。
16.工區灑水。
17.工區防塵網及安全欄杆施作。
18.RD7-9-2(U673、U679)溝蓋、RD15M-7(U315、U316)溝蓋、RD7-10 U311放樣。

橋梁工程
1. 四號橋底版(L5~L6)、中牆(L6)底座澆置。
2. 五號橋破堤作業、營建混合物清運。
3. 九號橋橋台右岸管線室牆身鋼筋綁紮、物料吊運及抽水。
4. 九號橋橋台左岸管線室牆身(第二昇層)模板組立及澆置,管線室與共管管道銜接作業。
5. 九號橋橋台左岸管線室抽水及環境整理。

排水工程
1. RD15M產專道路U591-1(0K+5~30)側溝牆身(第二次)模板組立。
2. RD4-3-2 側溝牆身(第二昇層)模板組立。
3. RD6-1-20M-E U367(0K+0~60)側溝PC澆置,U362(0K+90~122)、U366(0K+0~40)側溝PC模板組立及澆置。
4. RD7-1 U579(0K+60~74.4)側溝、G536集水井、U578(0K+70~82.2)側溝、G535集水井、RD15M-1 U576(0K+0~20)側溝、G437集水井蓋版及路緣石鋼筋綁紮。
5. RD7-9-2 U673(0K+50~70)側溝底版及牆身模板組立、澆置,(0K+0~30)側溝底版及牆身鋼線網綁紮。
6. RD7-9-2 Bb304銜接貴子路既有箱涵(第二次)腹頂版鋼筋綁紮、模板組立。
7. RD10M-3 Bb103(0K+75~88.7)底版模板整理。
8. RD10M-6 U462(0K+90.6~103.1)箱涵式側溝蓋版及路緣石澆置。
9. RD15M-7 U316側溝蓋版及路緣石鋼筋綁紮。

共同管道工程
1. RD30M-1(T_20M-1_12)~RD7-10(E_7-10_05) TYPE H(第三次)鋼筋綁紮、排管、模板組立及澆置。
2. RD10M-5(T_10M-5_02~T_10M-5_04、T_10M-5_04~T_10M-5_06、T_10M-5_06~T_10M-5_08、T_10M-5_08~T_10M-5_10)TYPE D2排管、模板組立。
3. RD10M-4(E_10M-4_01)TYPE L'、(E_10M-4_01~E_10M-4_02、E_10M-4_02~E_10M-4_01)TYPE TYPE I(轉彎段)鋼筋綁紮、排管、模板組立及澆置。
4. RD7-12共同管道通管作業。
5. RD5-25M(T_5-2_05)分歧部開挖及PC澆置。

161KV
1. 161KV洞道(宏安變電站旁)第十三單元頂版鋼筋綁紮。

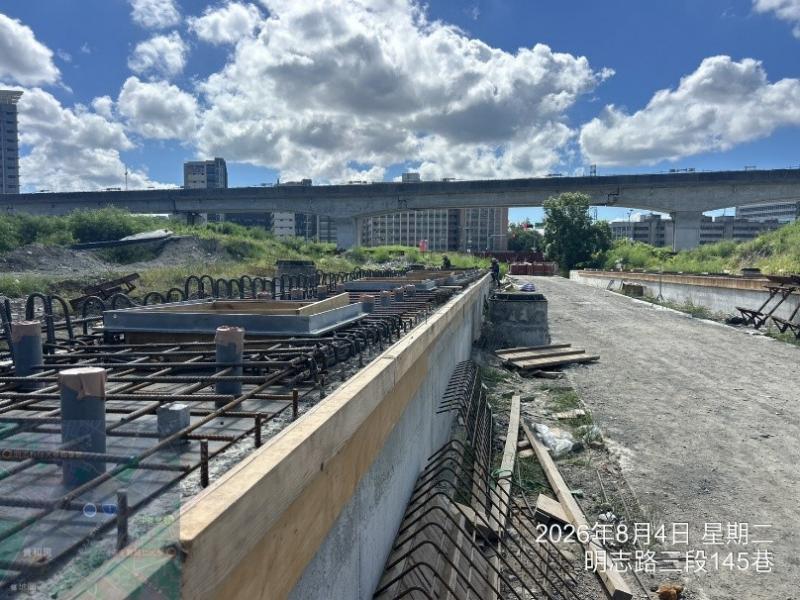

1150804工程現況15M-7 U316側溝蓋版及路緣石鋼筋綁紮

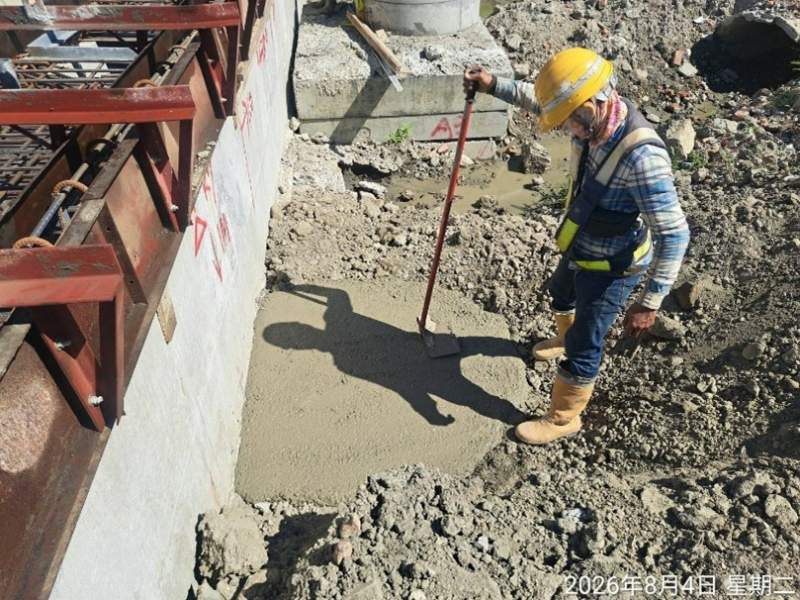

1150804工程現況7-1路燈基礎PC澆置

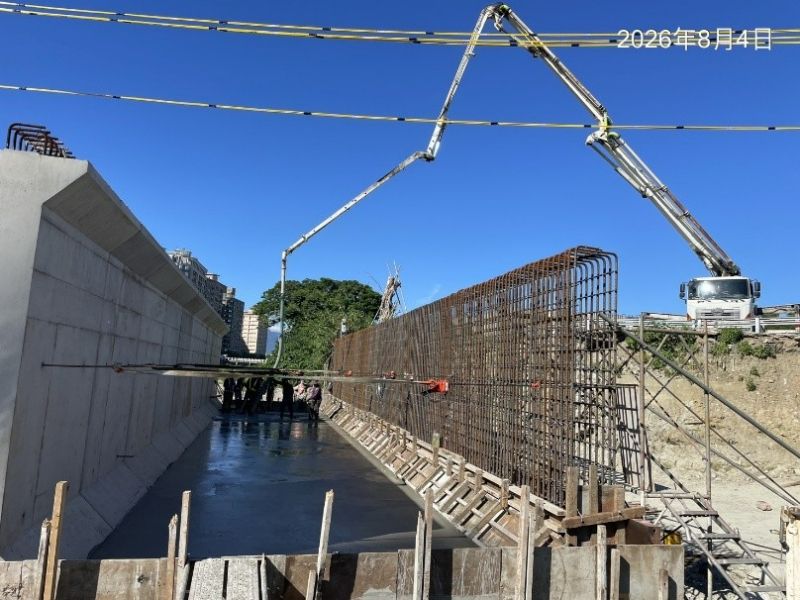

1150804工程現況四號橋底版(L5~L6)澆置

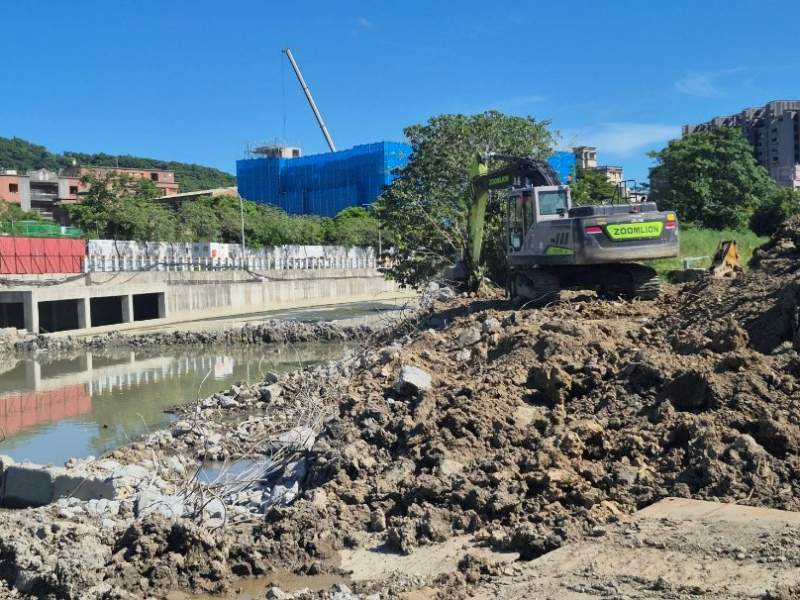

1150804工程現況五號橋破堤作業、營建混合物清運

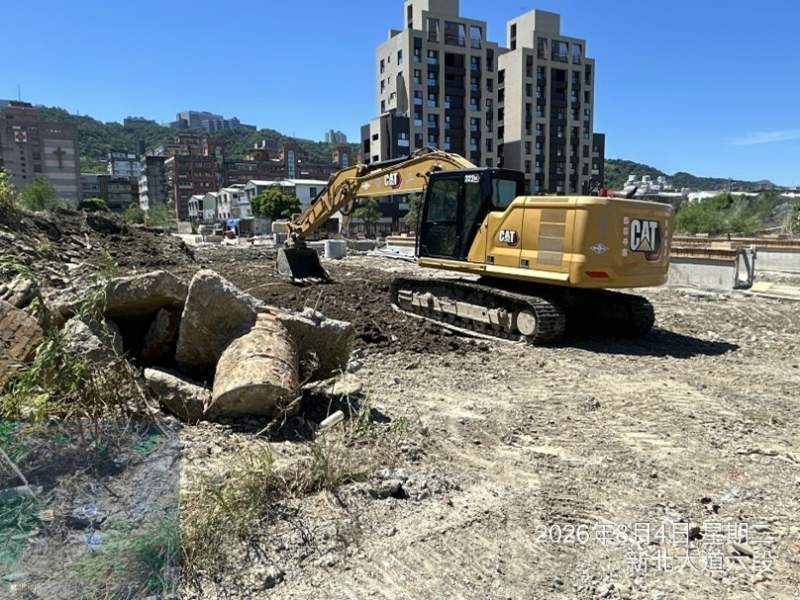

1150804工程現況7-10地坪整理

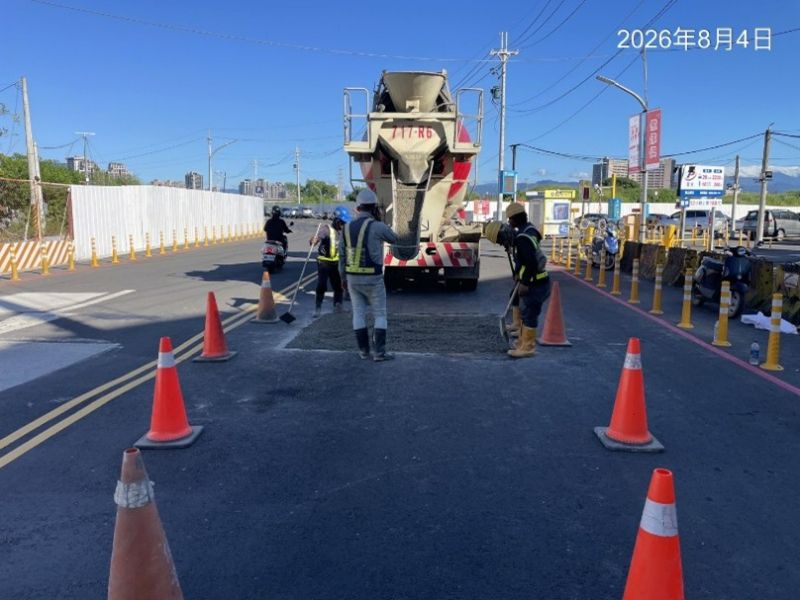

1150804工程現況文程路便道路面破損修補
