本日天氣 : 上午晴、下午晴
本日施作項目
1. RD10M-25側溝衝突位置既有結構物敲除。
2. Bb412箱涵回填。
3. RD15M-5(RD7-2~RD5-25M)人行道地坪整理及夯實。
4. RD7-2與RD15M-5路口無障礙坡道位置路緣石施作。
5. RD8-3-1路燈(R3、R4)側溝共構基礎座施作。
6. RD7-1與RD10M-5路口警用監視器過路管開挖及埋設。
7. 公兒三草堆清運。

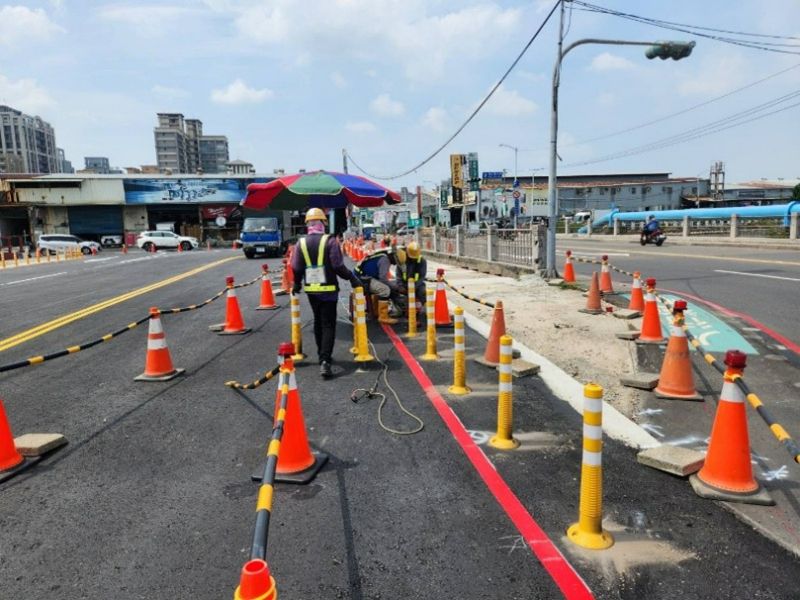

8. 泰林路二段改道人行道防撞桿安裝。
9. RD12M-1-2免拆模板物料吊運。
10.RD12M-1-2箱涵抽水。
11.公兒三路燈檢修。
12.RD7-9-2銜接貴子路改道交通維持。
13.工區灑水。
14.工區防塵網及安全欄杆施作。
15.泰林橋收測。
橋梁工程
1. 四號橋工作區域抽水、圍水用紐澤西護欄加固。

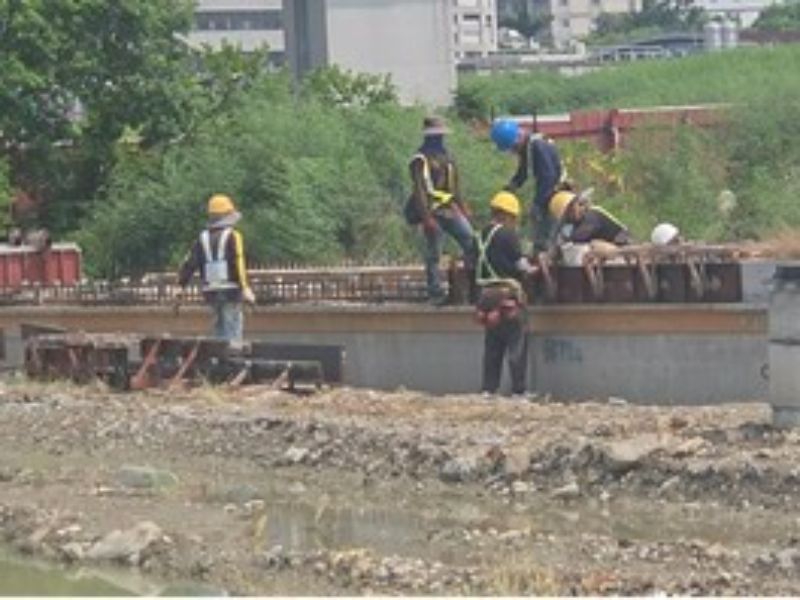

2. 五號橋下游端溪底纜線鋼筋綁紮。

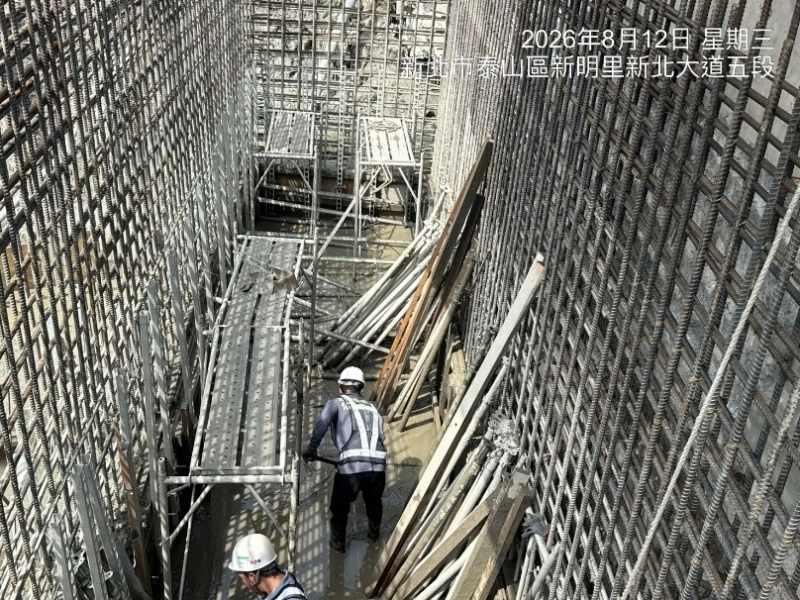

3. 九號橋橋台右岸管線室牆身(第二昇層)、左岸管線室牆身(第三昇層)模板組立。
4. 九號橋左岸管線室、管線室與共同管道銜接管道CLSM回填前整地、模板物料整理及CLSM澆置回填。
5. 九號橋橋台右岸與左岸管線室抽水、環境整理、物料收整及吊運。
6. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。
排水工程

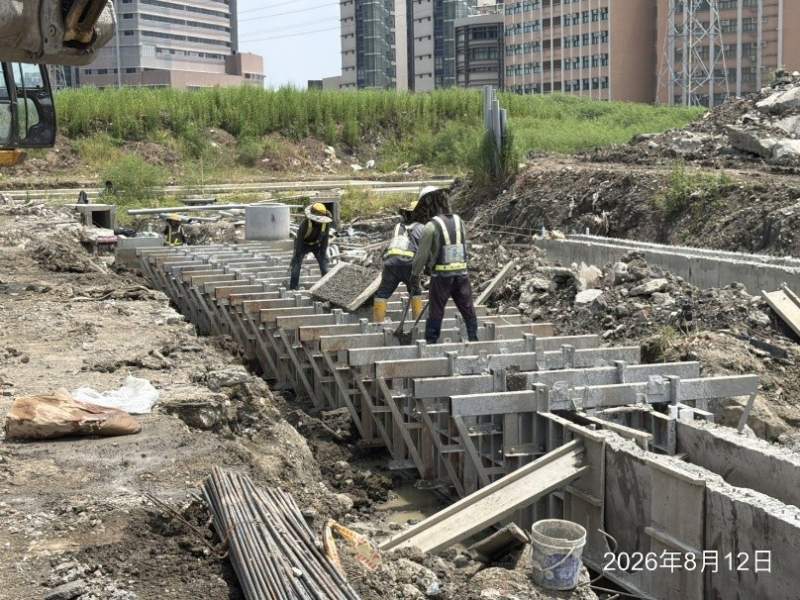

1. RD15M產專道路U591-1(0K+5~30)側溝蓋版模板整理及回填。
2. RD4-3-2側溝底版及牆身完成面修飾。
3. RD6-1-20M-E U365(0K+0~20)、U367(0K+0~20)側溝底版及牆身模板整理。
4. RD7-2 U454銜接新北大道側溝、RD7-2 U454(0K+100~111.6)側溝~G530集水井、RD7-2 U457(0K+100~111.8)側溝~G531集水井蓋版及路緣石模板組立、澆置。
5. RD7-9-2 U673(0K+0~50)側溝蓋版鋼筋綁紮。
6. RD8-3-1 U301(0K+0~40)側溝底版及牆身鋼線網綁紮。
7. RD10M-6 U461(0K+60~80)箱涵式側溝蓋版及路緣石鋼筋綁紮。
8. RD12M-1-1 U662(0K+30~50)側溝底版及牆身澆置。
9. 住三A71料場RD12M-1-1 U662、U663側溝鋼筋加工作業。
10.RD15M-7 U316(0K+40~60)側溝蓋版及路緣石模板組立。
共同管道工程
1. RD30M-1(E_20M-1_10)分歧部開挖及PC澆置。
2. RD10M-27(E_10M-27_06)~RD10M-29(E_10M-29_06)TYPE E開挖及PC澆置。

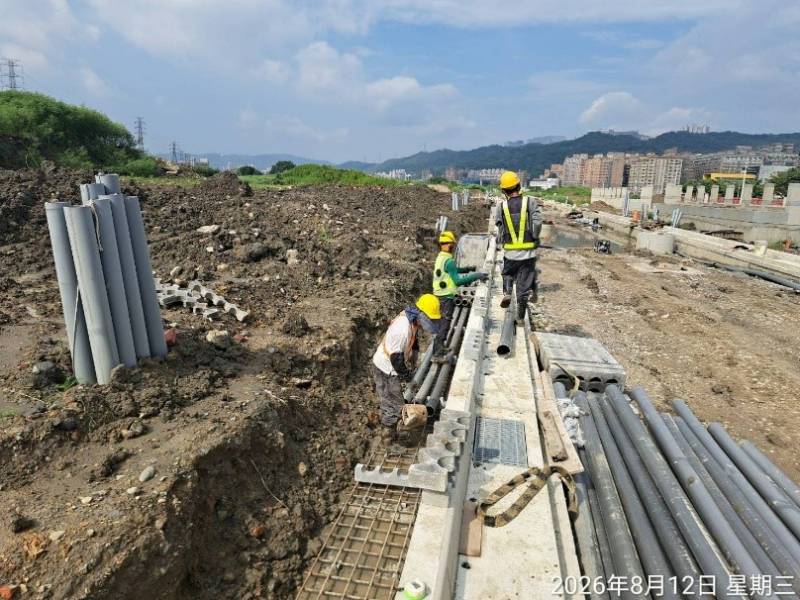

3. RD10M-5(T_10M-5_01後半段~T_10M-5_03、T_10M-5_03~T_10M-5_05)TYPE D2排管、模板組立及澆置。
4. RD5-25M(E_5-2_01、E_5-2_03)TYPE I、(E_5-2_01~T_5-2_01)TYPE H(往四號橋)、(T_5-2_01)TYPE T鋼筋綁紮。
污水工程
1. A1064(A1063→A1064)∮800mm推進施作、到達井地盤改良作業。
161KV
1. 161KV洞道(宏安變電站旁)土方回填及物料整理。
外部廠商進場
1. RD7-9-2自來水管線預埋。
15M-7 U316(0K+40~60)側溝蓋版及路緣石模板組立
12M-1-1 U662(0K+30~50)側溝底版及牆身澆置
九號橋橋台右岸管線室牆身(第二昇層)模板組立
8-3-1路燈(R3、R4)側溝共構基礎座施作
10M-5(T_10M-5_01~T_10M-5_05)TYPE D2排管、模板組立
泰林路二段改道人行道防撞桿安裝
