本日天氣 : 上午晴、下午陰
本日施作項目
1. RD7-2接仁義路便道地坪整理。
2. RD10M-3 Bb103箱涵位置既有箱涵破孔導水開挖。
3. RD7-9-1(貴子路段)箱涵銜接位置鋼板樁拔除。
4. RD8-1 Bb1100鋼板樁拔除、太空包裝填。
5. RD8-1 Bb1100箱涵回填。
6. RD7-2(0K+320~440)人行道回填、路緣石及避車彎位置放樣。
7. RD7-1與RD15M-1路口警用監視器過路管埋設及澆置。
8. 楓江路46巷與中港南路口圍籬內雜草清除、泰林路二段改道防撞桿安裝,泰林路與中港西路口施工標誌安裝。
9. 公兒三圍籬缺口紐澤西護欄防塵網施作。
10.泰林路二段改道材料吊運及圍籬移設。
11.RD7-9-2共同管道抽水。
12.RD10M-3 Bb104箱涵抽水。
13.RD7-9-2銜接貴子路改道交通維持。
14.工區灑水。
15.工區防塵網及安全欄杆施作。
16.RD7-4-3 Bc701箱涵、RD7-2轉彎段放樣。
橋梁工程
1. 四號橋中牆(L6)牆身模板組立。
2. 五號橋下游端溪底纜線(第三次)排管及澆置。
3. 九號橋橋台右岸管線室牆身(第二昇層)模板組立。
4. 九號橋橋台左岸管線室牆身(第三昇層)及頂版鋼筋綁紮、模板組立。
5. 九號橋左岸管線室旁預留管排管施作。
6. 九號橋橋台右岸與左岸管線室抽水、環境整理、物料收整及吊運,左岸管線室施工架搭設。
7. 橋梁預鑄場預鑄節塊模板組立。
排水工程

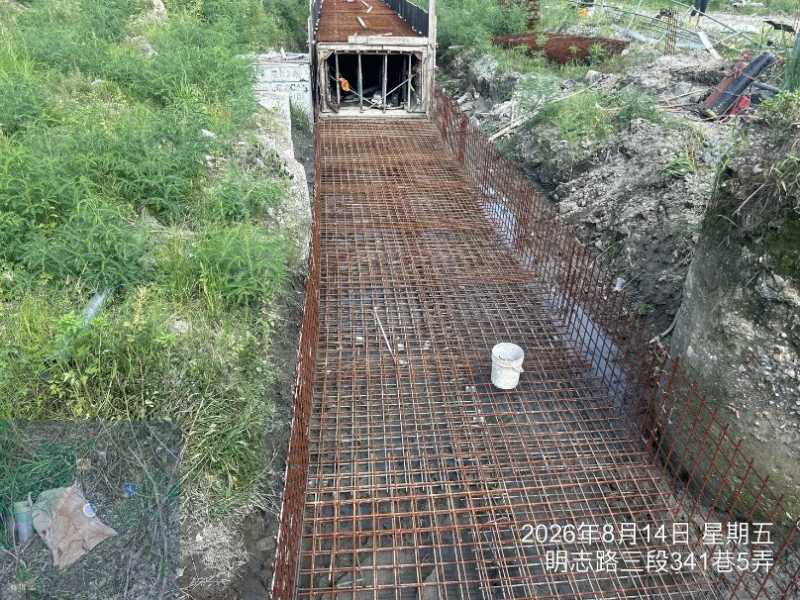

1. RD6-1-20M-E U362(0K+90~120)側溝底版及牆身鋼線網綁紮。
2. RD7-9-2 G674集水井、U673(0K+90~94.6)側溝底版及牆身鋼線網綁紮。
3. RD8-3-1 Bc101(0K+50~66.8)底版鋼線網綁紮,U301(0K+0~20)側溝底版及牆身模板組立。
4. RD10M-3 Bb103(0K+75~95)腹頂版模板組立。
5. RD10M-6 U462(0K+60~90.6)箱涵式側溝蓋版鋼筋綁紮。
6. RD12M-1-1 U662(0K+12~30)側溝PC模板組立及澆置,U663(0K+10~15)側溝底版及牆身模板組立、澆置。
7. RD15M-1 U467(0K+0~10)側溝~G412集水井、U475(0K+55~71.1)側溝~G413集水井、U468(0K+0~20)側溝~G414集水井、U477(0K+60~65)側溝蓋版模板組立、澆置。
8. RD15M-7 U316(0K+40~60)側溝蓋版及路緣石模板整理、完成面修飾。
共同管道工程
1. RD30M-1(E_20M-1_10~T_20M-1_10)TYPE F鋼筋綁紮、排管、模板組立及澆置。
2. RD10M-5(T_10M-5_01~T_10M-5_03、T_10M-5_03~T_10M-5_05、T_10M-5_05~T_10M-5_07、T_10M-5_07~T_10M-5_09)TYPE K、(T_10M-5_01)TYPE D2(前半段)開挖及PC澆置。
3. RD7-9-2銜接貴子路共同管道開挖。
4. RD5-25M(E_5-2_01、E_5-2_03)TYPE I、(E_5-2_01~T_5-2_01)TYPE H(往四號橋)、(T_5-2_01)TYPE T澆置。
污水工程
1. A1064(A1063→A1064)∮800mm推進施作,A1002(A1063→A1002、A1001→A1002)工作井地盤改良作業。
2. A1107-R1~R5、A1107-01~05陰井框蓋高程調整。
3. A1316-R1~R5陰井用戶連接管開挖及地坪整理。
161KV
1. 161KV洞道(宏安變電站旁)第十二單元接第十三單元環樑模板整理及回填。
外部廠商進場
1. RD7-9-2(RD7-9-1~RD8-13)自來水管線開挖及埋設。
10M-3 Bb103(0K+75~95)腹頂版模板組立
8-3-1 Bc101(0K+50~66.8)底版鋼線網綁紮

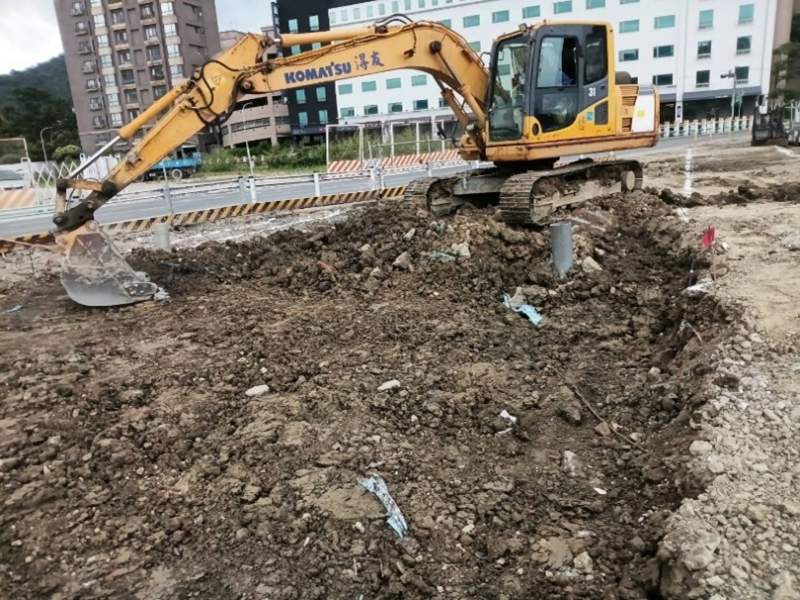

7-2接仁義路便道地坪整理

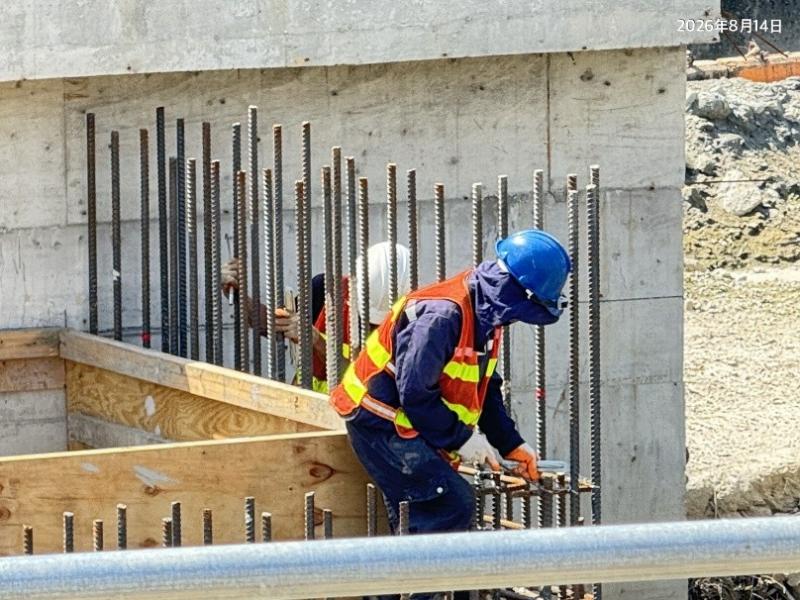

九號橋橋台左岸管線室牆身(第三昇層)及頂版鋼筋綁紮

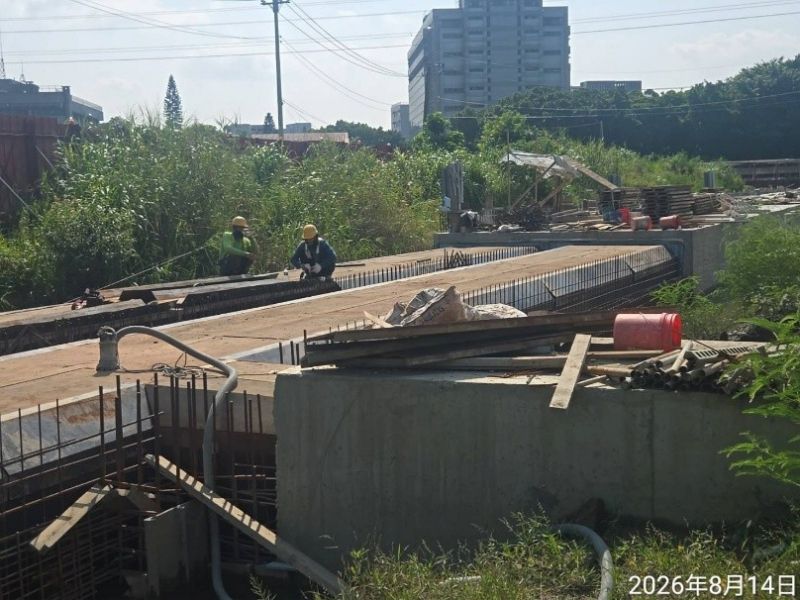

五號橋下游端溪底纜線(第三次)排管施作

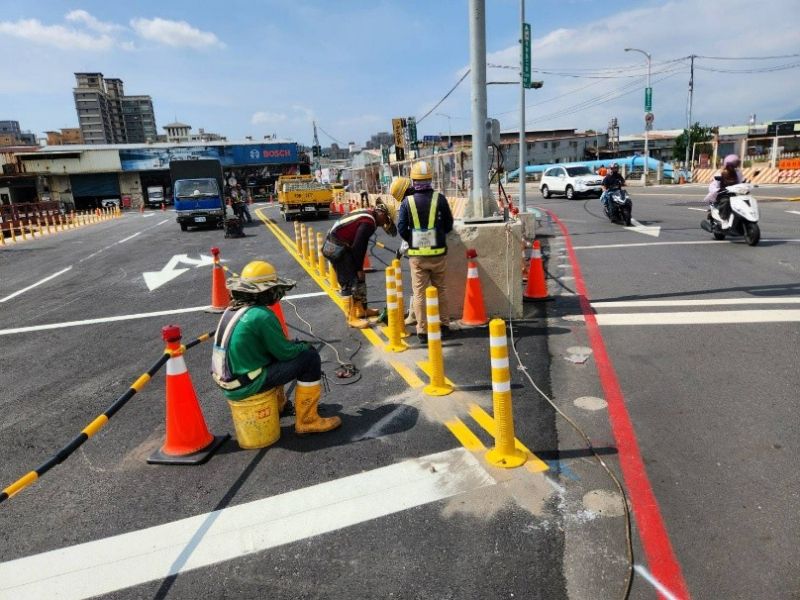

泰林路二段改道防撞桿安裝
