本日天氣 : 上午陰、下午晴
本日施作項目

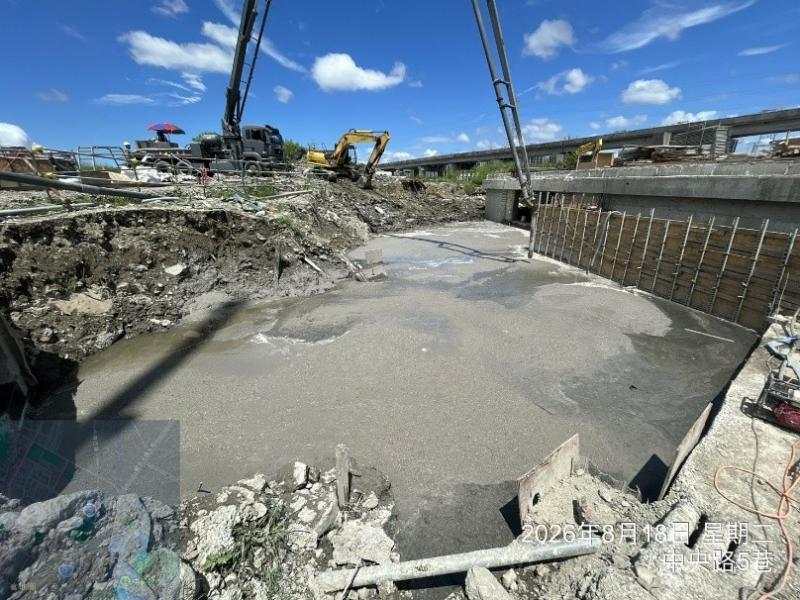

1. RD7-4-3 Bc701箱涵底CLSM澆置回填。
2. RD15M-1與RD7-2交叉口路基回填及夯實。
3. RD15M-5人行道地坪整理。

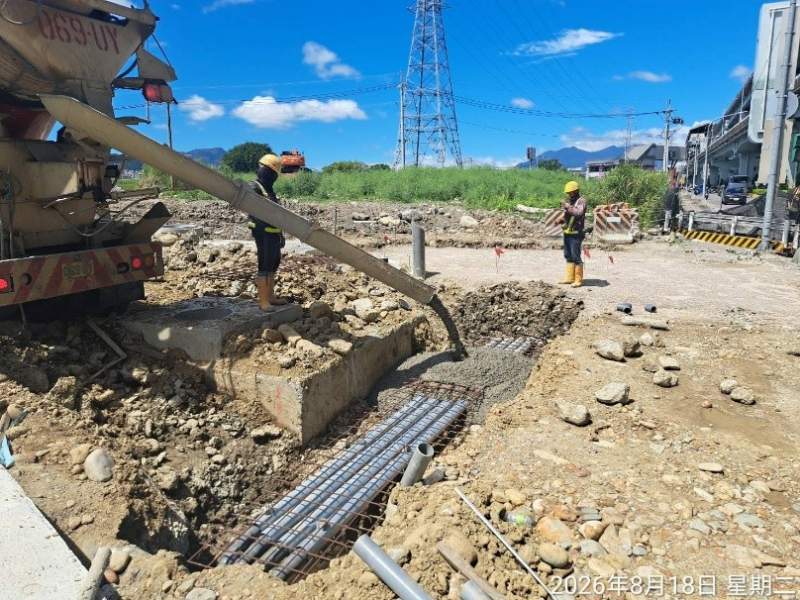

4. RD7-2(0K+30~220、0K+320~440)人行道路緣石及樹圍石PC澆置。
5. RD7-2與RD15M-5路口人行道無障礙坡道位置側溝路緣石澆置。
6. RD7-2與新北大道口號誌過路管埋設及澆置。
7. 新北大道改道位置抽水。
8. RD7-9-3 Bb107箱涵抽水。
9. RD8-13 A1248污水人孔抽水。
10.九號橋橋台右岸管線室抽水。
11.RD7-9-2銜接貴子路改道交通維持。
12.工區灑水。
13.工區防塵網及安全欄杆施作。
橋梁工程
1. 九號橋橋台右岸管線室牆身(第二昇層)鋼筋綁紮。

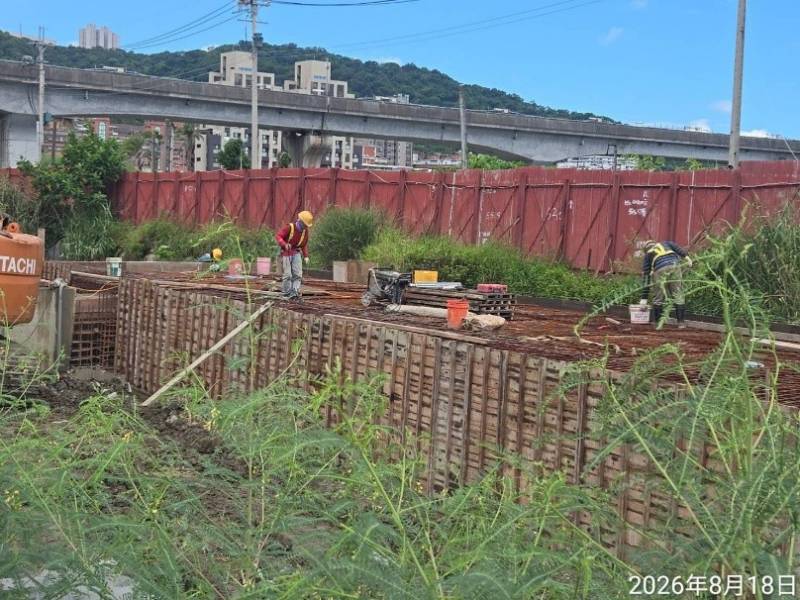

2. 九號橋橋台左岸管線室牆身(第三昇層)模板組立及澆置。
3. 九號橋橋台左岸管線室及RD7-4-3 Bc701箱涵抽水,環境整理、物料收整及吊運。
4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立及澆置。
排水工程
1. RD15M產專道路U591-1(0K+30~54.4)側溝PC澆置。
2. RD6-1-20M-E U366(0K+0~590)側溝底版及牆身鋼線網綁紮,G340、G342集水井底版及牆身鋼筋綁紮。
3. RD7-9-2 U673(0K+90~94.6)、U667(0K+0~10)側溝底版及牆身模板組立、澆置。
4. RD8-3-1 U301(0K+0~20)側溝底版及牆身模板整理。
5. RD10M-3 Bb103(0K+75~95)、Bb104(0K+95~108.7)腹頂版模板組立。
6. RD10M-6 U461(0K+60~80)箱涵式側溝蓋版及路緣石模板整理、完成面修飾。
7. RD12M-1-2 U603(0K+45~65)側溝底版及牆身模板組立。
8. RD15M-7 U315(0K+30~50)側溝蓋版及路緣石鋼筋綁紮、模板組立。
共同管道工程
1. RD7-10(E_7-10_05)~RD30M-1(T_20M-1_12)TYPE G(第四次)鋼筋綁紮、排管施作。
2. RD10M-27(E_10M-27_08)~RD10M-29(E_10M-29_08)TYPE E開挖。
3. RD10M-5共同管道通管作業。
4. RD7-12共同管道通管作業。
5. RD7-9-2~RD7-9-1共同管道開挖及抽水。
6. RD5-25M(E_5-2_01~T_5-2_01)TYPE H(往RD4-3-1)排管、模板組立及澆置。
污水工程
1. A1064(A1063→A1064)∮800mm推進施作。
交通維持工程
1. 泰林路二段改道圍籬移設。
161KV
1. 161KV洞道(宏安變電站旁)土方回填。
橋梁預鑄場預鑄節塊鋼筋綁紮

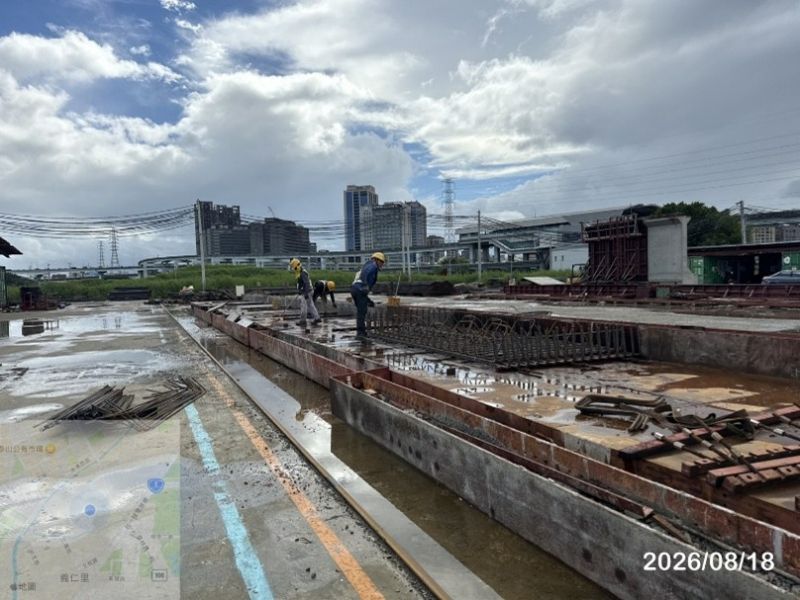

10M-3 Bb103(0K+88.7~95)、Bb104(0K+95~108.7)腹頂版模板組立

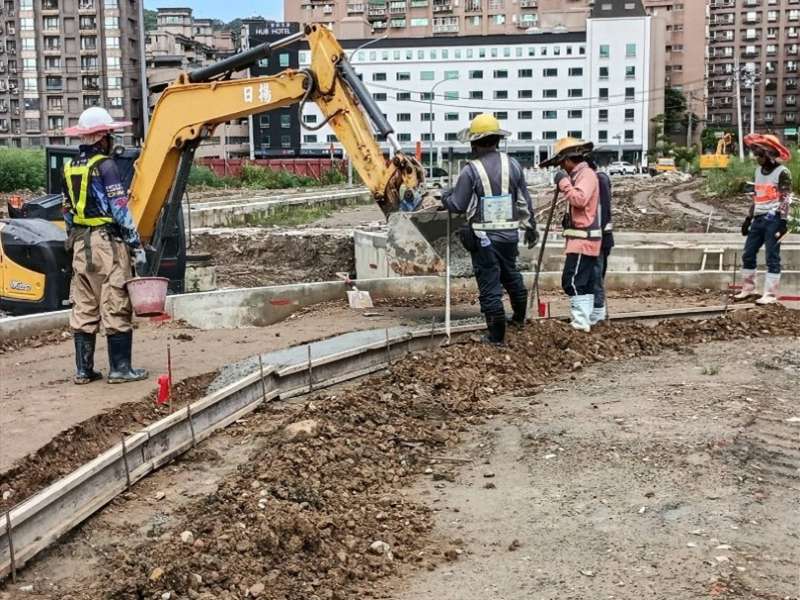

7-2(0K+30~220)人行道路緣石及樹圍石PC澆置
九號橋橋台左岸管線室牆身(第三昇層)澆置
7-2與新北大道口號誌過路管埋設及澆置
7-4-3 Bc701箱涵底CLSM澆置回填
