本日施作項目

1. 商二A8坵塊地坪整理。
2. 商一A62坵塊地坪整理、營建混合物及餘方土分類堆置。
3. 住三A64坵塊新北大道改道位置物料吊運遷移。
4. 住三A66坵塊清除掘除、營建混合物及餘方土調運施作。
5. RD7-9-2人行道營建混合物清除、鋼筋混凝土既有結構物敲除及回填。
6. RD7-9-2營建混合物、餘方土清運至商一A62坵塊堆置。
7. RD8-1 Bb1100(0K+0~10)抽水、既有鋼筋切除及淤泥清除。
8. RD7-2(0K+30~220)人行道路緣石及樹圍石鋪設,客土搬運。
9. 明志路三段351巷(24號出入口大門旁)圍籬修繕及加固,RD7-4-3與新北大道口圍籬修繕。
10.中正路558巷圍籬修復,中正路558巷排水溝渠清淤及周邊雜草清除。
11.台麗街(23號出入口大門)出入車輛輪胎清洗及交通維持。
12.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
13.RD7-4-3 Bc701箱涵及九號橋橋台右岸管線室抽水。
14.工區灑水。
15.工區防塵網及安全欄杆施作。
16.RD7-9-2(U680、U667)溝蓋、RD30M-1 E09~T09坵塊邊界、RD5-25M基礎台、RD7-2 A1110-02污水位置放樣。

橋梁工程
1. 四號橋中牆(L6,含進橋板托梁)模板拆除。
2. 五號橋圍水作業。
3. 九號橋橋台右岸管線室牆身(第三昇層)模板組立及澆置。
4. 橋梁預鑄場模板整理,預鑄節塊鋼筋綁紮。

排水工程
1. RD15M產專道路U591-1(0K+30~54.4)側溝蓋版鋼筋綁紮。
2. RD4-3-2 U354(0K+0~40)側溝蓋版模板組立。
3. RD6-1-20M-E U366(0K+20~40)、U362(0K+110~122)側溝底版及牆身澆置,G524、G525集水井PC澆置。
4. RD7-4-3 Bc701(0K+120~138)、(0K+138~143,修繕段)腹頂版模板組立及澆置,九號橋物料吊運。
5. RD7-9-2 U679(0K+100~129.8)側溝蓋版模板組立及澆置。
6. RD7-9-2 U680(0K+0~10)側溝底版及牆身模板整理、CLSM澆置回填、蓋版鋼筋綁紮。
7. RD7-9-2 Bb105(0K+443.1~460)底版鋼線網綁紮。
8. RD10M-6 U462(0K+60~90.6)箱涵式側溝蓋版及路緣石鋼筋綁紮。
9. RD15M-7 U315(0K+50~70)、U316(0K+60~70)側溝蓋版及路緣石模板整理。

共同管道工程
1. RD30M-1(E_20M-1_09~E_20M-1_11)TYPE F模板組立及澆置。
2. RD5-25M共同管道抽水、施作空間整地及土方搬運,(T_5-2_05~E_5-2_07)TYPE E1開挖,(T_5-2_04)TYPE D2管段調整,(E_5-2_07~E_5-2_08)TYPE L(北側)排管、模板組立。

交通維持工程
1. 泰林路二段與中港西路口轉角舊有標線磨除、調整後重新畫設。

161KV
1. 161KV洞道(宏安變電站旁)物料整理。

外部廠商進場
1. RD8-13(新北大道側)中華電信管線開挖及埋設。
2. RD10M-5自來水(得意)進場施作。

1150827工程現況7-9-2 U679(0K+100~129.8)側溝蓋版模板組立

1150827工程現況7-4-3 Bc701(0K+120~143)腹頂版澆置

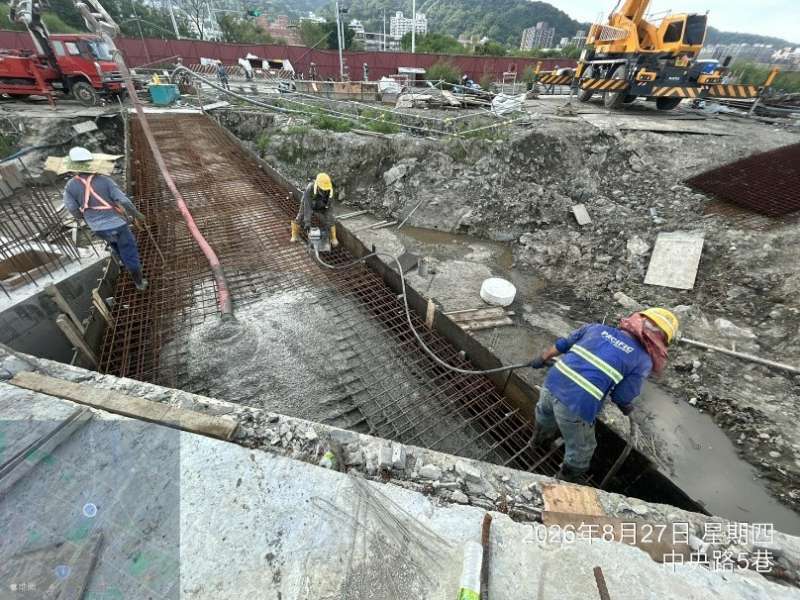

1150827工程現況九號橋橋台右岸管線室牆身(第三昇層)澆置

1150827工程現況橋梁預鑄場預鑄節塊鋼筋綁紮

1150827工程現況7-9-2人行道回填
1150827工程現況泰林路二段與中港西路口轉角標線畫設
