本日天氣 : 上午晴、下午晴
本日施作項目

1. 商一A62坵塊地坪整理、營建混合物及餘方土分類堆置。
2. 住三A64坵塊新北大道改道位置物料吊運遷移。
3. RD7-9-2人行道營建混合物清除、鋼筋混凝土既有結構物敲除及回填。
4. RD7-9-2臨時道路地坪整理。
5. RD7-9-2營建混合物、餘方土清運至商一A62坵塊堆置。
6. RD8-3-1 U301側溝轉彎段位置路面切割、既有結構物敲除。

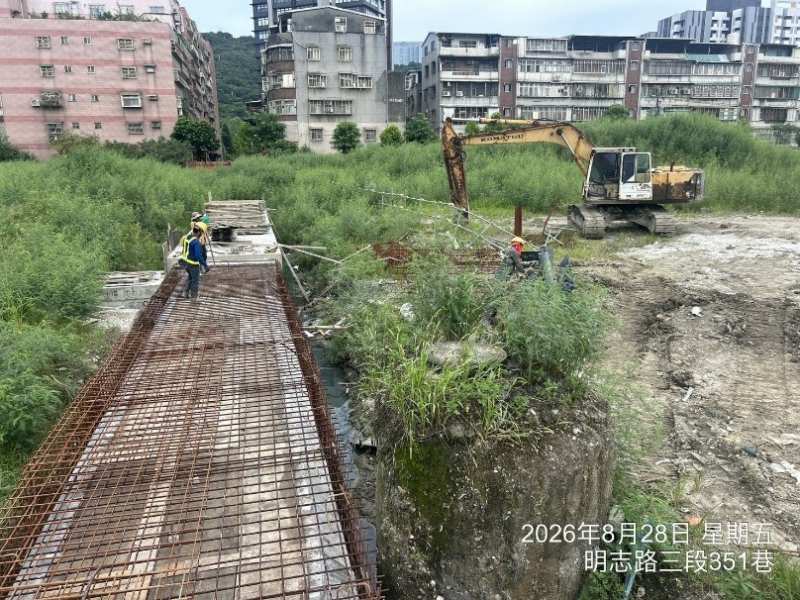

7. 貴子坑溪破堤位置餘方土調運、混凝土塊破除。
8. RD7-2(0K+30~220)人行道路緣石及樹圍石鋪設,客土搬運。
9. 泰林路二段改道號誌基礎座固定。
10.公兒三草堆清運及環境整理。
11.RD30M-1抽水機吊運及共同管道抽水。
12.Bb412鋼板樁搬運至RD10M-27。
13.台麗街(23號出入口大門)出入車輛輪胎清洗及交通維持。
14.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
15.RD7-4-3 Bc701箱涵及九號橋橋台右岸管線室抽水。
16.工區灑水。
17.工區防塵網及安全欄杆施作。
18.RD7-2銜接新北大道北側假溝蓋完成面放樣。

橋梁工程
1. 四號橋中牆(L6,含進橋板托梁)模板拆除。
2. 五號橋位置既有箱涵太空包堆置阻水。
3. 九號橋橋台右岸管線室牆身(第三昇層)模板整理。
4. 九號橋河道臨時排水圍設及導水作業。
5. 九號橋橋台右岸管線室物料吊運。
6. 橋梁預鑄場預鑄節塊模板組立。

排水工程
1. RD15M產專道路U591-1(0K+30~54.4)側溝蓋版模板組立及澆置。
2. RD4-3-2 U353(0K+40~50)、U354(0K+0~60)側溝蓋版及路緣石鋼筋綁紮、模板組立。
3. RD6-1-20M-E U366(0K+40~59)側溝底版及牆身模板組立。
4. RD7-4-3 Bc701(0K+120~143)腹頂版模板整理、完成面修飾。
5. RD7-9-2 U673(0K+0~40)側溝蓋版及路緣石鋼筋綁紮。
6. RD7-9-2 U680(0K+0~10)側溝蓋版模板組立及澆置。
7. RD7-9-2 Bb105(0K+443.1~460)底版鋼線網綁紮,(0K+440.025~443.1)PC澆置。
8. RD7-10 U310、U311側溝蓋版及路緣石鋼筋綁紮。
9. RD8-3-1 Bc101(0K+50~66.8)腹頂版鋼線網綁紮、模板組立。
10.RD8-3-1 U301(0K+0~40)側溝蓋版施作前置作業,G501集水井PC澆置。
11.RD12M-1-1 U603(0K+125~135)、U604(0K+125~130)側溝底版及牆身模板組立、澆置。

共同管道工程
1. RD30M-1(E_20M-1_09~T_20M-1_09、T_20M-1_09~E_20M-1_11)TYPE H、(E_20M-1_09)TYPE F2基礎台、(E_20M-1_09、E_20M-1_10、E_20M-1_14)TYPE L、(E_20M-1_12)TYPE F3、(T_20M-1_12)TYPE M、RD30M-1(T_20M-1_09)~RD15M-7(T_15M-7_02)TYPE H開挖及PC澆置。
2. RD5-25M共同管道抽水,(T_5-2_05~E_5-2_07)TYPE E1 PC澆置,(T_5-2_05~T_5-2_06、E_5-2_07~E_5-2_08)TYPE L(北側)、(T_5-2_05~T_5-2_06)TYPE M(北側)排管、模板組立及澆置。

污水工程
1. A1064(A1063→A1064)∮800mm推進管法線放樣及測量。

161KV
1. 161KV洞道(宏安變電站旁)鋼便橋覆工板鋪設。

外部廠商進場
1. RD8-13(新北大道側)中華電信管線開挖及埋設。
2. RD10M-5自來水(得意)進場施作。

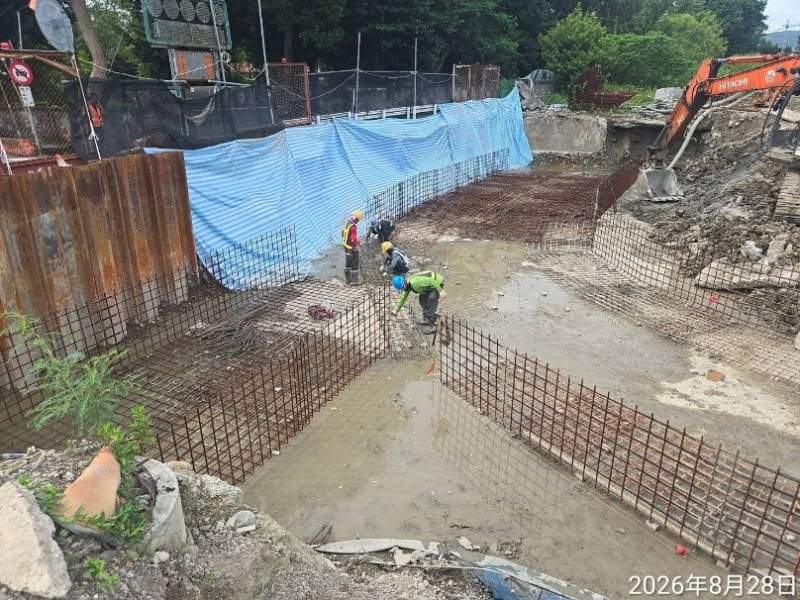

1150828工程現況8-3-1 Bc101(0K+50~66.8)腹頂版鋼線網綁紮
1150828工程現況7-9-2 Bb105(0K+443.1~460)底版鋼線網綁紮

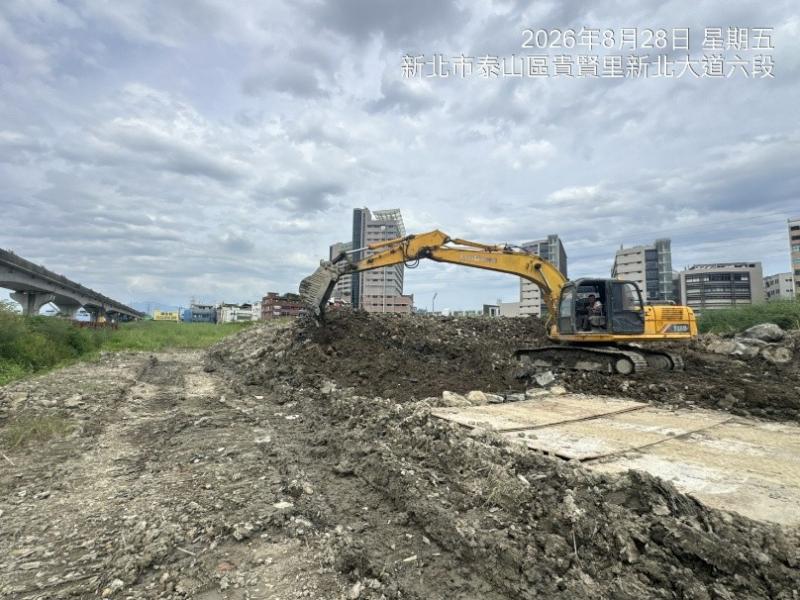

1150828工程現況商一A62坵塊地坪整理、營建混合物及餘方土分類堆置

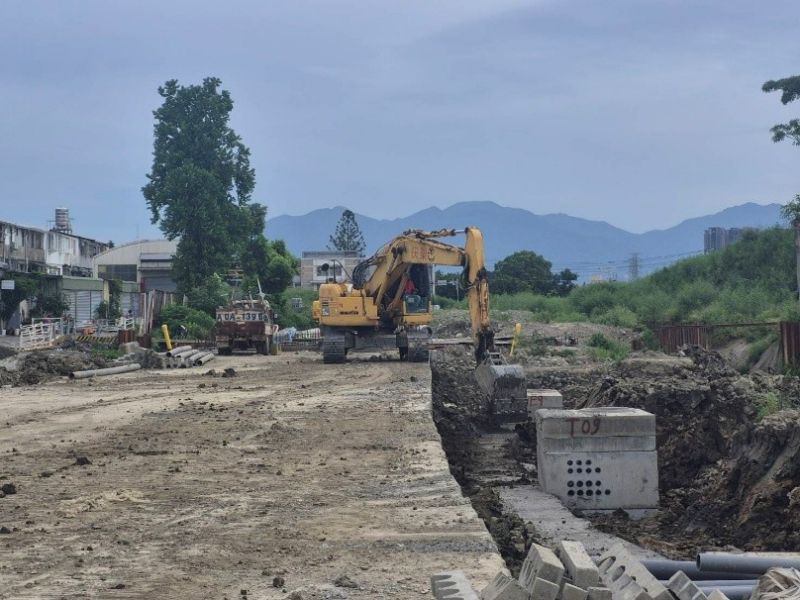

1150828工程現況7-9-2臨時道路地坪整理
1150828工程現況30M-1(E_20M-1_09~E_20M-1_11)TYPE H開挖

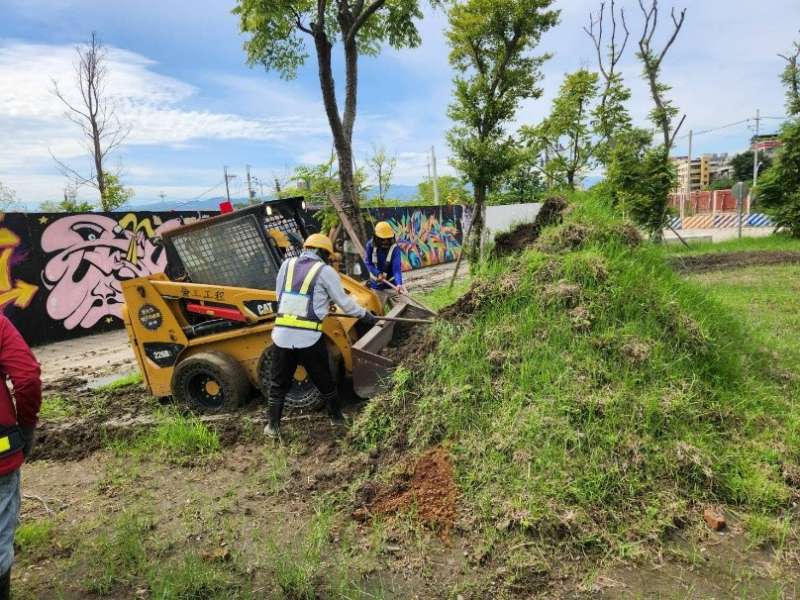

1150828工程現況公兒三草堆清運
