本日天氣 : 上午晴、下午晴
本日施作項目
1. 產專A1坵塊雜草清除。
2. 商一A62坵塊地坪整理、營建混合物及餘方土分類堆置。

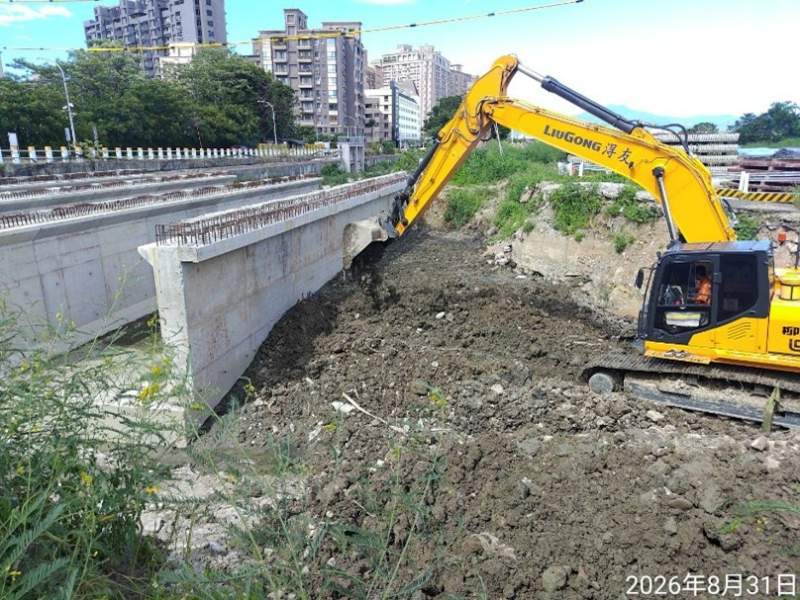

3. 公八A63坵塊新北大道改道位置清除掘除。
4. RD7-9-2人行道營建混合物清除、鋼筋混凝土既有結構物敲除。
5. RD7-9-2營建混合物、餘方土清運至商一A62坵塊堆置。
6. 新北大道改道位置地坪整理。
7. RD6-1-20M-E Bc1001箱涵開挖。
8. RD8-1 Bb1100(0K+0~10)開挖面抽水、箱涵介面鋼筋修整、護岸牆身植筋作業。
9. RD7-2路基回填及夯實。
10.RD15M-5(RD7-2至文程路)人行道地坪整理。
11.RD7-2避車彎模板組立及鋼線網鋪設。
12.五號橋既有箱涵阻水用太空包填充。
13.RD7-9-1施工區域及人行道清掃。

14.公兒三雜草清除。
15.台麗街(23號出入口大門)出入車輛輪胎清洗及交通維持。
16.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
17.RD7-4-3 Bc701箱涵及九號橋橋台右岸管線室抽水。
18.工區灑水。
19.工區防塵網及安全欄杆施作。
橋梁工程
1. 四號橋中牆(L6)背填作業。
2. 九號橋橋台右岸管線室頂版模板組立、鋼筋綁紮、周邊物料整理,住三A28料場九號橋進橋板鋼筋加工作業。
3. 九號橋物料吊運。
4. 橋梁預鑄場預鑄節塊模板組立及澆置。
排水工程
1. RD15M產專道路U591-1(0K+30~54.4)側溝蓋版模板拆除。
2. RD4-3-2 U353(0K+40~50)、U354(0K+0~40)側溝蓋版澆置。
3. RD7-4-3 Bc701(0K+120~143)腹頂版模板拆除。
4. RD7-9-2 U673(0K+40~80)側溝蓋版及路緣石鋼筋綁紮,U679(0K+100~129.8)側溝路緣石模板組立及澆置。
5. RD7-9-2 Bb105(0K+440.025~460)底版鋼線網綁紮。
6. RD7-10 U310、U311側溝蓋版及路緣石鋼筋綁紮。
7. RD8-1 Bb1100(0K+0~10)PC(第二次)澆置。
8. RD8-3-1 U301(0K+0~40)側溝蓋版施作前置作業。
9. RD10M-6 U462(0K+60~90.6)箱涵式側溝蓋版及路緣石澆置。
10.RD12M-1-2 U626(0K+95~110)側溝底版及牆身模板組立。
共同管道工程
1. RD30M-1(T_20M-1_09~E_20M-1_11)TYPE H、RD30M-1(T_20M-1_09)~RD15M-7(T_15M-7_02)TYPE H排管、模板組立及澆置,(E_20M-1_09、E_20M-1_10)TYPE L鋼筋綁紮。
2. RD10M-33(E_10M-33_06~E_10M-33_07)TYPE I抽水、鋼筋綁紮、排管、模板組立。
3. RD10M-5(T_10M-5_01、T_10M-5_02、T_10M-5_03、T_10M-5_05、T_10M-5_07、T_10M-5_09、T_10M-5_10)分歧部抽水及接地施作。
4. RD10M-4共同管道抽水。
5. RD5-25M(T_5-2_05~E_5-2_07)TYPE E1排管、模板組立,(E_5-2_01)TYPE F2管段調整。
污水工程
1. A1064(A1063→A1064)∮800mm推進管段鏡面框設置。
2. A1104-01~06、A1105-01~06、A1109-01~02、A1110-01~02陰井框蓋高程調整。

7-9-2 Bb105(0K+440.025~460)底版鋼線網綁紮

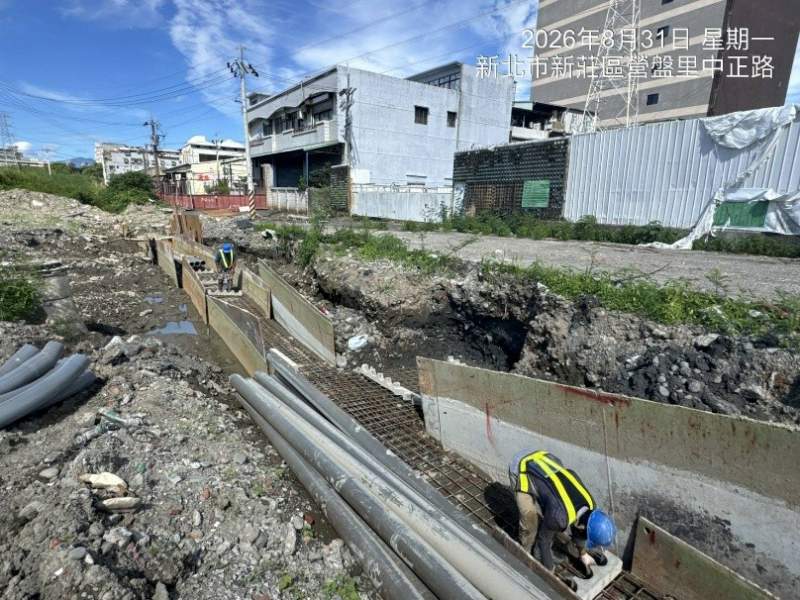

7-9-2 U673(0K+40~80)側溝蓋版及路緣石鋼筋綁紮

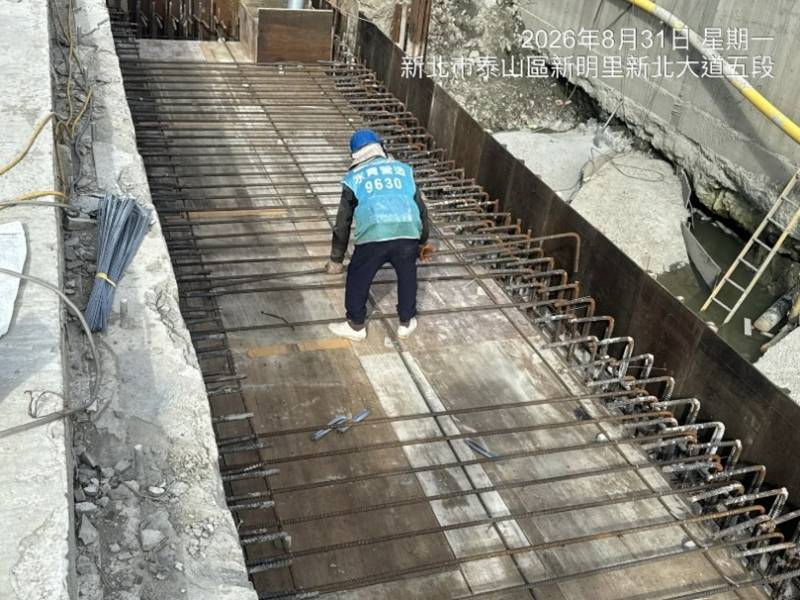

四號橋中牆(L6)背填作業

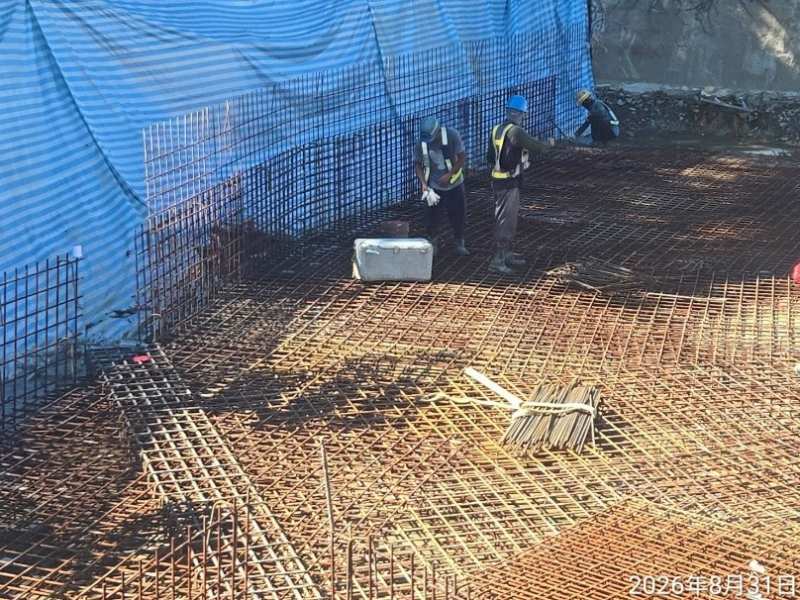

九號橋橋台右岸管線室頂版鋼筋綁紮
10M-33(E_10M-33_06~E_10M-33_07)TYPE I排管施作
公兒三雜草清除
