本日天氣 : 上午陰、下午陰
本日施作項目
1. 商一A62坵塊營建混合物及餘方土分類堆置。
2. RD7-9-2營建混合物、餘方土清運至商一A62坵塊堆置。

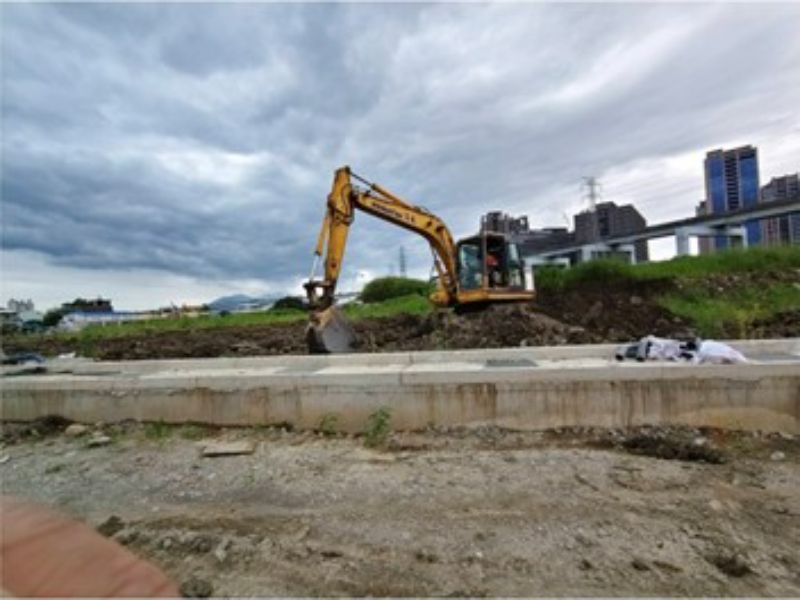

3. 新北大道改道(北側)餘方土搬運。
4. 新北大道改道(南側)土方調運整理。
5. 新生路改道施作。
6. RD10M-27鋼板樁打設。
7. RD15M-5路基整理及夯實。
8. RD10M-5人行道回填。

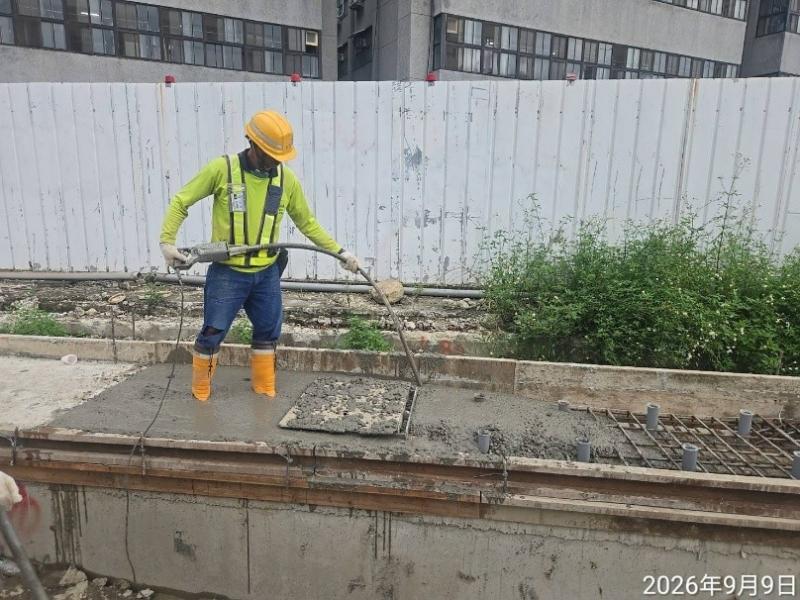

9. RD7-2(0K+200~395)R側及(0K+200~440)L側人行道PC刷毛鋪面鋼線網鋪設,(0K+200~395)R側及(0K+300~440)L側人行道PC刷毛鋪面澆置、粉光刷毛作業。
10.RD6-1-20M-E(0K+176~284)工地密度試驗。

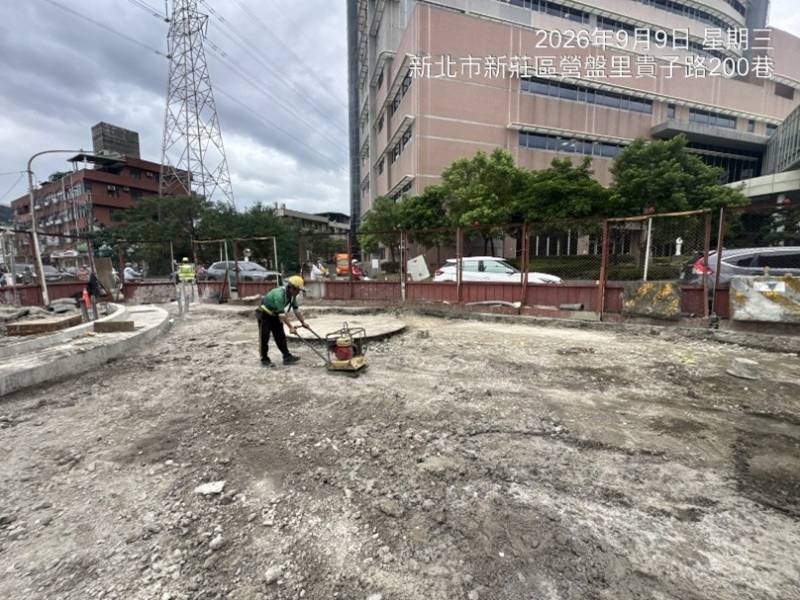

11.RD7-9-2銜接貴子路路基夯實及雜物清除。

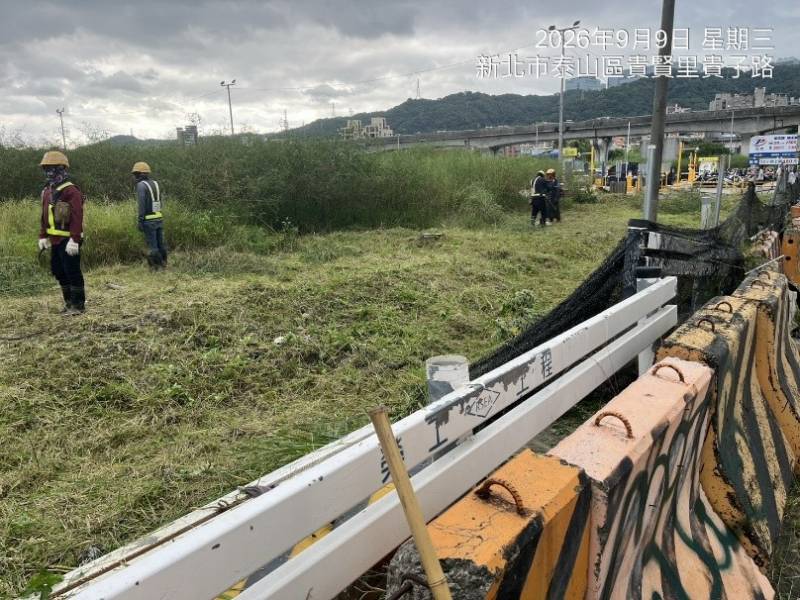

12.輔大魔鬼巷便道、商一停車場旁雜草清除,RD7-9-1銜接貴子路改道圍籬缺口封閉。
13.兒九滯洪池鋼筋物料吊運,Bb412鋼板樁吊運至RD10M-27。
14.RD12M-1-2側溝模板物料吊運。
15.台麗街(23號出入口大門)出入車輛輪胎清洗。
16.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
17.RD10M-33 Bb103箱涵抽水。
18.工區灑水。
19.工區防塵網及安全欄杆施作。
橋梁工程
1. 五號橋施工便道施作。
2. 九號橋橋台右岸管線室內部模板拆除、整理。
3. 九號橋橋台左岸管線室人孔模板組立。

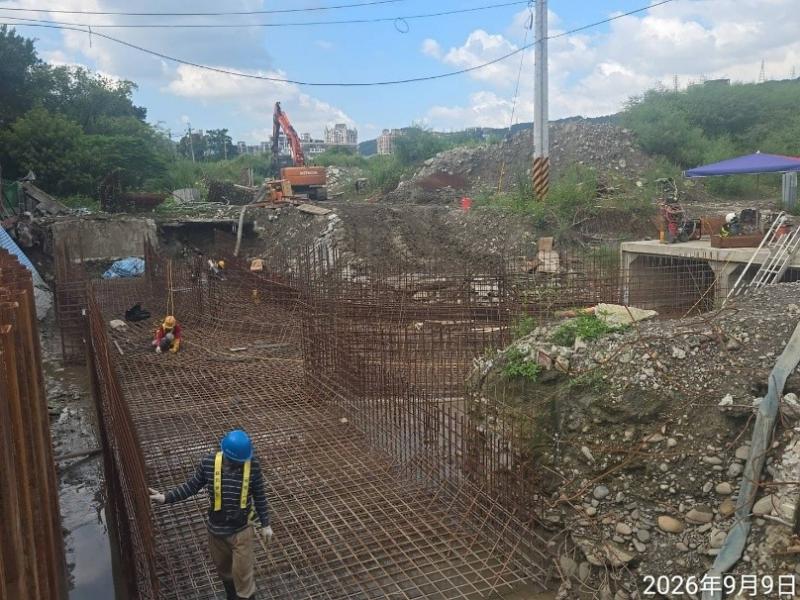

4. 橋梁預鑄場鋼筋加工、預鑄節塊模板組立。
排水工程
1. RD15M產專道路G591-1集水井牆身(第二次)模板組立、澆置。
2. RD4-3-2 U351(0K+0~40)側溝蓋版及路緣石模板組立,U354(0K+60~73.6)側溝PC模板組立及澆置。
3. RD6-1-20M-E U362(0K+90~120)側溝蓋版鋼筋綁紮。
4. RD7-9-2 U673(0K+80~94.6)、U667(0K+0~30)側溝蓋版澆置,U673(0K+40~80)側溝路緣石模板組立及澆置。
5. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)底版鋼筋綁紮。
6. RD7-10 U310(0K+40~60)、U311(0K+40~60)側溝蓋版及路緣石模板組立。
7. RD7-13 U622-1(0K+30~43.9)側溝底版及牆身模板組立、澆置。
8. RD8-1 Bb1100(0K+0~10)腹頂版鋼線網綁紮、模板組立。
9. RD10M-6箱涵式側溝物料整理。
10.RD12M-1-1 U662(0K+12~70)、U663(0K+0K+12~70)側溝蓋版及路緣石鋼筋綁紮。
11.RD12M-1-2 U625(0K+110~113.4)側溝底版及牆身模板組立。
共同管道工程
1. RD30M-1(E_20M-1_14)TYPE L、(E_20M-1_12)TYPE F3、(T_20M-1_12)TYPE M、(E_20M-1_16)TYPE F2排管、模板組立及澆置,(E_20M-1_11~T_20M-1_09、E_20M-1_14)TYPE I、(T_20M-1_09~E_20M-1_11)TYPE J開挖及PC澆置。
2. RD30M-1(E_20M-1_01、E_20M-1_03、T_20-1_03、E_20M-1_05)分歧部接地施作及吊放,(T_20M-1_01~E_20M-1_05)TYPE F開挖及PC澆置。
3. RD10M-5(T_10M-5_09)~RD7-1(T_7-1_01)TYPE D2、RD10M-5(T_10M-5_10)~RD8-1(T_8-1_02)TYPE D2開挖及抽水。
4. RD10M-4共同管道抽水。
5. RD5-25M(T_5-2_05~E_5-2_07)TYPE E1、(T_5-2_01~E_5-2_01)TYPE J排管、模板組立。
污水工程
1. A1064(A1063→A1002)∮800mm推進機入坑作業。
7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)底版鋼筋綁紮
7-9-2 U673(0K+80~94.6)、U667(0K+0~30)側溝蓋版澆置
10M-5人行道回填
7-9-2銜接貴子路路基夯實及雜物清除
九號橋橋台左岸管線室人孔模板組立
商一停車場旁雜草清除
