本日施作項目

1. 商一A62坵塊營建混合物及餘方土分類堆置。
2. RD7-9-2人行道鋼筋混凝土既有結構物敲除。
3. RD7-9-2營建混合物、餘方土清運至商一A62坵塊堆置。
4. 新北大道改道(北側)餘方土搬運。
5. 新北大道改道(南側)路基整理及夯實。
6. 兒九滯洪池開挖、餘方土清運至住三A57坵塊堆置。
7. RD4-3-2 U353側溝回填。
8. RD15M產專道路U591-1側溝回填。
9. RD10M-5人行道回填。
10.泰林路便道A5泰山站臨時停車場出入口退縮改善作業。
11.RD7-9-1銜接貴子路改道活動式半阻隔式圍籬移設、防撞桿拆除、貴子路油漆標線復舊及路面清掃。
12.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
13.新生路水利局出入口大門路面及出入車輛輪胎清洗。
14.RD7-9-2側溝及人行道抽水。
15.仁義路路燈及圍籬照明檢修。
16.工區灑水。
17.工區防塵網及安全欄杆施作。

橋梁工程
1. 四號橋中牆(L6)背填作業。
2. 九號橋橋台右岸管線室人孔模板組立及澆置,左岸管線室人孔模板整理,左岸管線室CLSM澆置回填。
3. 九號橋橋台左岸路燈預留管及集水井抽水幫浦管道施作。

排水工程
1. RD4-3-2 U351(0K+40~60)側溝蓋版及路緣石模板組立,(0K+40~60)側溝蓋版、(0K+0~40)側溝路緣石澆置。
2. RD4-3-2 U354(0K+60~73.6)側溝底版及牆身模板組立,U351(0K+60~70)側溝底版及牆身模板組立及澆置。
3. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)底版模板組立及澆置。
4. RD7-13 U642(0K+0~20)側溝底版及牆身模板組立,RD12M-1-1 U662(0K+12~50)側溝蓋版及路緣石模板組立、澆置。

共同管道工程
1. RD30M-1(E_20M-1_11~T_20M-1_11、E_20M-1_11)TYPE I、(T_20M-1_11~E_20M-1_11)TYPE J鋼筋綁紮、排管施作。
2. RD30M-1(T_20M-1_01~E_20M-1_05)TYPE F(第二次)排管、模板組立,(T_20M-1_01~T_20M-1_03)TYPE H開挖及PC澆置。
3. RD10M-5(T_10M-5_09)~RD7-1(T_7-1_01)TYPE D2排管、模板組立及澆置。
4. RD5-25M(E_5-2_01)TYPE F2管段調整,RD5-25M(T_5-2_04)~RD10M-11(T_10M-11_08)TYPE D2管段修繕。

外部廠商進場
1. 九號橋橋台右岸自來水物料進場、管線開挖及埋設。

1150912工程現況4-3-2 U351(0K+40~60)側溝蓋版澆置
1150912工程現況7-9-2 Bb105、Bb205底版澆置

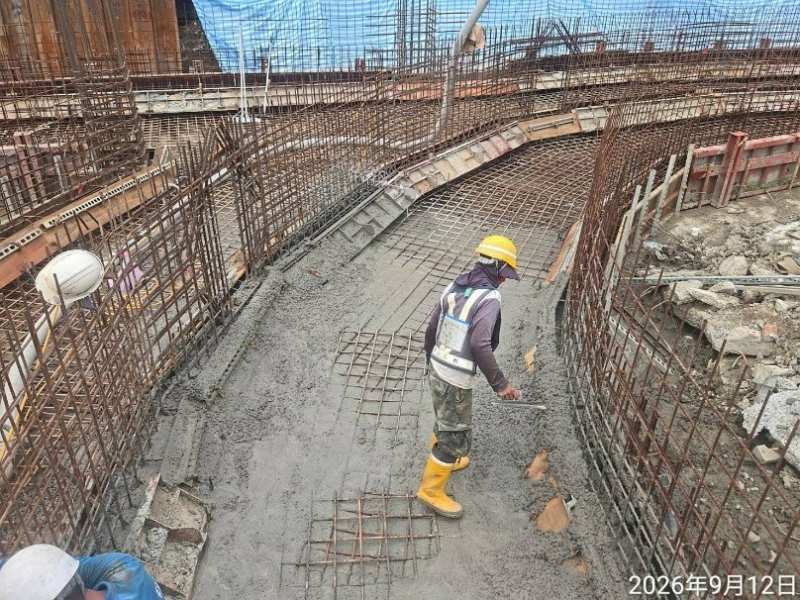

1150912工程現況九號橋橋台右岸管線室人孔模板組立

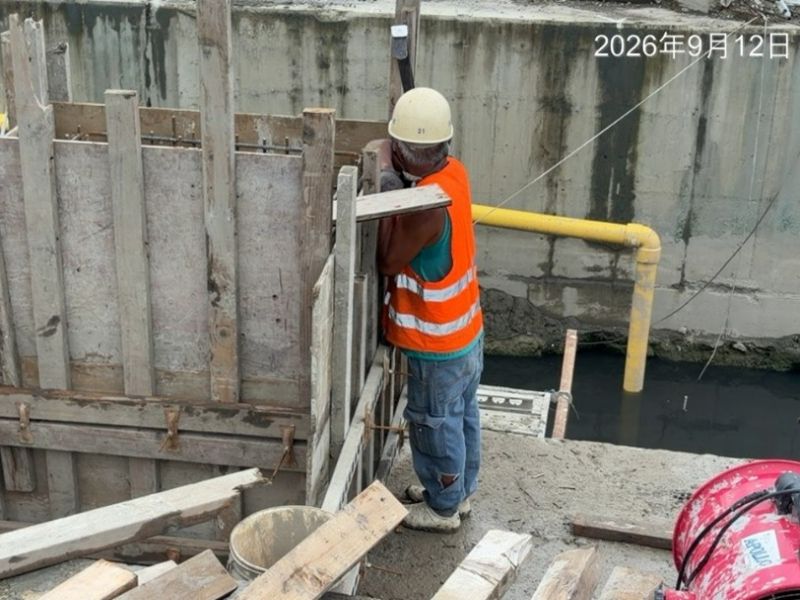

1150912工程現況四號橋中牆(L6)背填作業

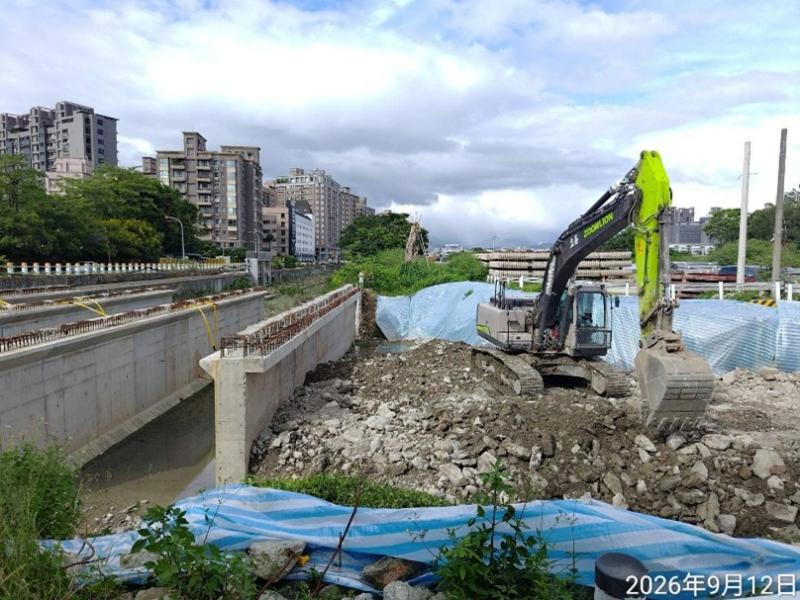

1150912工程現況7-9-2人行道鋼筋混凝土既有結構物敲除

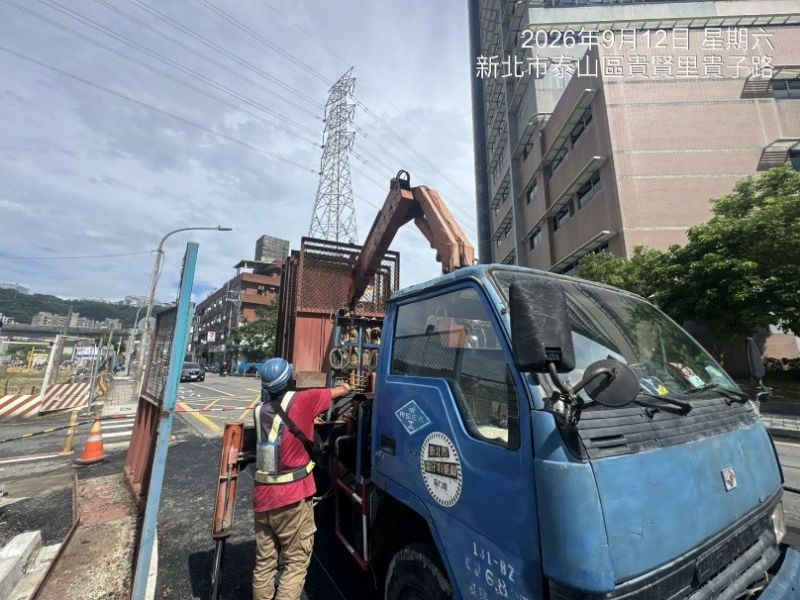

1150912工程現況7-9-1銜接貴子路改道活動式半阻隔式圍籬移設
