本日天氣 : 上午晴、下午晴
本日施作項目

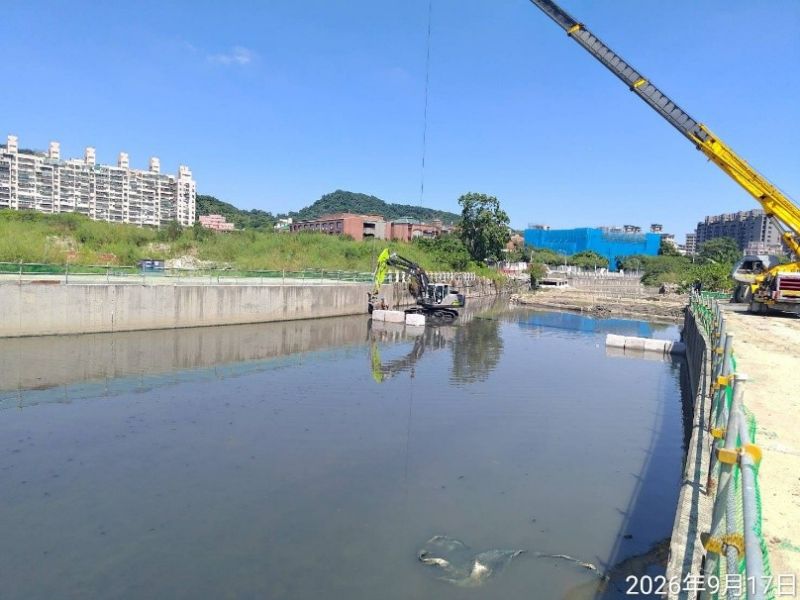

1. 兒九滯洪池開挖、餘方土清運至住三A57坵塊堆置。
2. 商一A62坵塊營建混合物及餘方土分類堆置。
3. RD7-9-2臨時道路修整、營建混合物調運,RD7-9-1~RD7-9-2臨時道路修整、活動式半阻隔式圍籬移除。
4. RD7-9-2營建混合物、餘方土清運至商一A62坵塊堆置。
5. RD10M-29地盤改良作業。
6. RD12M-1-2側溝位置地坪整理、餘方土清運。

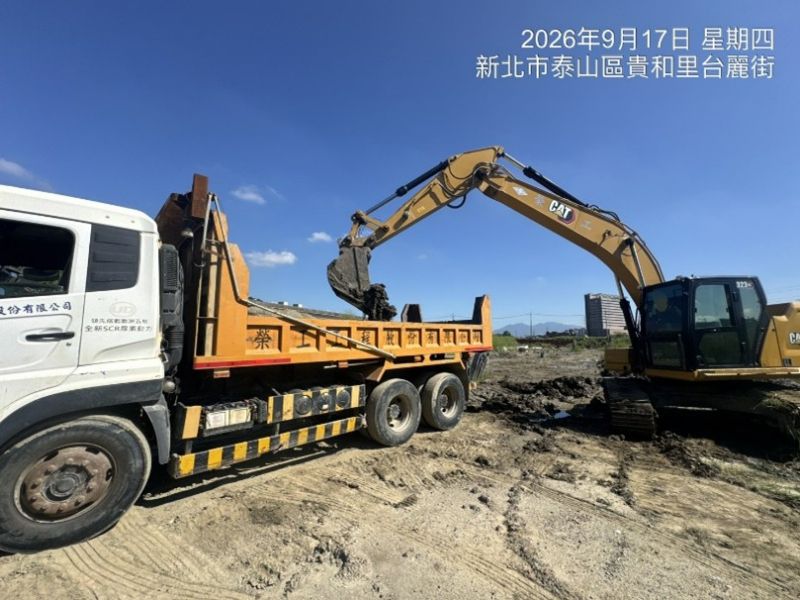

7. 新北大道改道(北側)餘方土搬運。
8. RD7-2(0K+15~210)第二層級配鋪設及夯實。
9. RD10M-5人行道級配鋪設。
10.RD7-2人行道無障礙坡道澆置。
11.公兒三圍籬拆除、活動式半阻隔式圍籬設置(配合鋼板樁打設),中央路五巷便道轉彎處水溝修繕及防撞桿安裝。
12.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
13.工區灑水。
14.工區防塵網及安全欄杆施作。
15.RD6-1斜坡道及U639側溝、新北大道五號道路往新生路邊界、RD10M-29鋼板樁線型、貴子路161KV洞道、RD7-9-1邊界、RD10M-33(Bb152、Bb153)箱涵中心、RD7-10 A1315-01~02污水用戶陰井位置、新北大道改道五號道路往民生路、水利局邊界及無障礙坡道位置放樣。
橋梁工程
1. 四號橋預鑄頂版吊裝前置作業。
2. 五號橋位置混凝土塊吊放及圍水作業。
3. 九號橋橋台左岸進橋版模板整理及物料收整。
4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立及澆置。
排水工程

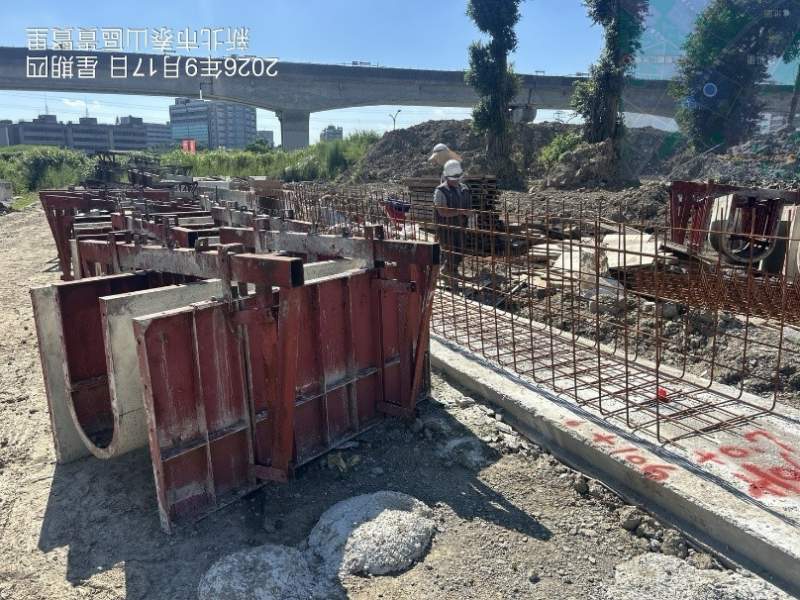

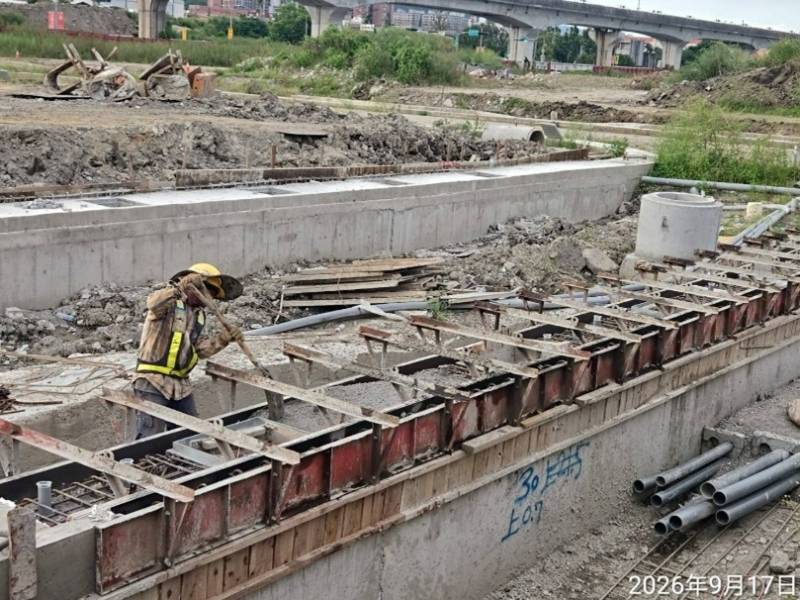

1. RD4-3-2 U350(0K+20~48.8)側溝蓋版、U351(0K+60~70)側溝蓋版、U351(0K+40~60)側溝路緣石澆置。
2. RD6-1-20M-E U362(0K+90~120)側溝蓋版及路緣石鋼筋綁紮。
3. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)腹頂版模板組立。
4. RD7-10 U310(0K+35~40)側溝底版及牆身鋼線網綁紮。
5. RD7-13 U634(0K+65~85)側溝底版及牆身模板組立、澆置,U633(0K+70~94)側溝底版及牆身鋼筋綁紮。
6. RD8-3-1 U301(0K+40~45)側溝、G501集水井牆身模板組立。
7. RD12M-1-1 U663(0K+0K+10~30)側溝蓋版及路緣石鋼筋綁紮、模板組立及澆置。
8. RD12M-1-2 U625(0K+10~30)側溝底版及牆身模板組立、澆置。
9. 兒九滯洪池底版鋼筋加工作業。
共同管道工程
1. RD30M-1(E_30M-1_07)TYPE I鋼筋綁紮、排管、模板組立及澆置,(E_20M-1_09)分歧部清淤。
2. RD30M-1(E_30M-1_03~T_20M-1_03)TYPE I、(T_20M-1_03~E_20M-1_05)TYPE H鋼筋綁紮、排管、模板組立及澆置。
3. RD10M-29(E_10M-29_04、E_10M-29_06)TYPE L及TYPE L'開挖、PC澆置,RD10M-27(E_10M-27_10、E_10M-27_12)分歧部開挖。
污水工程
1. A1063(A1063→A1002)∮800mm推進施作。
2. A1316-01、A1316-02污水用戶連接管開挖及管線埋設。
交通維持工程

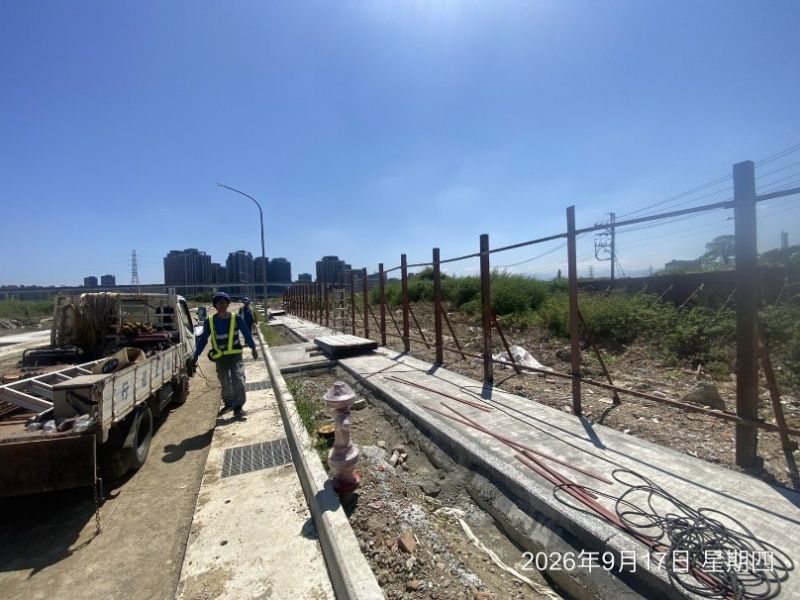

1. RD7-2全阻隔式圍籬施作。
7-10 U310(0K+35~40)側溝底版及牆身鋼線網綁紮
12M-1-1 U663(0K+0K+10~30)側溝蓋版及路緣石澆置
五號橋位置混凝土塊吊放及圍水作業
12M-1-2側溝位置地坪整理、餘方土清運
7-2全阻隔式圍籬施作
中央路五巷便道轉彎處防撞桿安裝
