本日天氣 : 上午晴、下午晴
本日施作項目

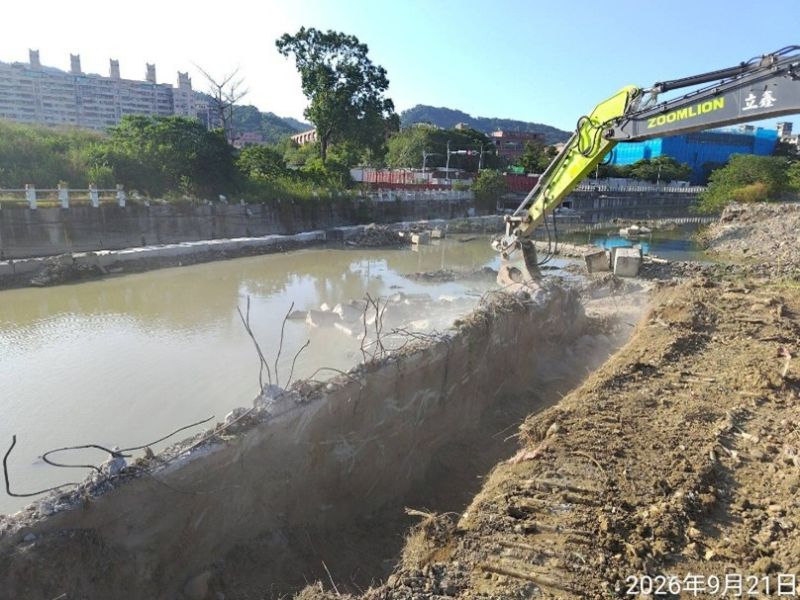

1. 兒九滯洪池開挖、餘方土清運至住三A57坵塊堆置。
2. 住三A64坵塊台麗街臨時道路位置清除掘除及雜物清運。
3. RD10M-29地盤改良作業。
4. RD10M-9鋼軌樁打設。
5. RD4-3-2 R側路基回填。
6. 新北大道改道(北側)夯實及餘方土搬運。
7. RD7-2(0K+15~450)、RD15M-5(0K+275~400)瀝青混凝土(粗級配)鋪設。
8. RD10M-5(0K+0~102)R側及(0K+0~174)L側人行道路緣石基礎PC澆置。
9. RD10M-5與RD7-1轉彎段手孔修繕。
10.RD7-1路燈管道回填砂鋪設。
11..工區出入口大門修繕。
12.明志路三段145巷圍籬復舊,文程路便道部分道路封閉公告張貼、標誌牌回收作業,貴子坑溪銜接RD8-1 Bb1100箱涵位置淤泥清理。
13.九號橋抽水機吊運。
14.台麗街(23號出入口大門)出入車輛輪胎清洗。
15.RD7-9-2(12號出入口大門)路面及出入車輛輪胎清洗。
16.九號橋橋台右岸及左岸管線室抽水。
17.RD10M-33箱涵抽水。
18.工區灑水。
19.工區防塵網及安全欄杆施作。
20.RD12M-1-2(U629、U630)側溝轉彎段PC、RD7-15側溝轉彎段、RD5-25M T07分歧部四角點、RD10M-27 Bc601箱涵中心PC高程、RD10M-33(T15~T16、T17~T18、T21~T22、T23~T24)橫交管放樣,RD12M-1-2 U632(0K+20~107.6)側溝PC完成面位置及高程檢測。
橋梁工程
1. 四號橋預鑄頂版節塊(3L~5L)間隙模板組立。
2. 五號橋L側護岸回填、既有護欄敲除、紐澤西護欄搬運。
3. 九號橋物料收整及吊運。
4. 橋梁預鑄場預鑄節塊鋼筋綁紮、模板組立。
排水工程
1. RD4-3-2 U354(0K+60~73.6)側溝蓋版及路緣石模板組立,U350(0K+20~48.8)側溝路緣石、U351(0K+60~70)側溝路緣石、U354(0K+60~73.6)側溝蓋版澆置。
2. RD6-1-20M-E U362(0K+90~122)、U365(0K+0~32.3)、U367(0K+0~20)側溝蓋版及路緣石模板組立、澆置。
3. RD7-1 U535(0K+0~10.6)、U579(0K+69.6~74.3)側溝PC澆置,A5泰山站臨時排水路清淤。
4. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)腹頂版模板組立。
5. RD7-9-3 U638(0K+0~55)側溝底版及牆身鋼線網綁紮,RD7-13 U633(0K+80~94)側溝底版及牆身模板組立、澆置。
6. RD7-10 U310(0K+35~40)、U311(0K+35~40)側溝底版及牆身鋼線網綁紮,現場模板整理。
7. RD8-1 U494(0K+80~100)R側側溝牆身(第二次)模板組立及澆置。
8. RD12M-1-2 U604(0K+5~100)側溝蓋版及路緣石鋼筋綁紮。
9. RD12M-1-2 U625(0K+50~60)側溝底版及牆身鋼線網綁紮、模板組立、澆置,U625(0K+0~10)、U632(0K+15~95)側溝底版及牆身鋼線網綁紮。
10.兒九滯洪池底版鋼筋加工作業。
共同管道工程
1. RD30M-1(E_20M-1_07~E_20M-1_09)水線預留作業。
2. RD30-1(T_20M-1_03~E_20M-1_03)TYPE H澆置,(E_20M-1_03~T_20M-1_01)TYPE I、RD30M-1(E_20M-1_05)~RD10M-28(E_10M-28_02)TYPE E排管、模板組立及澆置,(T_20M-1_02、E_20M-1_04)分歧部開挖及PC澆置。
3. RD10M-29分歧部回填。
4. RD7-10共同管道及A1315-01、A1315-02污水用戶連接管修繕。
5. RD5-25M(T_5-2_07)分歧部開挖及PC澆置,(E_5-2_07)分歧部調整。
污水工程
1. A1297∮600mm推進佈場。
2. A1316-R4、A1316-R5污水用戶連接管開挖及管道埋設。
7-9-2 Bb105、Bb205腹頂版模板組立

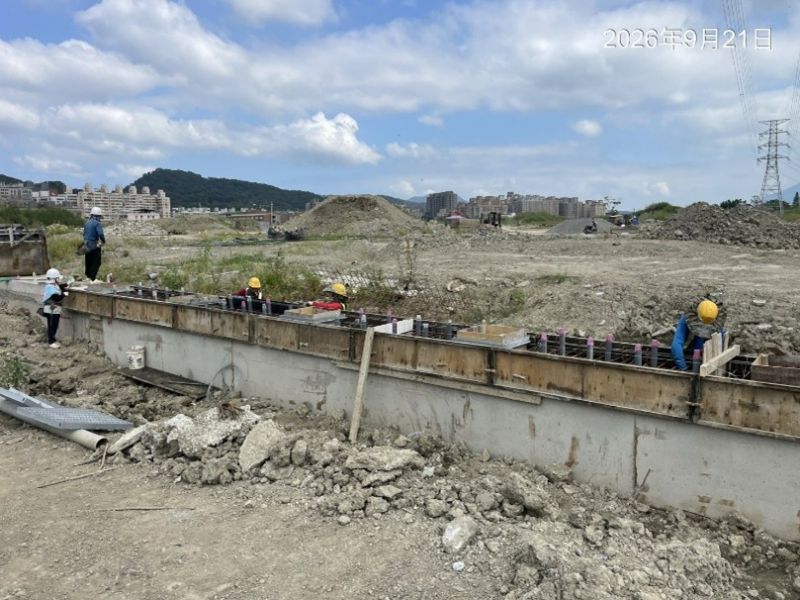

4-3-2 U354(0K+60~73.6)側溝蓋版及路緣石模板組立
五號橋既有護欄敲除

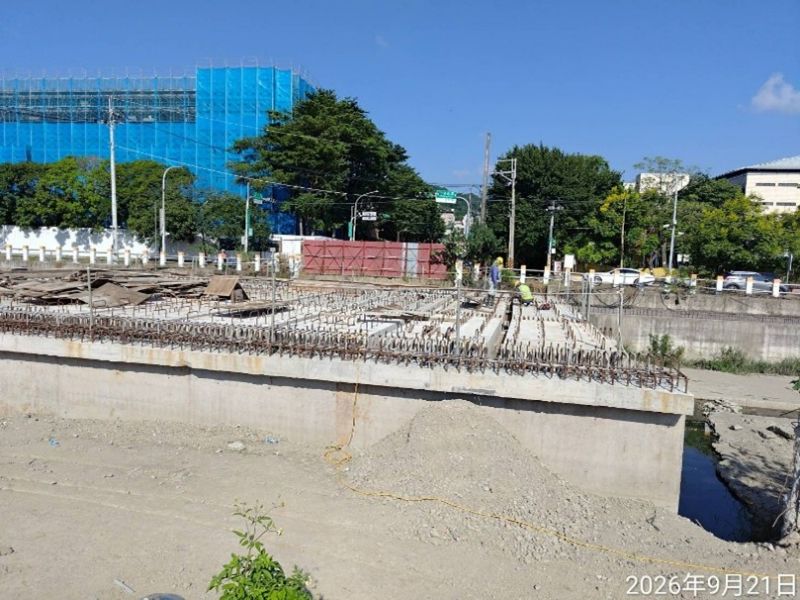

四號橋預鑄頂版節塊(3L~5L)間隙模板組立

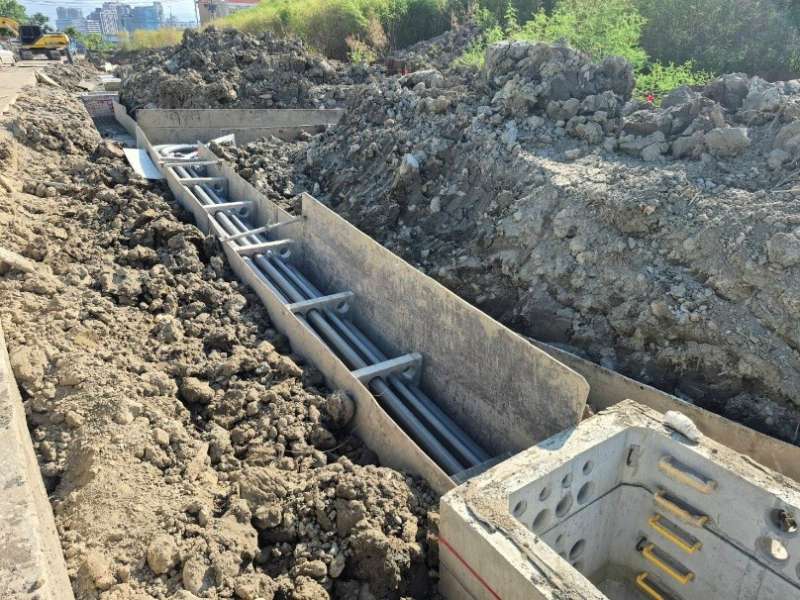

30M-1(E_20M-1_05)~10M-28(E_10M-28_02)TYPE E排管、模板組立
新北大道改道(北側)夯實
