本日施作項目

1. 兒九滯洪池餘方土搬運。
2. RD4-3-2 U354(0K+736)~新北大道側溝開挖,RD4-3-2與新北大道口人行道型鋼式護欄防塵網拆除、地磚移除,RD4-3-2(T_4-3-2_11)分歧部修繕。
3. RD10-33鋼軌樁拔除。
4. RD8-3-1箱涵回填、水路改道施作。
5. RD30M-1共同管道回填。
6. 新北大道改道(北側)線型調整、施作及夯實、餘方土搬運。
7. 新北大道改道(南側)施作。
8. 新生路改道施作。
9. RD7-2(0K+15~450)、RD15M-5(0K+275~400)瀝青混凝土(密級配)鋪設。
10.RD7-1人行道回填。
11.RD10M-5(0K+0~174)L側人行道PC刷毛鋪面澆置。
12.新北大道與文程路口排水溝渠開蓋清淤,仁義路帆布及圍籬材料整理回收,泰林路二段圍籬修繕。
13.新北大道與文程路口標誌牌面拆除及移設。
14.台麗街南側、新北大道六段79巷便道圍籬照明修繕。
15.工區灑水。
16.工區防塵網及安全欄杆施作。
17.兒九滯洪池高程、四號橋路型及管道室四角點、四孔箱涵位置、RD7-9-3 U618側溝中心及PC高程放樣,A0998污水人孔與水利局新設圍籬位置收測。

橋梁工程
1. 四號橋頂版施工架組立。
2. 五號橋(第一區)位置既有底版敲除、營建混合物清運。

排水工程
1. RD6-1-20M-E U366(0K+0~30)、U367(0K+20~60)側溝蓋版及路緣石澆置。
2. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)腹頂版鋼線網綁紮。
3. RD7-9-3 U638(0K+20~40)側溝底版及牆身模板整理。
4. RD7-10 U310(0K+35~40)、U311(0K+35~40)側溝底版及牆身澆置。
5. RD7-12 U307(0K+30~70)、U308(0K+30~70)側溝PC模板組立。
6. RD8-3-1 U301(0K+0~5)側溝、U301(0K+35~45)側溝銜接G501集水井蓋版模板整理、完成面修飾。
7. RD12M-1-2 U604(0K+45~65)側溝蓋版及路緣石模板組立、澆置。
8. RD12M-1-2 U632(0K+15~35)側溝底版及牆身模板拆除,U632(0K+35~55)側溝底版及牆身模板組立、澆置。

共同管道工程
1. RD30M-1(T_20M-1_11)~RD7-10(E_7-10_05)TYPE J開挖及PC澆置,水線預留作業。
2. RD7-4-3共同管道修繕。
3. RD5-25M(E_5-2_05~E_5-2_07)TYPE E1排管、模板組立,(E_5-2_07~E_5-2_08)TYPE L(北側)管段修復,(E_5-2_05、T_5-2_05、E_5-2_07、T_5-2_07)分歧部吊放安裝。

污水工程
1. 九號橋右岸污水管道修繕。

交通維持工程
1. RD7-2全阻隔式圍籬立柱。

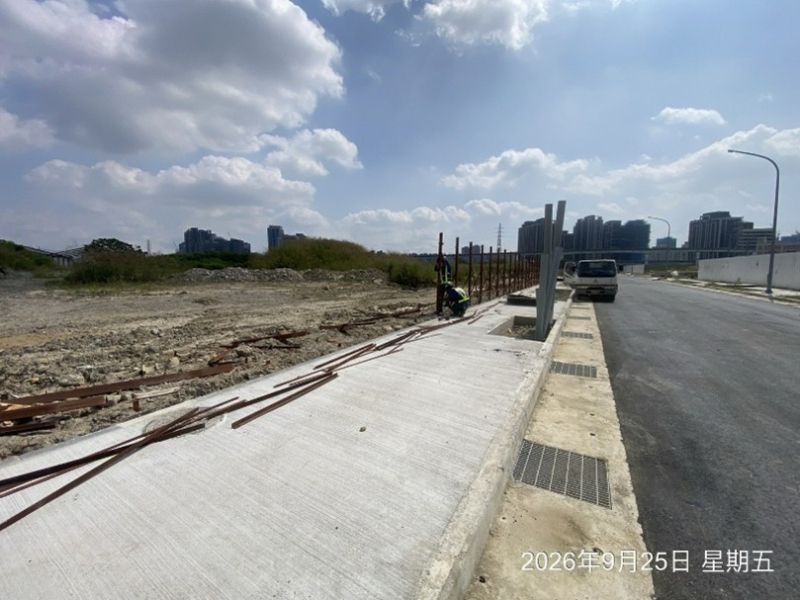

2. RD7-2(0K+300~460)L側鐵絲網柵欄基礎澆置。

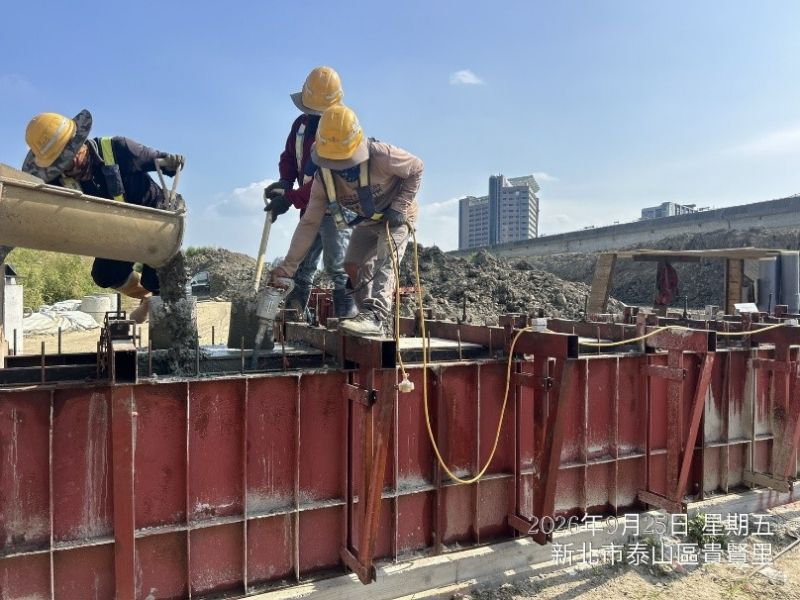

1150925工程現況7-10 U310(0K+35~40)、U311(0K+35~40)側溝底版及牆身澆置

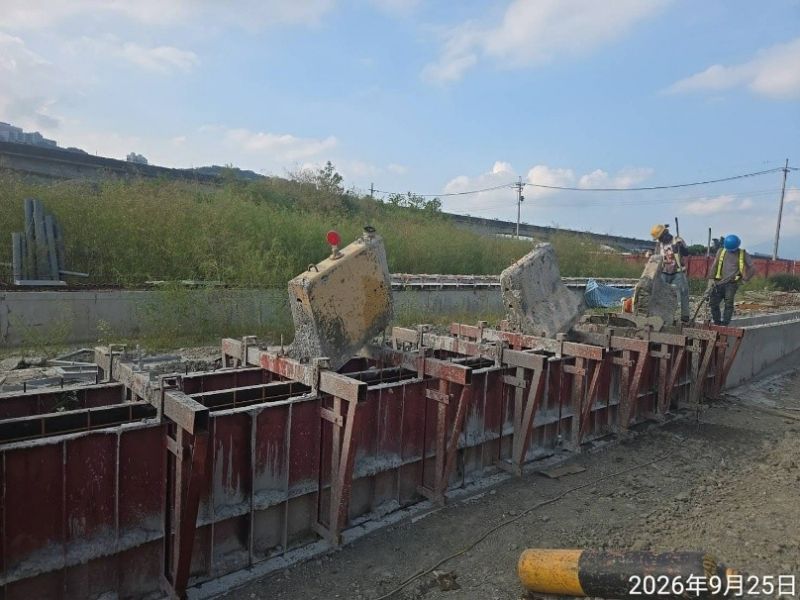

1150925工程現況12M-1-2 U632(0K+35~55)側溝底版及牆身澆置

1150925工程現況五號橋(第一區)位置既有底版敲除
1150925工程現況7-2全阻隔式圍籬立柱

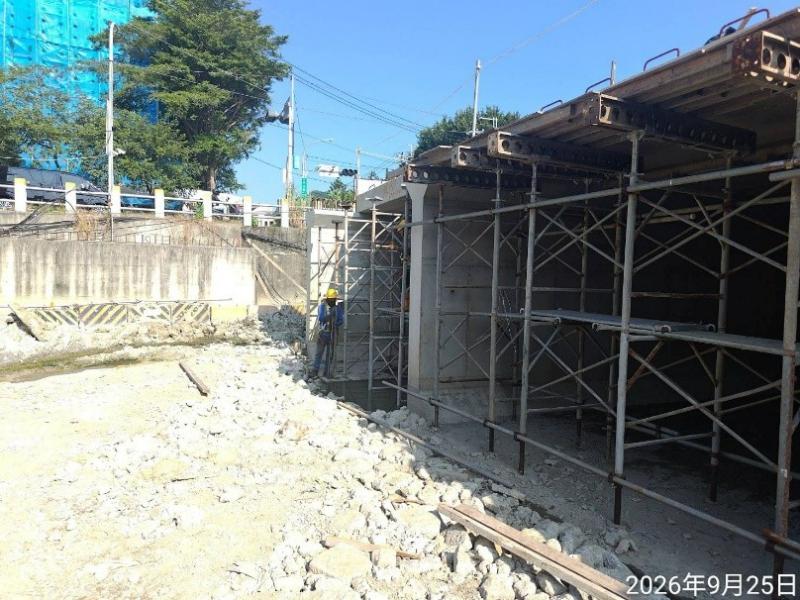

1150925工程現況四號橋頂版施工架組立

1150925工程現況新北大道與文程路口排水溝渠開蓋清淤
