本日施作項目

1. 兒九滯洪池餘方土搬運。
2. RD4-3-2路基夯實。
3. RD4-3-2人行道回填。
4. 新北大道五段(RD7-2路口)排水溝渠開蓋清淤,RD7-2避車彎、同義橋人行道防撞桿安裝,仁義路人行道舊有防撞桿拆除。
5. 台麗街南側及新北大道六段79巷便道圍籬照明檢修。
6. 工區灑水。
7. 工區防塵網及安全欄杆施作。
8. RD10M-9(E02、E04)分歧部中心、PC高程及四角點放樣,RD4-3-2(U351、U522)側溝中心及PC高程放樣。

橋梁工程
1. 四號橋鋼筋物料進場。
2. 五號橋(第一區)位置既有底版敲除、營建廢棄物清運。

排水工程
1. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)腹頂版模板組立。
2. RD7-9-3 U618(0K+0~70)側溝PC模板組立。
3. RD12M-1-2 U604(0K+25~45)側溝蓋版及路緣石模板整理,(0K+65~85)側溝蓋版及路緣石鋼筋綁紮。
4. RD12M-1-2 U632(0K+35~55)側溝底版及牆身模板整理。

共同管道工程
1. RD30M-1共同管道通管作業。
2. RD7-2基礎台預留管調整。
3. RD5-25M(E_5-2_05~E_5-2_07)TYPE E1排管、模板組立,(E_5-2_07~E_5-2_08)TYPE L(北側)管段修復,(E_5-2_05、T_5-2_05、E_5-2_07、T_5-2_07)分歧部吊放安裝。

交通維持工程

1. RD7-2全阻隔式圍籬封板。
2. RD7-2圍籬立柱引孔作業。

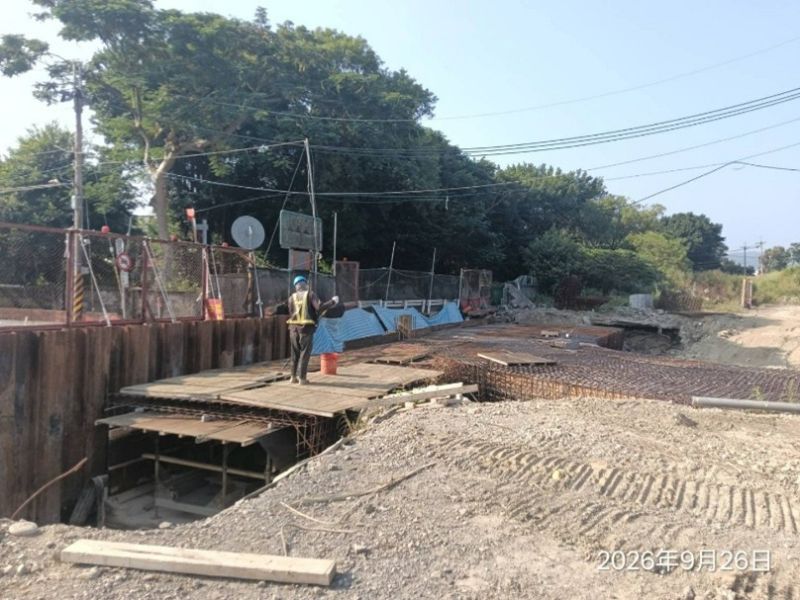

1150926工程現況7-9-2 Bb105、Bb205腹頂版模板組立
1150926工程現況7-2全阻隔式圍籬封板

1150926工程現況五號橋(第一區)位置既有底版敲除
1150926工程現況7-2避車彎防撞桿安裝

1150926工程現況7-2圍籬立柱引孔作業

1150926工程現況新北大道五段(7-2路口)排水溝渠開蓋清淤
