本日天氣 : 上午晴、下午晴
本日施作項目
1. 住三A2坵塊地坪整理。
2.兒九滯洪池餘方土清運。
3.RD8-1 Bb1100箱涵旁貴子坑溪河床餘方土清運。
4.RD4-3-2路基回填及夯實。
5.RD7-1、RD8-1人行道回填。
6.RD7-10(0K+285~330)R側人行道路緣石及樹圍石基礎PC模板組立。
7.RD15M-5(0K+300~390)R側人行道路緣石基礎PC模板組立。
8.RD7-2鐵絲網柵欄基礎開挖及澆置,臨時人行道澆置及刷毛作業。
9.RD7-2號誌基礎保護罩安裝。
10.RD7-2人行道碎石清掃、施工告示牌安裝,RD7-2與新北大道口圍籬內雜草清除。
11.RD7-2各路口出入口大門設置。
12.RD10M-33 Bb153箱涵抽水。
13.A1248污水人孔抽水。
14.工區灑水。
15.工區防塵網及安全欄杆施作。

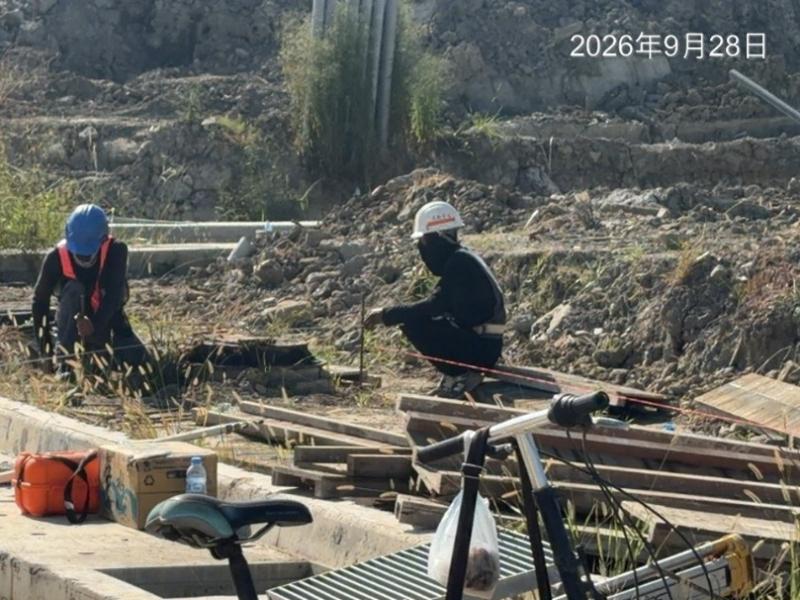

16.RD10M-33 Bb153箱涵中心、RD7-9-3 U618側溝中心及PC高程、九號橋(A1215、A1216)污水人孔旁現地高程點、貴子路第三階段臨時停車場四腳點及A49坵塊邊界放樣,五號橋圍堰及渠底高程收測。
橋梁工程

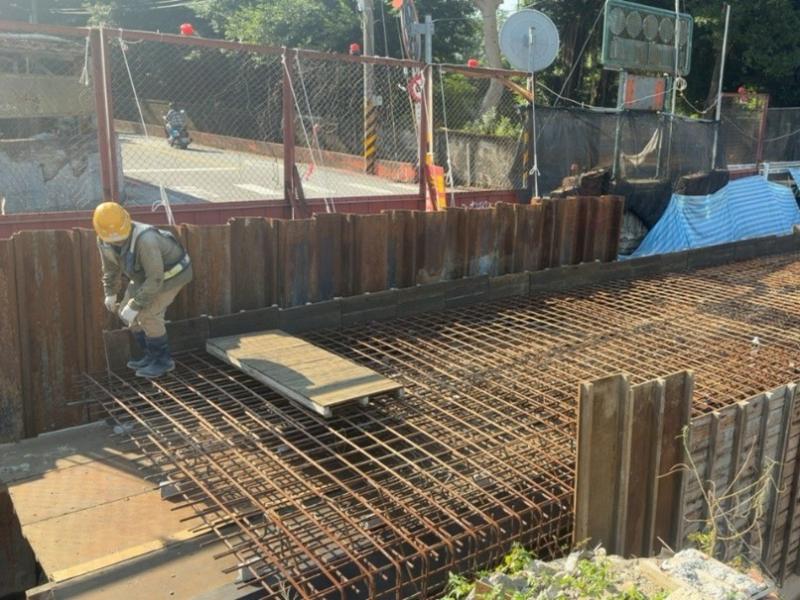

1. 四號橋場鑄頂版(L4~L6)鋼筋綁紮。
2. 五號橋(第一區)位置既有地坪敲除及營建廢棄物清運。
3. 橋梁預鑄場已完成節塊吊運。
排水工程
1. RD6-1-20M-E G524集水井銜接箱涵、G525集水井銜接箱涵RCP連通管埋設。
2. RD7-9-2 Bb105(0K+440.025~460)、Bb205(0K+435~440.72)腹頂版模板組立。
3. RD7-9-3 U618(0K+0~70)側溝PC 澆置,RD10M-33 Bb153(0K+331~350,修繕段)底版模板組立及澆置。
4. RD7-10 U310(0K+35~40)、U311(0K+35~40)側溝底版及牆身模板拆除。
5. RD12M-1-2 U604(0K+65~85)側溝蓋版及路緣石模板組立、澆置。
6. RD12M-1-2 U632(0K+55~75)側溝底版及牆身模板組立、澆置,U632(0K+75~95)側溝底版及牆身鋼線網綁紮。
7. 兒九滯洪池(第一次)PC澆置。
共同管道工程
1. RD30M-1(T_20M-1_02~E_20M-1_04)TYPE H、(E_30M-1_04~T_30M-1_02)TYPE F開挖,RD30M-1(T_20M-1_03)~RD10M-28(T_10M-28_01)TYPE D2、RD30M-1(E_20M-1_05)~RD10M-28(T_10M-28_02)TYPE D2、RD30M-1(T_20M-1_03)~RD10M-28(T_10M-28_01)TYPE J鋼筋綁紮。
2. RD8-3-1(T_8-3-1_06、T_8-3-1_08)分歧部、(T_8-3-1_05~T_8-3-1_06、T_8-3-1_07~T_8-3-1_08)TYPE N、(T_8-3-1_06~T_8-3-1_08)TYPE D2、(T_8-3-1_08)~新北大道TYPE D2開挖及PC 澆置。
3. RD5-25M(E_5-2_01)TYPE t管段調整,(E_5-2_07~E_5-2_08)TYPE L(北側)管段修復,(E_5-2_05~E_5-2_07)TYPE E1排管、模板組立。
污水工程
1. A1297(A1297→A1298)∮600mm推進井抽水及下游封牆作業。
2. 九號橋右岸污水管道施作。
交通維持工程
1. RD7-2鐵絲網柵欄基礎座放置及物料搬運。
2. RD7-2、RD7-2與新北大道口標線劃設,RD7-2與新北大道口舊有標線磨除。

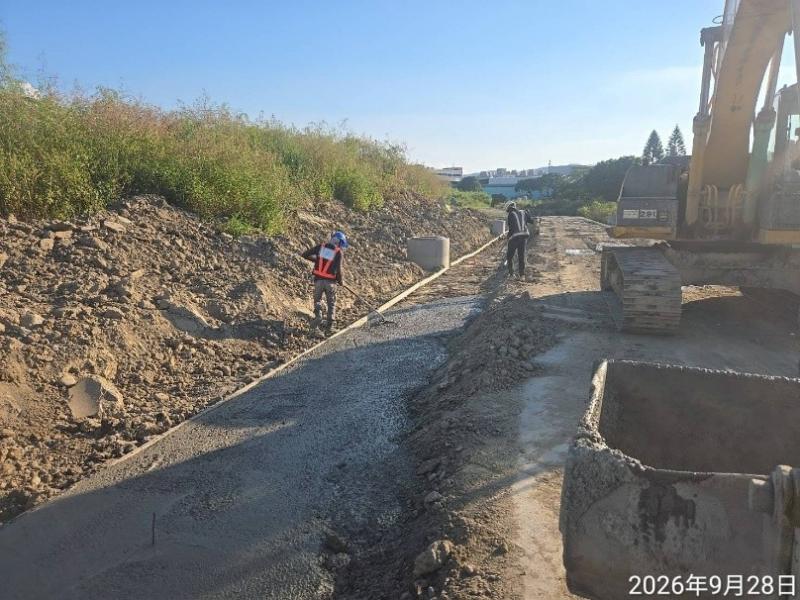

7-9-3 U618(0K+0~70)側溝PC澆置
7-9-2 Bb105、Bb205腹頂版模板組立

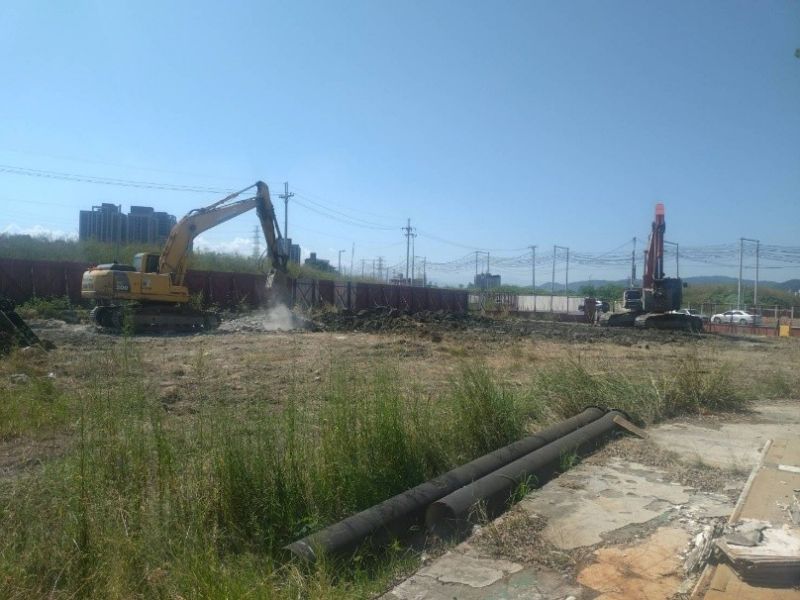

住三A2坵塊地坪整理

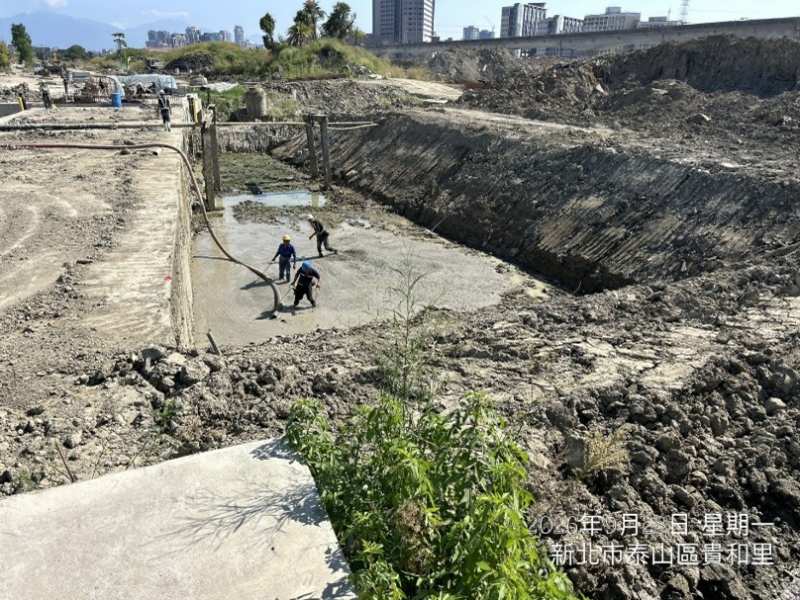

兒九滯洪池(第一次)PC澆置
7-2與新北大道口標線劃設
7-10(0K+285~330)人行道路緣石及樹圍石基礎PC模板組立
