本日天氣 : 上午雨、下午雨
本日施作項目

1. 新生路便道施作。
2.RD7-1人行道回填及夯實。
3.RD10M-5人行道鋼線網鋪設,轉彎段人行道施作。
4.RD7-1手孔管道修復、路燈基礎座模板拆除。
5.產專A1坵塊防塵網鋪設(缺失改善)。
6.文程路便道、仁義路交維牌面及拒馬設置。
7.泰林路二段改道圍籬缺口封閉。
8.RD10M-33 Bb103箱涵抽水。
9.工區防塵網及安全欄杆施作。
10.工區灑水。

橋梁工程
1.四號橋場鑄頂版(L3~L6)洩水孔安裝及加強。
2.五號橋(第二區)底版位置降挖及土方清運。
3.九號橋橋台左岸管線室內部淤泥清除。

排水工程
1.RD4-3-2 U354(0K+73.6)~新北大道側溝底版及牆身鋼筋綁紮、模板組立。
2.RD6-1-20M U362(0K+30~90)側溝PC澆置。
3.RD7-4-3 U189(0K+50~57.2)側溝底版及牆身模板組立。
4.RD7-9-2 G658集水井模板組立。
5.RD7-12 U307(0K+40~90)、U308(0K+30~75)側溝底版及牆身鋼線網綁紮。
6.RD7-15 U629(0K+0~51)、U629-1(0K+15~24)、U630(0K+0~35)側溝底版及牆身鋼筋綁紮。
7.RD8-1側溝施作。
8.RD10M-3 Bb103(0K+75~88.7)腹頂版鋼線網綁紮。
9.RD12M-1-2 U604(0+110~130)側溝蓋版及路緣石鋼筋綁紮。
10.RD12M-1-2 U631(0K+30~100)、U632(0K+15~95)側溝蓋版及路緣石鋼筋綁紮、模板組立。
11.兒九滯洪池底版鋼筋綁紮、模板組立。

共同管道工程
1.RD30M-1 T_20M-1_15~RD7-12 T_7-12_06 TYPE H穿線及通管作業。
2.RD30M-1 E_20M-1_05~T_20M-1_05 TYPE F及TYPE H開挖、PC澆置。
3.RD8-3-1 T_8-3-1_04~T_8-3-1_06 TYPE D2(第二次)、T_8-3-1_08~新北大道TYPE D2、T_8-3-1_07~T_8-3-1_08 TYPE N鋼筋綁紮、排管施作。
4.RD5-25M共同管道抽水及環境整理。
5.161KV推進井抽水。

1151005工程現況4-3-2 U354(0K+73.6)~新北大道側溝底版及牆身鋼筋綁紮、模板組立

1151005工程現況12M-1-2 U604(0+110~130)側溝蓋版及路緣石鋼筋綁紮

1151005工程現況兒九滯洪池底版鋼筋綁紮、模板組立

1151005工程現況五號橋(第二區)底版位置降挖及土方清運

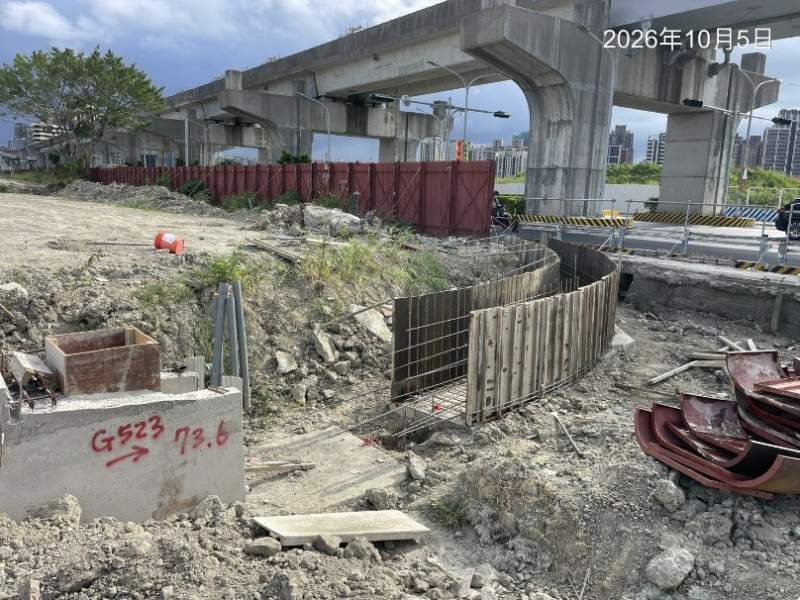

1151005工程現況九號橋橋台左岸管線室內部淤泥清除

1151005工程現況產專A1坵塊防塵網鋪設
