本日施作項目

1. RD7-13清除掘除。
2.泰林路試挖作業。
3.RD7-9-2人行道位置營建混合物及餘方土調運整理、現場物料遷移。
4.停五接RD7-2臨時樓梯、RD7-2(0K+445~460)R側轉新北大道路緣石澆置。
5.RD7-2(0K+395~460)R側人行道路緣石鋪設。
6.RD10M-5人行道分割縫修改。
7.RD7-2接文程路圍籬施作位置地坪整理。
8.RD8-3-1 R側智慧共桿及路燈基礎座施作、澆置。
9.產專A1坵塊缺失改善。
10.產專A1坵塊電視牆拆除回收。
11.九號橋橋台右岸污水修繕位置抽水。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
14.RD7-2人行道邊界、RD7-4-3 U189溝蓋及G162四角點放樣。

橋梁工程
1.四號橋場鑄頂版混凝土養護。
2.五號橋(第二區)底版位置既有地坪敲除。
3.橋梁預鑄場預鑄節塊鋼筋綁紮。

排水工程
1.RD7-1 U579(0K+69.6~74.5)、U535(0K+0~10.6)側溝底版模板拆除。
2.RD7-4-3 U189(0K+50~57.2)側溝底版及牆身模板整理、完成面修飾,U191(0K+50~70)側溝底版及牆身模板組立,G162集水井放樣及鋼筋綁紮。
3.RD7-9-3 U618(0K+0~20)側溝底版及牆身模板組立、澆置。
4.RD7-15 U629(0K+0~51)側溝底版模板組立,RD12M-1-2 U632(0K+15~95)側溝蓋版及路緣石鋼筋綁紮。
5.RD8-1 U495(0K+20~60)側溝蓋版澆置,U495(0K+120~145.6)側溝牆身澆置。
6.RD10M-3 Bb103(0K+75~88.7)腹頂版模板組立及澆置。
7.RD12M-1-2 U604(0K+110~130)側溝蓋版及路緣石模板組立。
8.兒九滯洪池牆身鋼筋綁紮,底版淤泥清洗。

共同管道工程
1.RD30M-1 E_20M-1_09~ T_20M-1_16通管作業。
2.RD30M-1 E_20M-1_05~T_20M-1_05 TYPE F及TYPE H排管、模板組立及澆置,E_20M-1_03 TYPE I PC澆置, T_20M-1_05~E_20M-1_07 TYPE F及TYPE H開挖及PC澆置。
3.RD10M-27 E_10M-27_08~E_10M-27_10 TYPE I開挖及PC 澆置。
4.RD8-3-1 T_8-3-1_04~T_8-3-1_06 TYPE D2(第二次)、RD8-3-1 T_8-3-1_08~新北大道TYPE D2、RD8-3-1 T_8-3-1_08~T_8-3-1_07 TYPE N澆置。
5.RD5-25M E_5-2_07 TYPE F3 PC澆置,RD5-2 E_5-2_05~RD10M-6 E_10M-6_18 TYPE E、RD5-2 E_5-2_03~E_5-2_05 TYPE E1開挖。

污水工程
1.A1297(A1297→A1298)∮600mm推進施作。

外部廠商進場
1.RD7-4-3右岸自來水管線施作。
2.RD15M-1自來水進場施作。

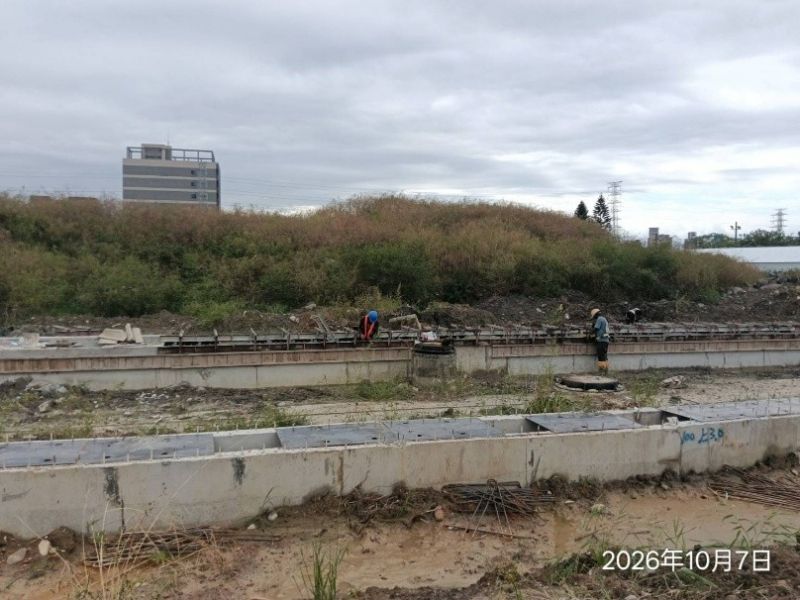

1151007工程現況7-9-3 U618(0K+0~20)側溝底版及牆身澆置
1151007工程現況12M-1-2 U604(0K+110~130)側溝蓋版及路緣石模板組立

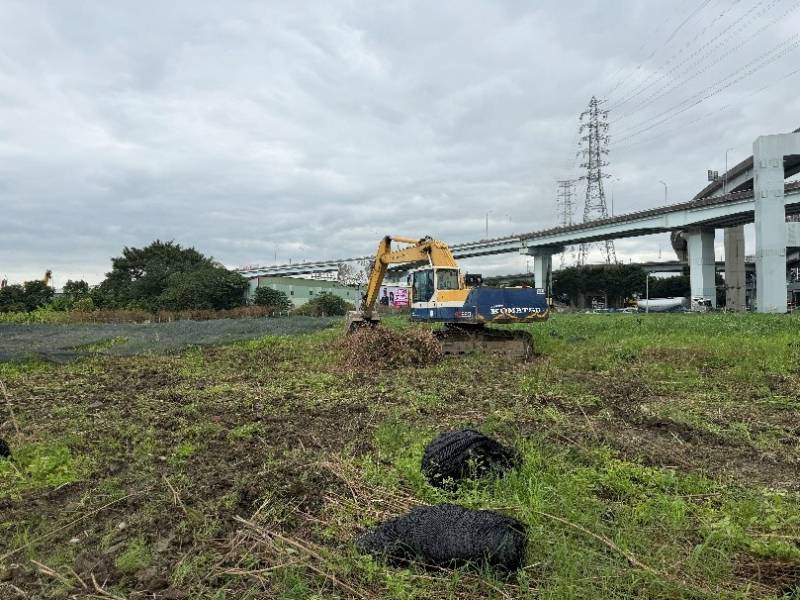

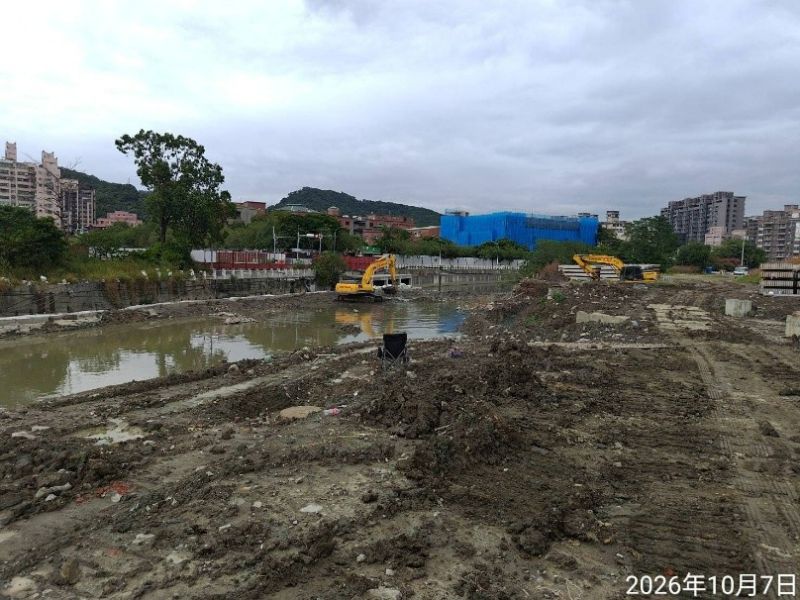

1151007工程現況五號橋(第二區)底版位置既有地坪敲除
1151007工程現況橋梁預鑄場預鑄節塊鋼筋綁紮
1151007工程現況7-2(0K+395~460)R側人行道路緣石鋪設
1151007工程現況產專A1坵塊缺失改善
