本日天氣 : 上午晴、下午陰
本日施作項目

1. 產專A1地坪整理、既有廢棄物清運至住三A3坵塊暫置。
2. 商二A7坵塊鋼筋混凝土塊破除。
3. 商二A8坵塊清除掘除。
4. 公五之二A26坵塊無筋混凝土地坪敲除。
5. 公兒三清碎石鋪設、紙模鋪設及澆置。
6. 公兒三緣石鋪設。
7. 公兒三土方整地。
8. 公兒三紙模上層清碎石鋪設、地磚鋪設。
9. 4-3-2 Bb501箱涵邊坡修整。
10.7-14既有溝渠破口修復。
11.7-14箱涵抽水。
12.文程路路面清洗。

污水工程

1. A1045→A1046工作井∮1000mm推進施作。
2. A1073→A1074工作井∮300mm推進施作。
3. A1014、A1015污水人孔及導水槽施作。

161KV

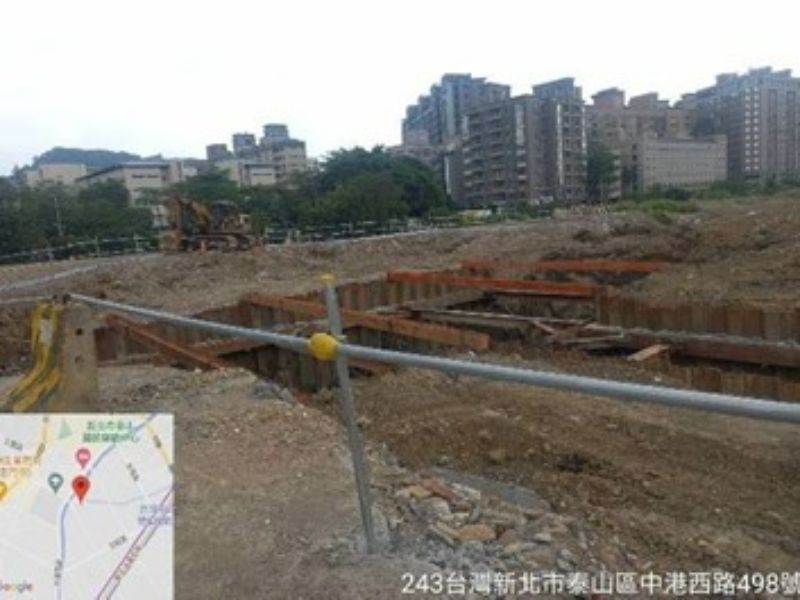

1. 161KV洞道T型段開挖。

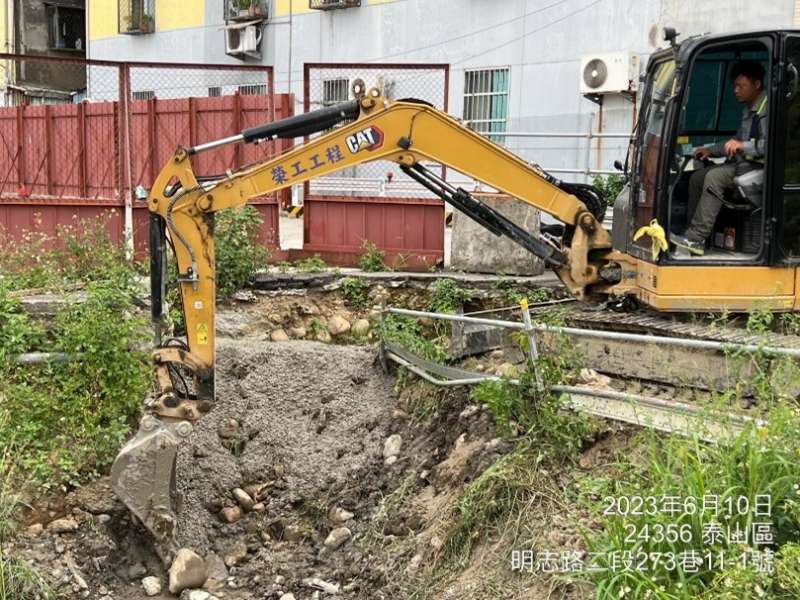

2. 161KV傳埋10M-29路段遭遇地下結構物破碎。

1120610工程現況4-3-2 Bb501箱涵邊坡修整
1120610工程現況161KV洞道T型段開挖

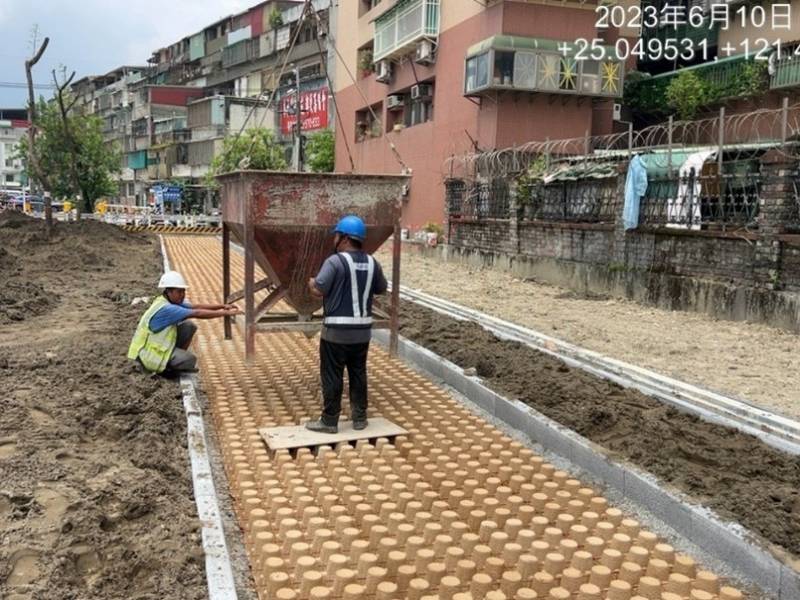

1120610工程現況公兒三紙模澆置

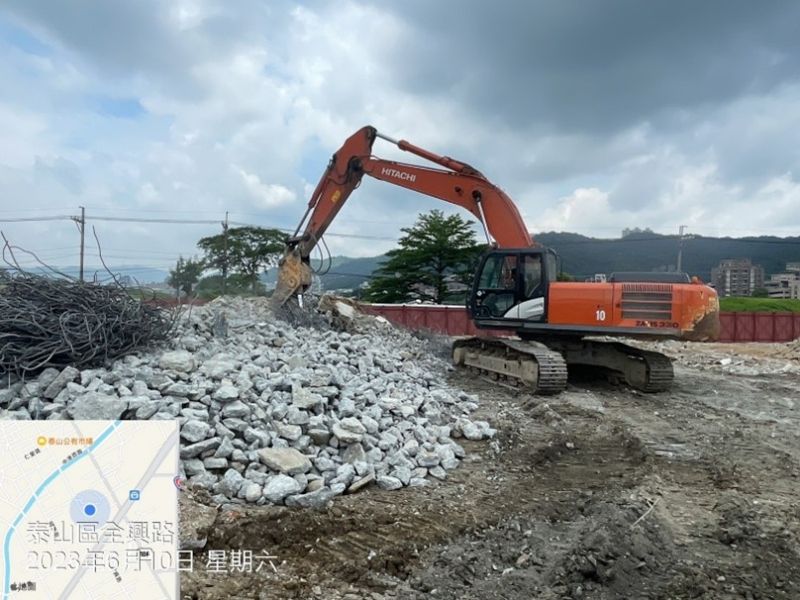

1120610工程現況商二A7坵塊鋼筋混凝土塊破除

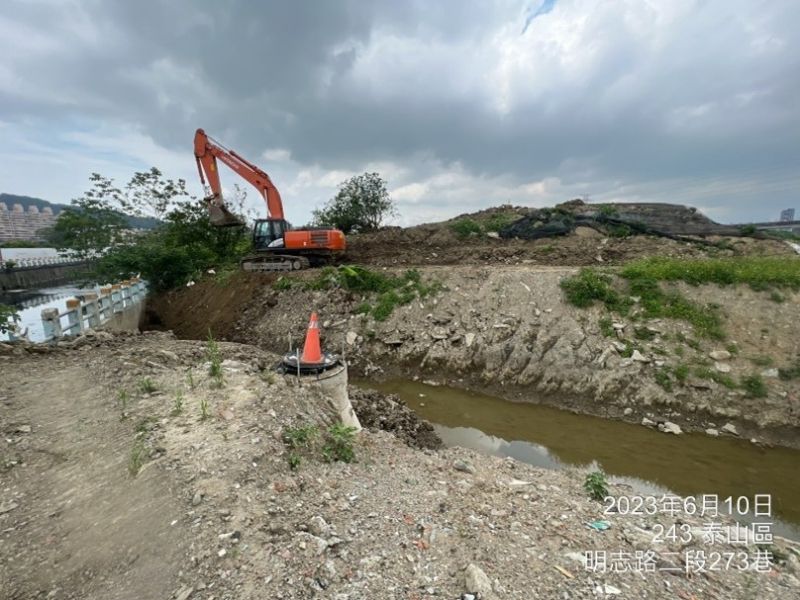

1120610工程現況7-14既有溝渠破口修復
1120610工程現況A1045→A1046工作井∮1000mm推進施作
