本日天氣 : 上午晴、下午晴
本日施作項目

1. 住三A24坵塊混凝土塊軋碎、集中堆置。
2. 公五之二A26坵塊混凝土塊破除。
3. 住三A35坵塊混凝土塊軋碎、集中堆置。
4. 住三A60坵塊混凝土塊軋碎、集中堆置。
5. 6-1 Bb602箱涵側邊調土施作。
6. 8-1 Bb1100箱涵開挖,土方近運至住三A4坵塊,住三A4坵塊土方堆置。
7. 7-1 Bb1203箱涵抽水。
8. 台麗街(Bb203)箱涵、公兒三周邊鋼線網帆布覆蓋。
9. (7-7、7-4-3)污水用戶明挖段放樣、15M-1(T_15M-1_11、T_15M-1_12、E_15M-1_13、E_15M-1_14、T_15M-1_13、T_15M-1_14、E_15M-1_15)分歧部中心放樣。
10.新生路廢棄車輛清運及垃圾清理。

排水工程
1. RD6-1-1 Bb601(0K+125~145)腹頂版、RD4-3-2 Bb501(0K+220)腹頂版、RD7-4-3 Bc701(0K+125~145)底版鋼線網綁紮、模板組立。

污水工程
1. A1046污水人孔施作及導水槽澆置。

共同管道工程
1. 預鑄分歧部材料進場。
2. RD15M-5(E_15M-5_01~E_15M-5_03、E_15M-5_02~E_15M-5_04)共同管道排管及模板組立。

161KV
1. 161KV洞道(10M-26路段)鋼板樁打設作業。
2. 161KV傳埋(ES-08)淤泥清除。

1120921工程現況4-3-2 Bb501(0K+220)腹頂版施作

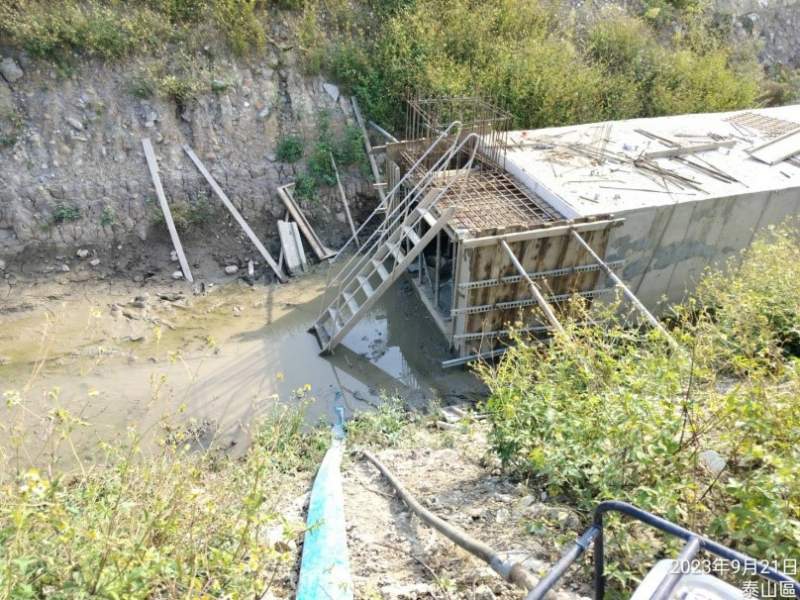

1120921工程現況6-1-1 Bb601(0K+125~145)腹頂版施作

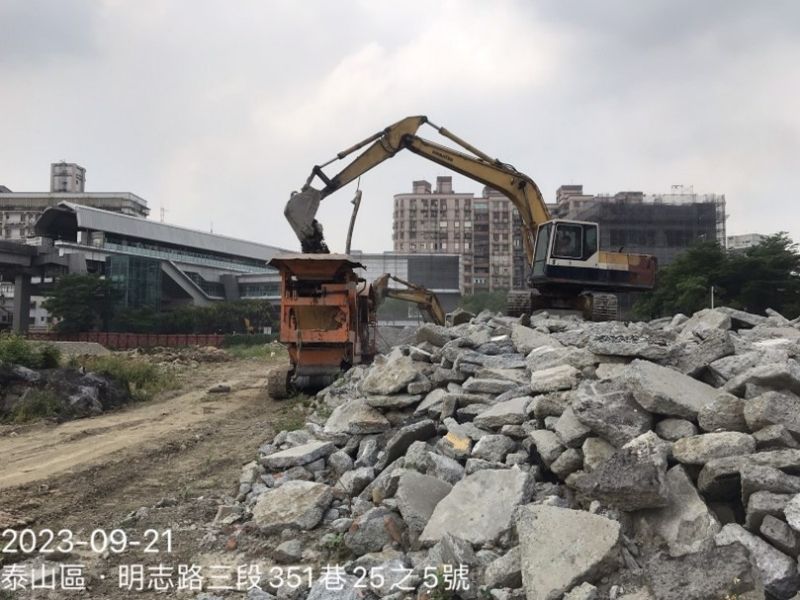

1120921工程現況住三A60坵塊混凝土塊軋碎、集中堆置

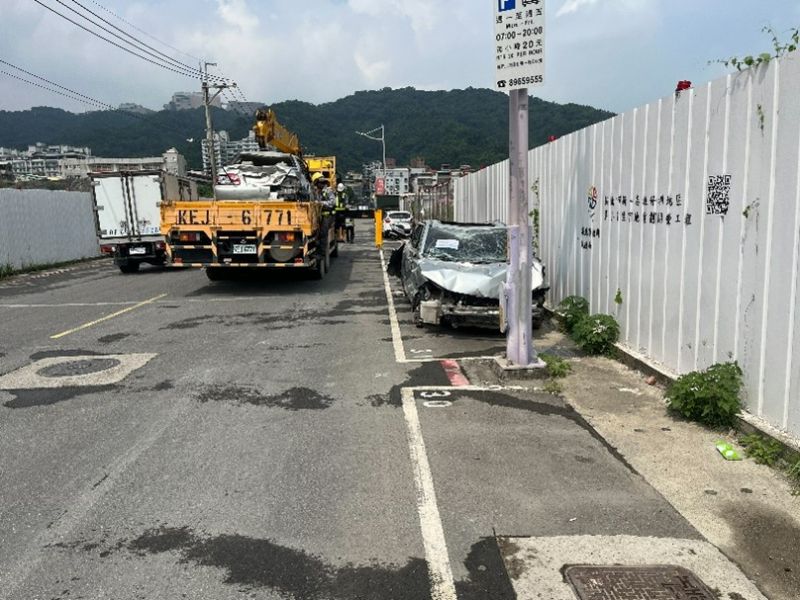

1120921工程現況新生路廢棄車輛清運及垃圾清理

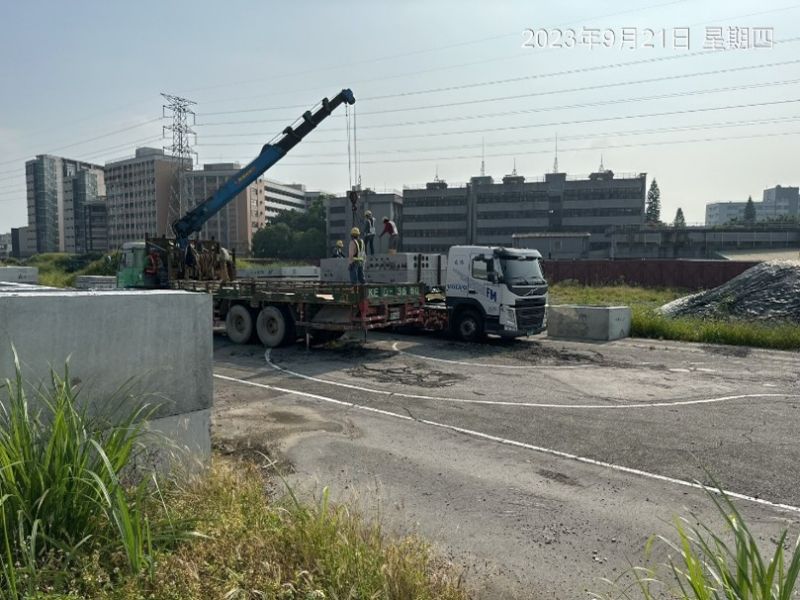

1120921工程現況預鑄分歧部材料進場

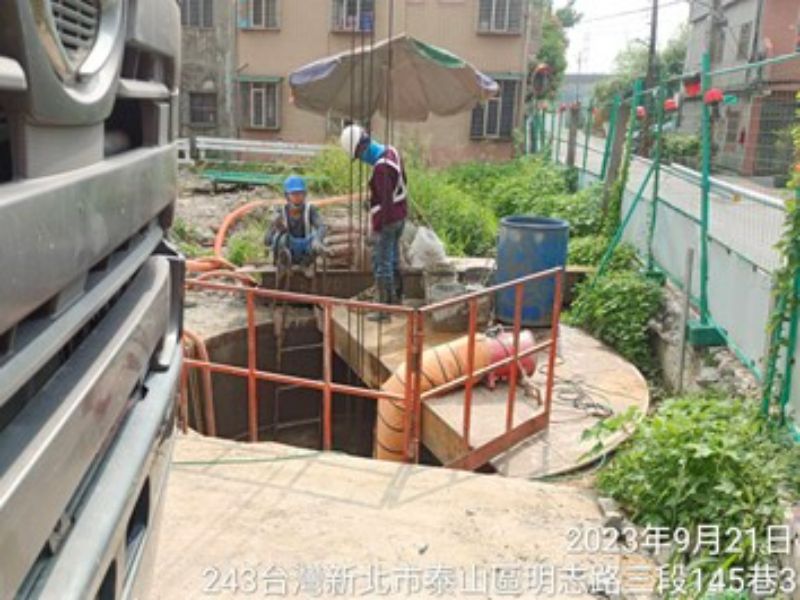

1120921工程現況A1046污水人孔施作及導水槽澆置
