本日天氣 : 上午晴、下午晴
本日施作項目

1. 公二之一A2坵塊無筋混凝土地坪敲除、清除掘除。
2. 住三A20坵塊無筋混凝土地坪敲除、清除掘除。

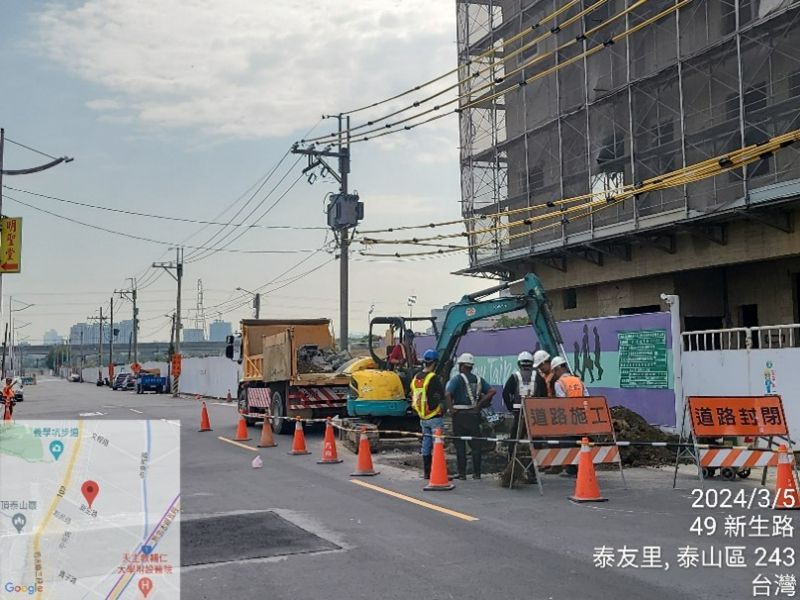

3. 中正路514巷105弄水溝雜草清除,新生路土渣剷除、道路清掃。

排水工程
1. RD7-9-3 Bb107(0K+230~250)腹頂版鋼線網綁紮、模板組立,(0K+190~210)底版鋼線網綁紮。
2. RD6-1-1 Bb601~602(0K+265~285)底版、(0K+225~245)腹頂版澆置,RD5-25M Bb803(0K+183.17~200)腹頂版鋼線網綁紮、模板組立、RCP管預埋筋放樣。

共同管道工程
1. RD5-25M橫交管開挖。
2. RD7-4-3L側(E_7-4-3_01~E_7-4-3_05)TYPE J鋼筋綁紮。
3. 預鑄分歧部材料進場。

污水工程
1. A1035→A1036∮1000mm地盤改良作業。
2. A1188-R、A1189-R、A1194污水工作井試挖作業。

161KV
1. RD7-4-2 161KV傳埋(1K+470~500)管道包覆澆置。

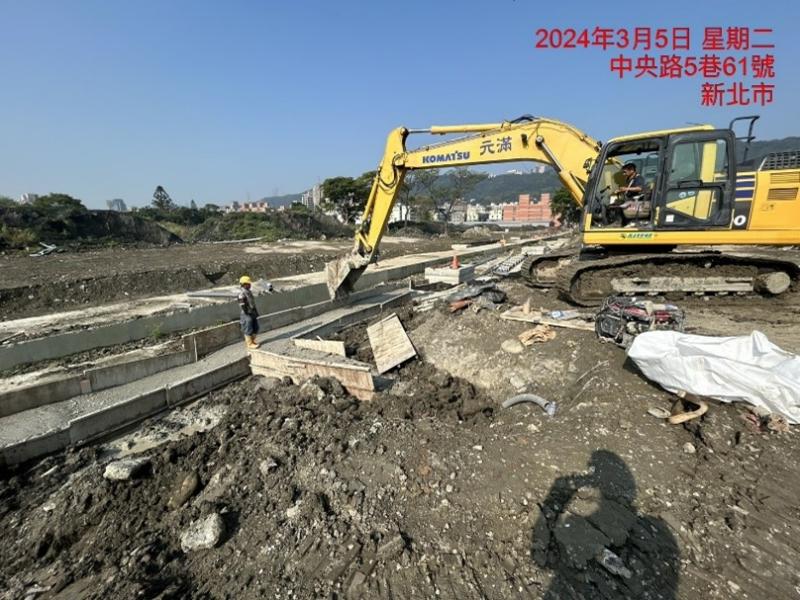

1130305工程現況7-9-3 Bb107(0K+230~250)腹頂版鋼線網綁紮

1130305工程現況6-1-1 Bb601~602(0K+225~245)腹頂版澆置
1130305工程現況7-4-3(E_7-4-3_01~E_7-4-3_05)TYPE J施作

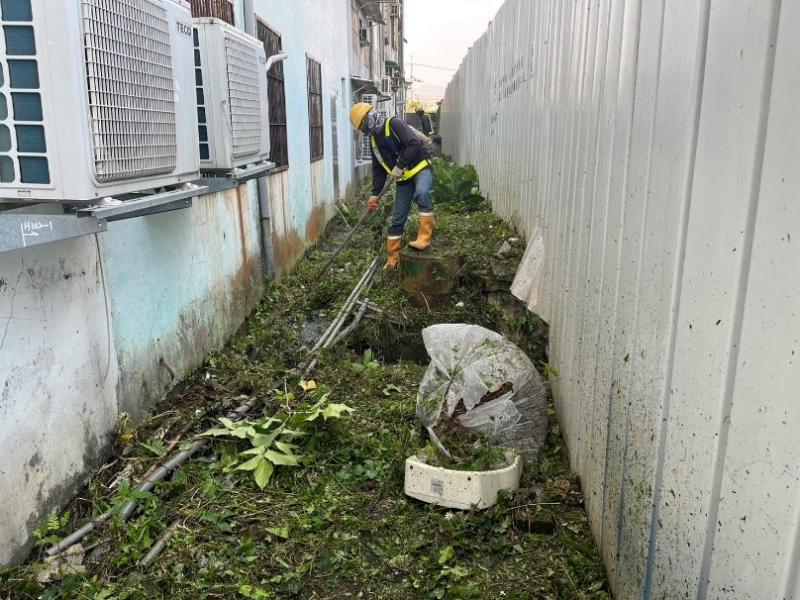

1130305工程現況中正路514巷105弄水溝雜草清除
1130305工程現況7-4-2 161KV傳埋(1K+470~500)管道包覆澆置
1130305工程現況污水工作井試挖作業
