本日天氣 : 上午晴、下午晴
本日施作項目

1. 商二A5坵塊混凝土塊軋碎、集中堆置。
2. 商二A7坵塊混凝土塊破除。
3. 住三A19坵塊餘方土調運堆置。
4. 住三A46坵塊無筋混凝土地坪敲除。
5. 住三A51坵塊無筋混凝土地坪敲除。
6. 住三A54坵塊AC地坪敲除。
7. RD8-2-1 Bc401-1箱涵位置無筋混凝土地坪敲除。
8. 明志路二段273巷排水溝旁雜草清除。
9. 新北大道五段457~487號前、新北大道五段銜接中央路口路面銑鋪、黏層撒佈及AC舖築(夜間施工)。

排水工程
1. RD15M-1 Bb1000(0K+760~780)腹頂版模板組立、人孔鋼筋綁紮,RD6-1-1 Bb602(0K+285~305)腹頂版模板組立,RD5-25M Bb802(0K+161~173、0K+173~183)底版鋼線網綁紮、模板組立。

共同管道工程
1. RD7-4-3(E_7-4-3_02~T_7-4-3_04)TYPE I及TYPE J、RD7-4-1(E_7-4-1_01~E_7-4-1_02)TYPE L橫交管、RD7-4-1(T_7-4-1_01~T_7-4-1_02)TYPE M橫交管鋼筋綁紮、排管、模板組立。
2. RD7-3(E_7-3_02~E_7-3_08)TYPE G排管、模板組立。
3. 預鑄分歧部材料進場。

污水工程

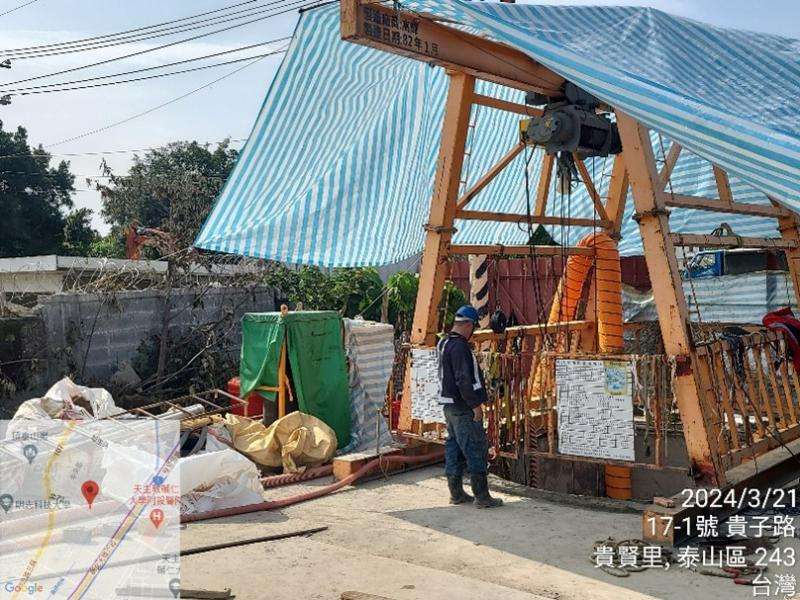

1. A1043→A1044∮1000mm推進前置作業。
2. A1306→A1245∮300mm推進施作。

161KV
1. RD7-4-2 161KV傳埋(1K+451銜接ES-09)管道鋼筋綁紮、排管施作。

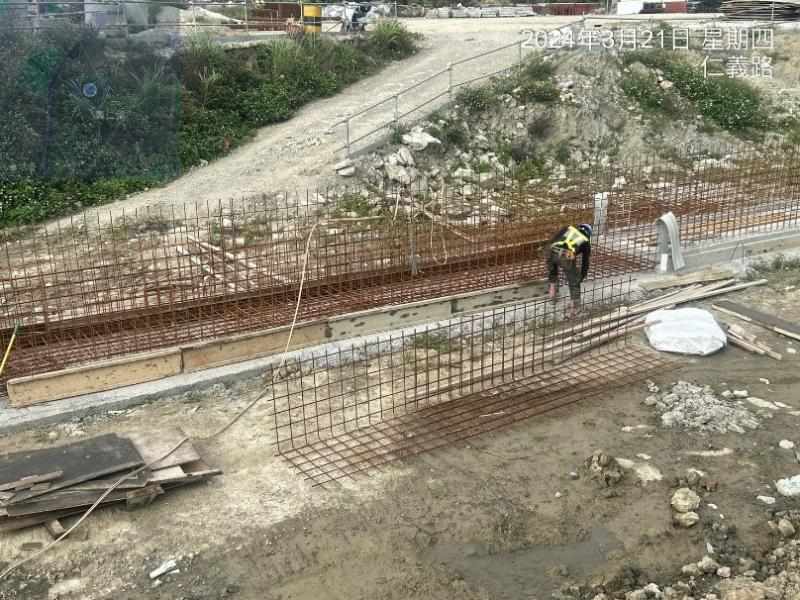

1130321工程現況5-25M Bb802底版鋼線網綁紮、模板組立

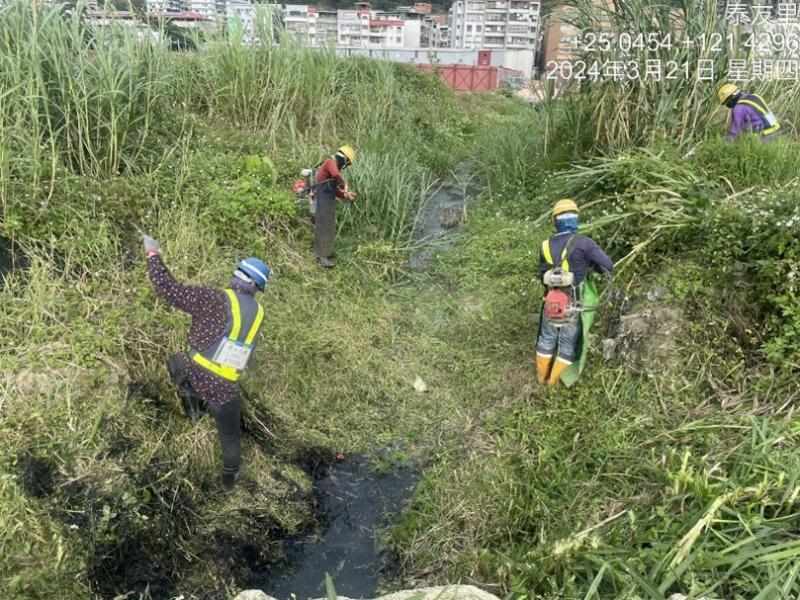

1130321工程現況明志路二段273巷排水溝旁雜草清除

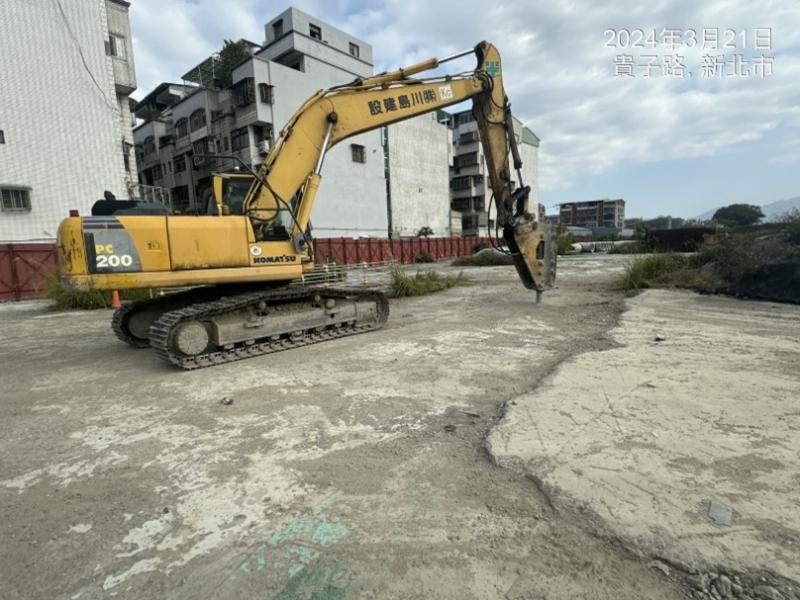

1130321工程現況住三A46坵塊無筋混凝土地坪敲除

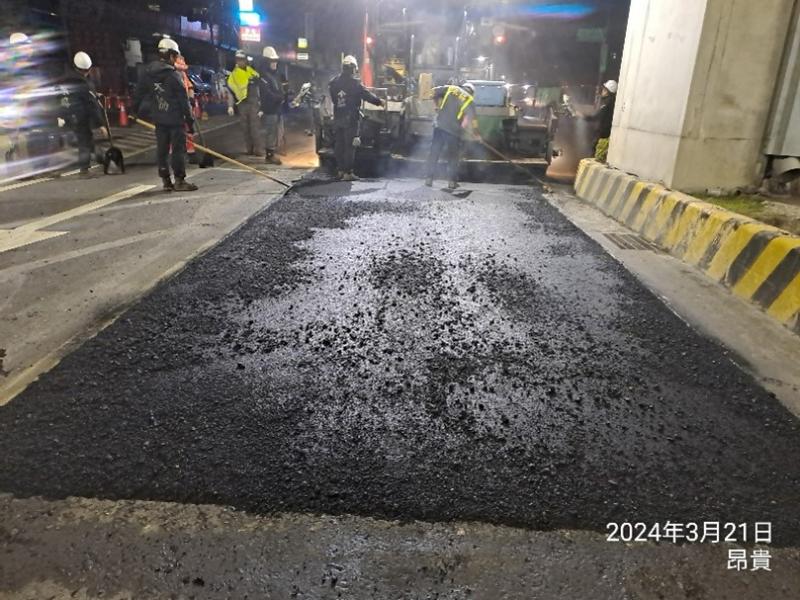

1130321工程現況新北大道五段銜接中央路口AC舖築(夜間施工)

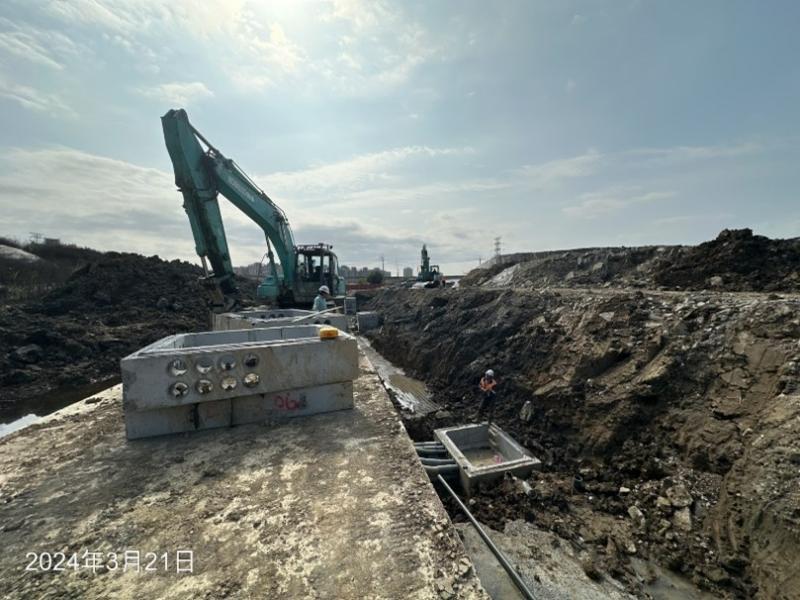

1130321工程現況7-3 TYPE G排管、模板組立
1130321工程現況A1043→A1044∮1000mm推進前置作業
